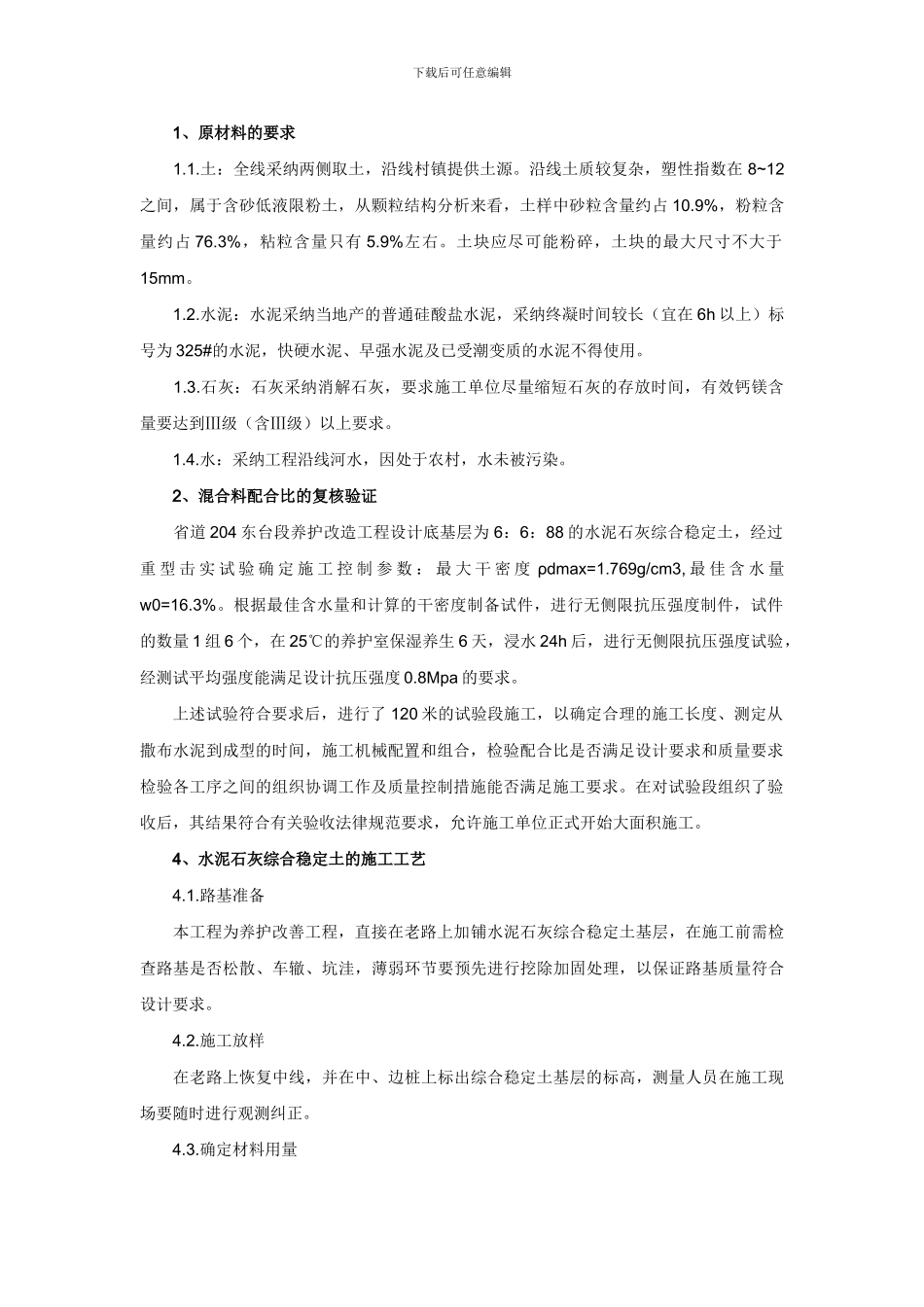

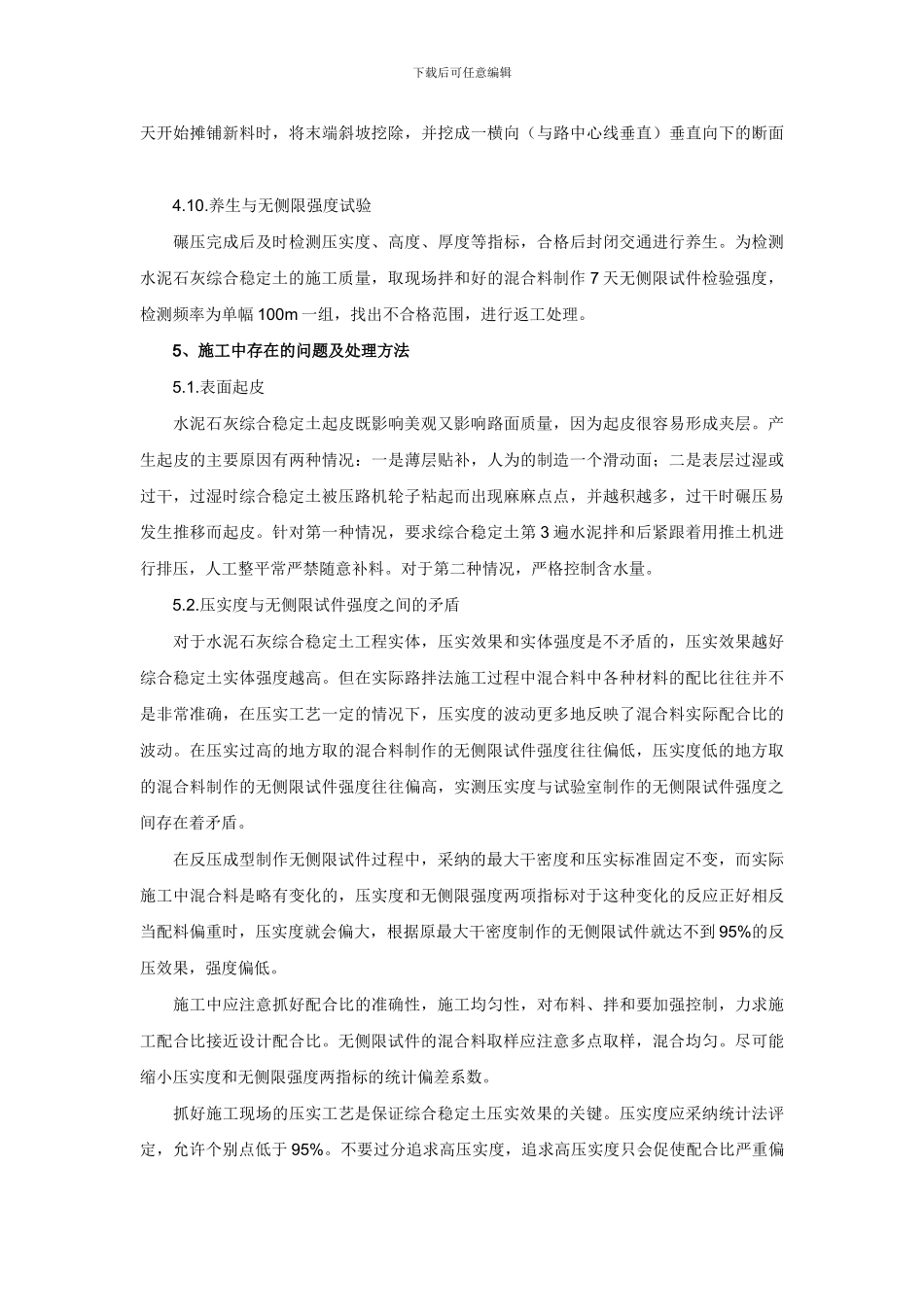

下载后可任意编辑1、原材料的要求 1.1.土:全线采纳两侧取土,沿线村镇提供土源。沿线土质较复杂,塑性指数在 8~12之间,属于含砂低液限粉土,从颗粒结构分析来看,土样中砂粒含量约占 10.9%,粉粒含量约占 76.3%,粘粒含量只有 5.9%左右。土块应尽可能粉碎,土块的最大尺寸不大于15mm。 1.2.水泥:水泥采纳当地产的普通硅酸盐水泥,采纳终凝时间较长(宜在 6h 以上)标号为 325#的水泥,快硬水泥、早强水泥及已受潮变质的水泥不得使用。 1.3.石灰:石灰采纳消解石灰,要求施工单位尽量缩短石灰的存放时间,有效钙镁含量要达到Ⅲ级(含Ⅲ级)以上要求。 1.4.水:采纳工程沿线河水,因处于农村,水未被污染。 2、混合料配合比的复核验证 省道 204 东台段养护改造工程设计底基层为 6:6:88 的水泥石灰综合稳定土,经过重 型 击 实 试 验 确 定 施 工 控 制 参 数 : 最 大 干 密 度 ρdmax=1.769g/cm3, 最 佳 含 水 量w0=16.3%。根据最佳含水量和计算的干密度制备试件,进行无侧限抗压强度制件,试件的数量 1 组 6 个,在 25℃的养护室保湿养生 6 天,浸水 24h 后,进行无侧限抗压强度试验,经测试平均强度能满足设计抗压强度 0.8Mpa 的要求。 上述试验符合要求后,进行了 120 米的试验段施工,以确定合理的施工长度、测定从撒布水泥到成型的时间,施工机械配置和组合,检验配合比是否满足设计要求和质量要求检验各工序之间的组织协调工作及质量控制措施能否满足施工要求。在对试验段组织了验收后,其结果符合有关验收法律规范要求,允许施工单位正式开始大面积施工。 4、水泥石灰综合稳定土的施工工艺 4.1.路基准备 本工程为养护改善工程,直接在老路上加铺水泥石灰综合稳定土基层,在施工前需检查路基是否松散、车辙、坑洼,薄弱环节要预先进行挖除加固处理,以保证路基质量符合设计要求。 4.2.施工放样 在老路上恢复中线,并在中、边桩上标出综合稳定土基层的标高,测量人员在施工现场要随时进行观测纠正。 4.3.确定材料用量 下载后可任意编辑 根据水泥石灰综合稳定土基层的厚度、干密度及石灰、水泥用量,计算单位面积综合稳定土需用的石灰、水泥重量并计算石灰、水泥布放距离。 4.4.布土 备土完成后,先用推土机将土推平,测定含水量,当含水量较小时须用洒水车洒水、翻拌,按试验段确定的松铺厚度整平,再用 16t 压路机静压 1~2 遍,使其表面平整,并达到一定的压实度...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
