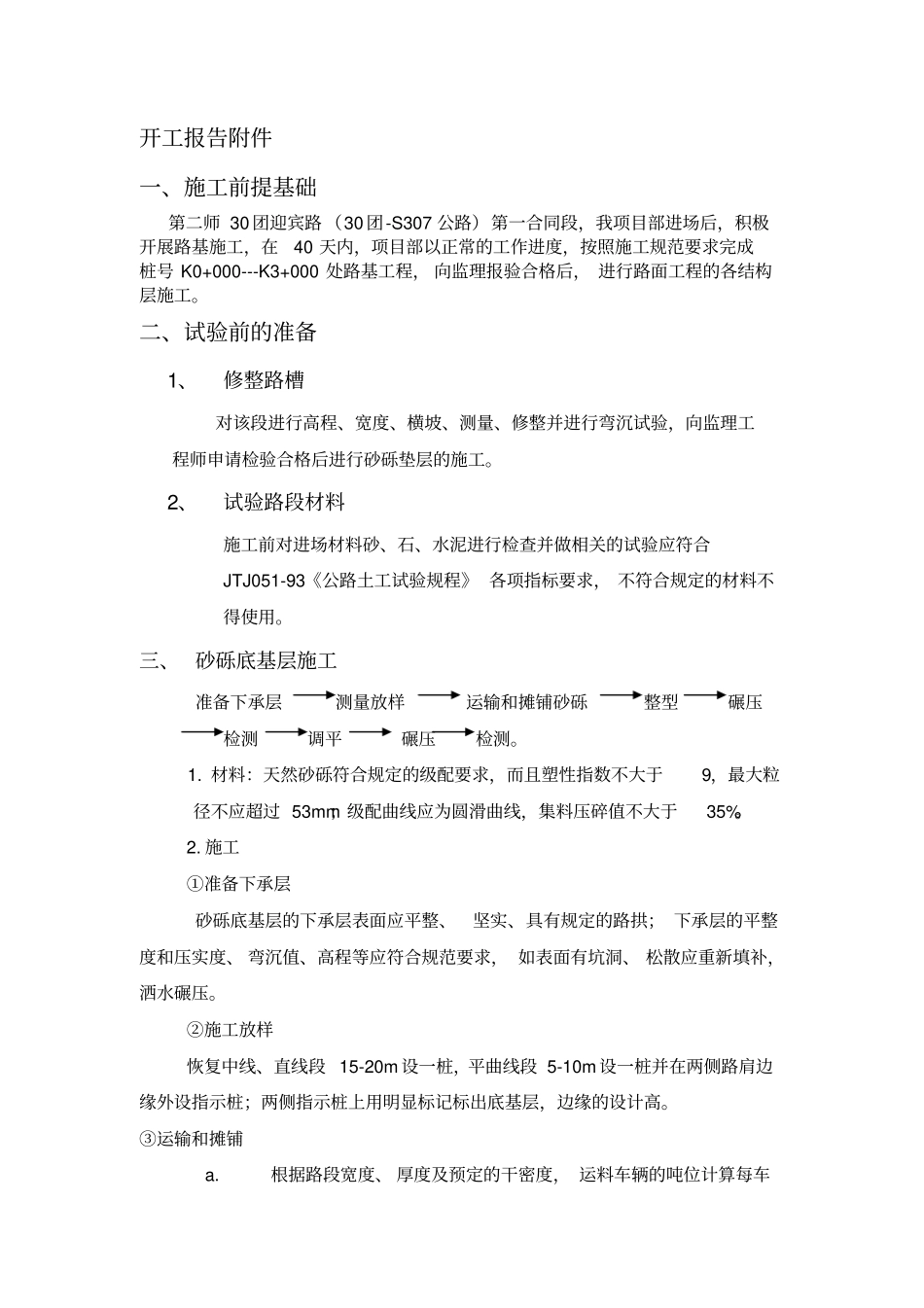

开工报告附件一、施工前提基础第二师 30 团迎宾路 (30 团-S307 公路)第一合同段,我项目部进场后,积极开展路基施工,在40 天内,项目部以正常的工作进度,按照施工规范要求完成桩号 K0+000---K3+000 处路基工程, 向监理报验合格后, 进行路面工程的各结构层施工
二、试验前的准备1、修整路槽对该段进行高程、宽度、横坡、测量、修整并进行弯沉试验,向监理工程师申请检验合格后进行砂砾垫层的施工
2、试验路段材料施工前对进场材料砂、石、水泥进行检查并做相关的试验应符合JTJ051-93《公路土工试验规程》 各项指标要求, 不符合规定的材料不得使用
三、 砂砾底基层施工准备下承层测量放样运输和摊铺砂砾整型碾压检测调平碾压检测
材料:天然砂砾符合规定的级配要求,而且塑性指数不大于9,最大粒径不应超过 53mm;级配曲线应为圆滑曲线,集料压碎值不大于35%
施工①准备下承层砂砾底基层的下承层表面应平整、坚实、具有规定的路拱; 下承层的平整度和压实度、 弯沉值、高程等应符合规范要求, 如表面有坑洞、 松散应重新填补,洒水碾压
②施工放样恢复中线、直线段 15-20m 设一桩,平曲线段 5-10m 设一桩并在两侧路肩边缘外设指示桩;两侧指示桩上用明显标记标出底基层,边缘的设计高
③运输和摊铺a

根据路段宽度、 厚度及预定的干密度, 运料车辆的吨位计算每车材料的堆放距离
卸料距离应严格掌握, 避免料不够或过多
料堆每隔一定距离应留一缺口
用人工将料均匀摊铺在预定的宽度上, 表面应要求平整并有规定的路拱;松铺先按 1
3铺筑,铺筑后检查厚度是否符合预计要求,必要时应进行减料或补料工作,确定后施工
采用人工对角拉线修整, 如摊铺后混合料有粗, 颗粒折现象应用人工进行补拌和

用振动压路机在结构层上快速碾压,暴露潜在的不平整, 用
