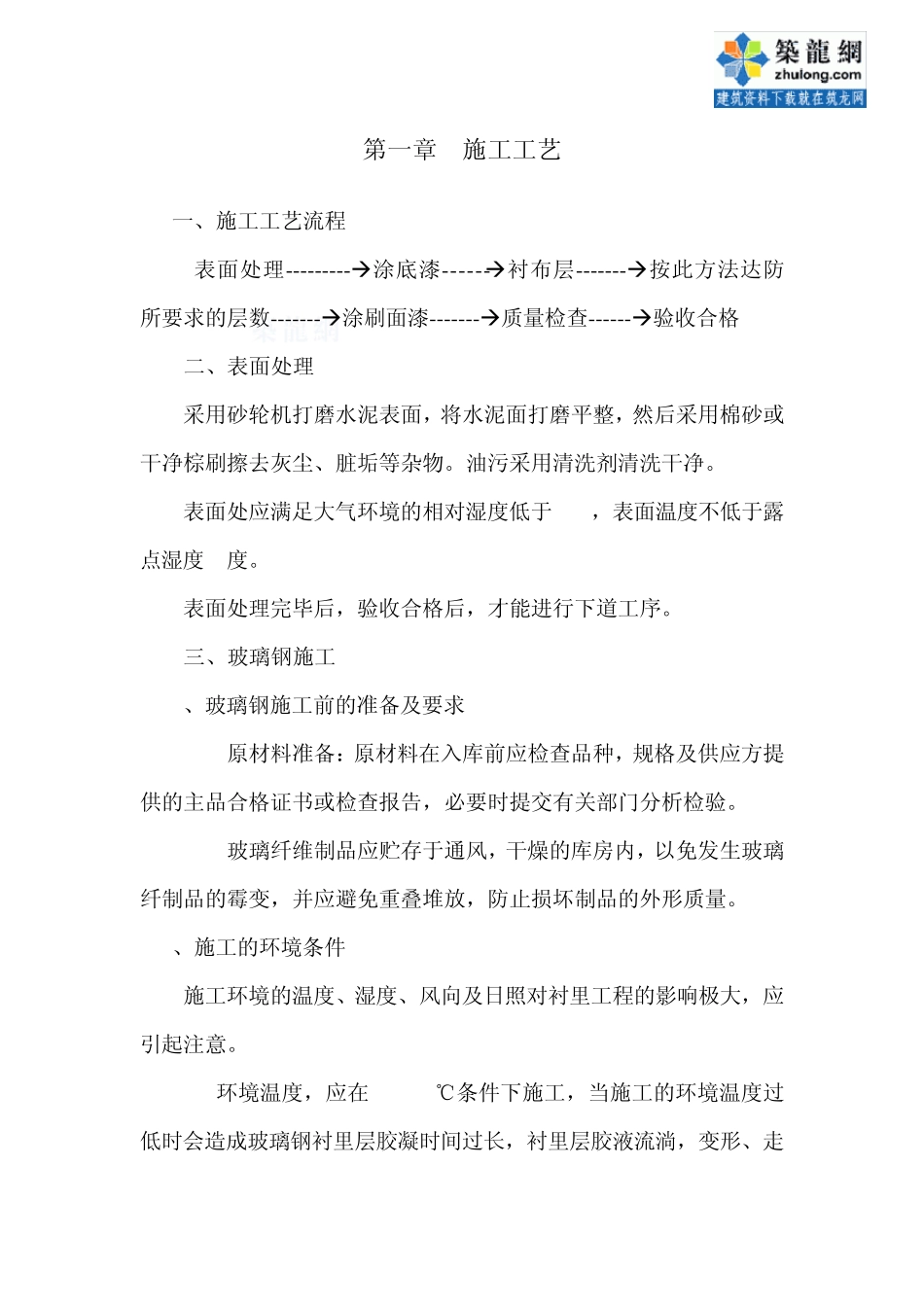

第一章 施工工艺 一、施工工艺流程 表面处理---------涂底漆------衬布层-------按此方法达防所要求的层数-------涂刷面漆-------质量检查------验收合格 二、表面处理 采用砂轮机打磨水泥表面,将水泥面打磨平整,然后采用棉砂或干净棕刷擦去灰尘、脏垢等杂物
油污采用清洗剂清洗干净
表面处应满足大气环境的相对湿度低于 80%,表面温度不低于露点湿度 3度
表面处理完毕后,验收合格后,才能进行下道工序
三、玻璃钢施工 1、玻璃钢施工前的准备及要求 1
1 原材料准备:原材料在入库前应检查品种,规格及供应方提供的主品合格证书或检查报告,必要时提交有关部门分析检验
2 玻璃纤维制品应贮存于通风,干燥的库房内,以免发生玻璃纤制品的霉变,并应避免重叠堆放,防止损坏制品的外形质量
2、施工的环境条件 施工环境的温度、湿度、风向及日照对衬里工程的影响极大,应引起注意

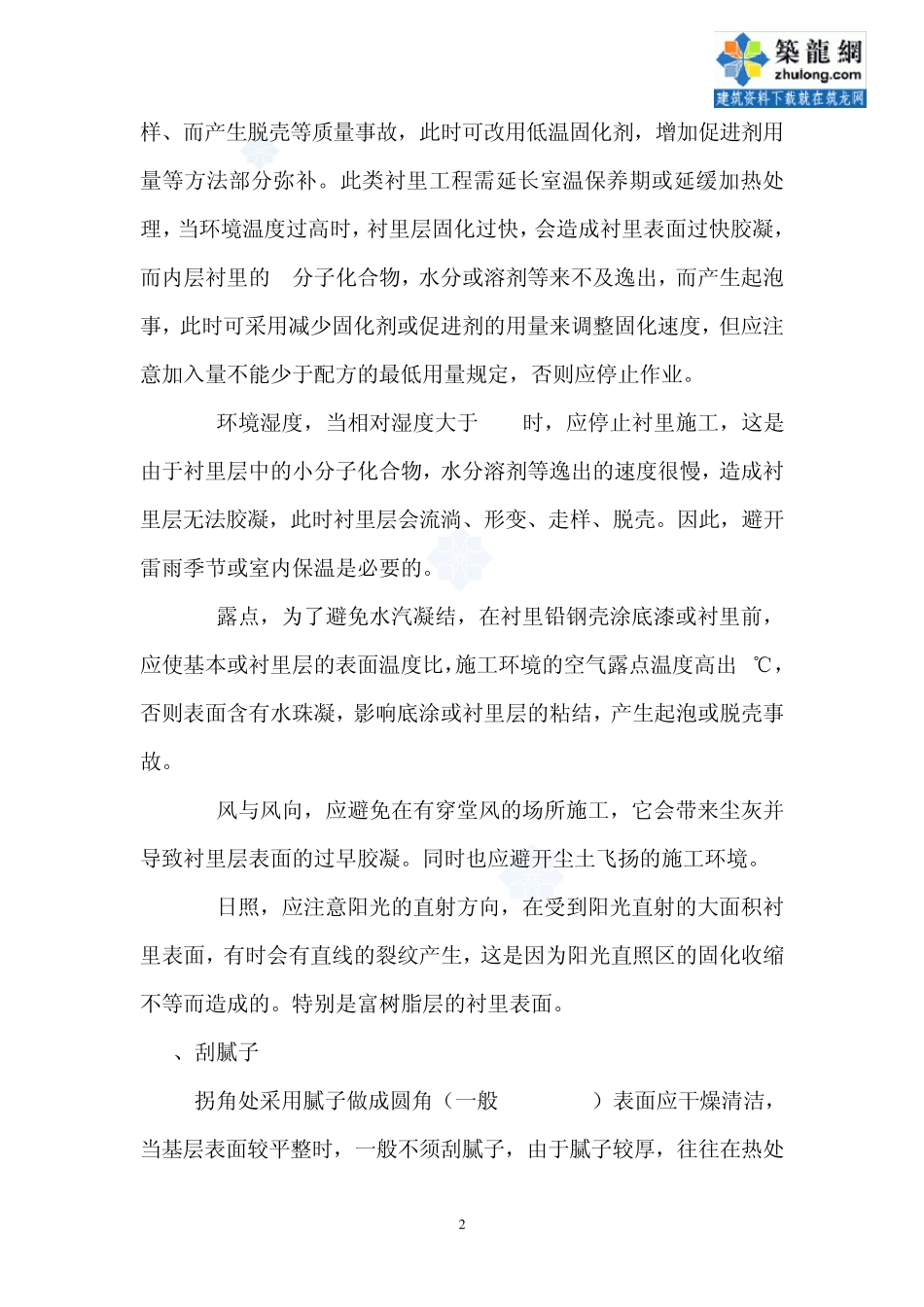

1 环境温度,应在 15-30℃条件下施工,当施工的环境温度过低时会造成玻璃钢衬里层胶凝时间过长,衬里层胶液流淌,变形、走 2 样、而产生脱壳等质量事故,此时可改用低温固化剂,增加促进剂用量等方法部分弥补
此类衬里工程需延长室温保养期或延缓加热处理,当环境温度过高时,衬里层固化过快,会造成衬里表面过快胶凝,而内层衬里的 1分子化合物,水分或溶剂等来不及逸出,而产生起泡事,此时可采用减少固化剂或促进剂的用量来调整固化速度,但应注意加入量不能少于配方的最低用量规定,否则应停止作业
2 环境湿度,当相对湿度大于 80%时,应停止衬里施工,这是由于衬里层中的小分子化合物,水分溶剂等逸出的速度很慢,造成衬里层无法胶凝,此时衬里层会流淌、形变、走样、脱壳
因此,避开雷雨季节或室内保温是必要的

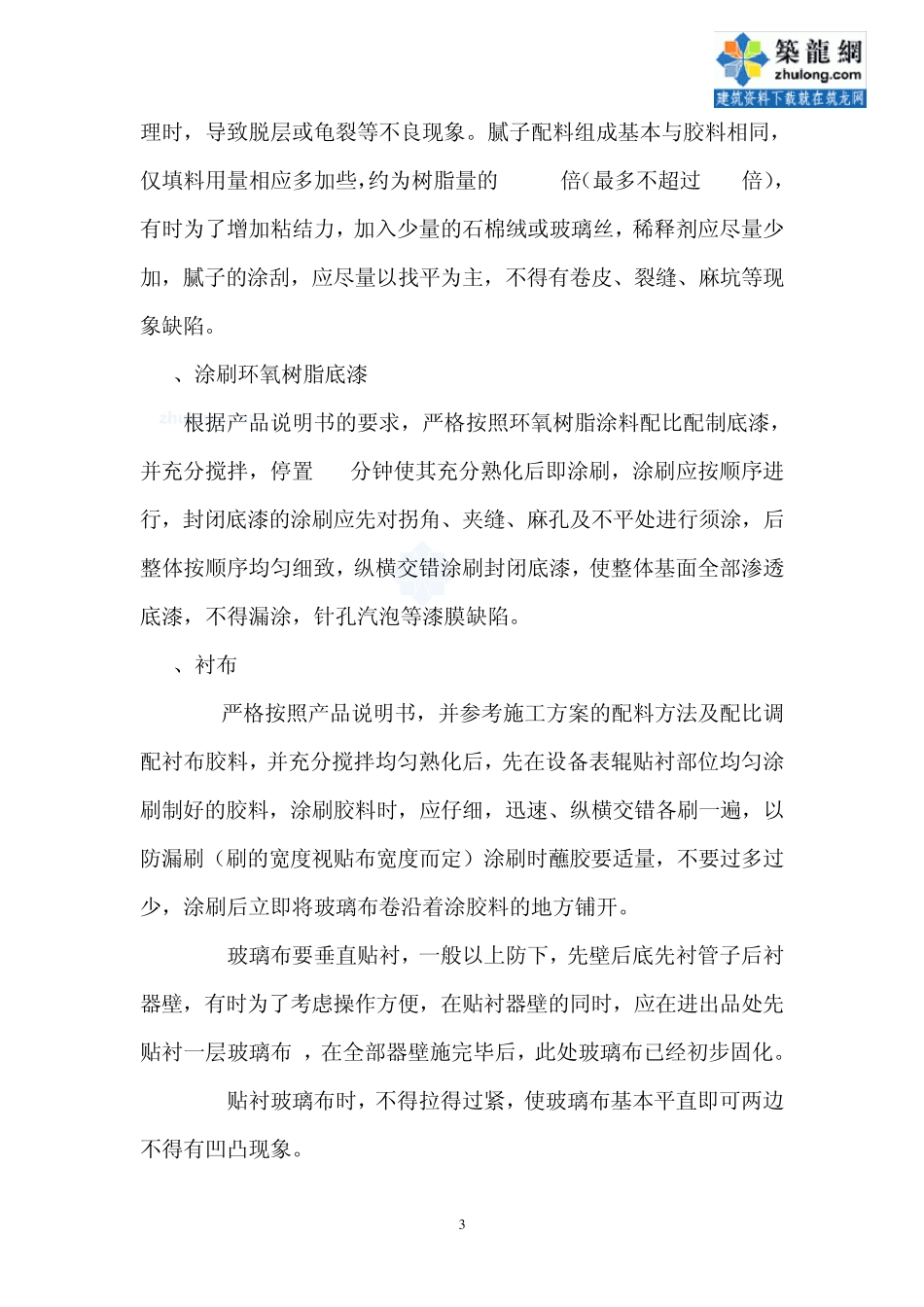

3 露点,为了避免水汽凝结,在衬里铅钢壳涂底漆或衬里前,应使基本或衬里层
