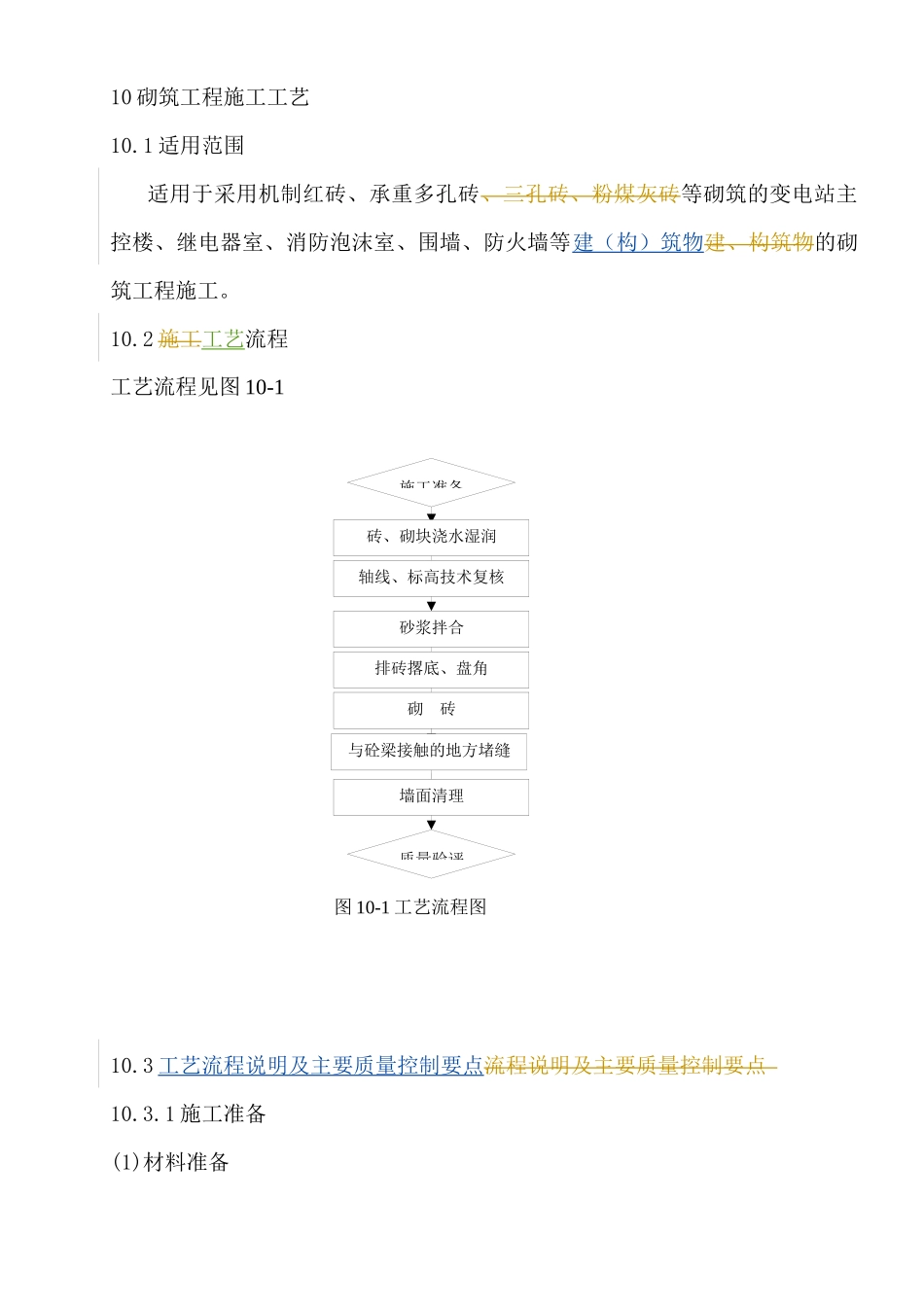

10砌筑工程施工工艺10.1适用范围适用于采用机制红砖、承重多孔砖、三孔砖、粉煤灰砖等砌筑的变电站主控楼、继电器室、消防泡沫室、围墙、防火墙等建(构)筑物建、构筑物的砌筑工程施工。10.2施工工艺流程工艺流程见图10-1图10-1工艺流程图10.3工艺流程说明及主要质量控制要点流程说明及主要质量控制要点10.3.1施工准备(1)材料准备砖、砌块浇水湿润轴线、标高技术复核砂浆拌合排砖撂底、盘角砌砖与砼梁接触的地方堵缝施工准备质量验评墙面清理1)砖的品种、规格、强度等级必须符合设计要求,有出厂合格证,按规范要求进行复验,砖进场应进行尺寸偏差、外观质量等检查。2)水泥砂浆的强度等级不宜大于32.5级,混合砂浆不宜大于42.5级。水泥必须有合格证并经见证取样复验。3)砂采用中砂,使用前应用5mm孔径的筛子过筛。4)掺合料一般使用石灰:石灰熟化时间不得少于7天。使用其他掺合料时应按规范要求复试验。5)应将厚原材料送至试验室,完善进行实试验配合比试验,并根据测定现场砂的含水率调整施工配合比。6)其它材料准备:墙体拉结筋、预埋件、已做防腐处理的木砖等。(2)技术准备:1)图纸会检:图纸会检:严格按照国家电网公司《电力建设工程施工技术管理导则》(以下简称导则)的要求做好图纸会检工作。2)技术交底:应按照导则规定每个分项工程必须分级进行施工技术交底。技术交底内容要充实,具有针对性和指导性,全体参加施工的人员都要参加交底并签名,形成书面交底记录。1)图纸会检:会检应由公司各级技术负责人组织,一般按自班组到项目部,由专业到综合的顺序逐步进行。会检前参加人员熟悉图纸,准备意见,并进行必要的核对。会检后,由现场施工技术负责人向现场各专业工种进行施工图纸交底。严格按照原国家电力公司《电力建设工程施工技术管理导则》的要求做好图纸会检工作。2)技术交底:每个措施必须进行施工技术交底,技术交底内容要充实,具有针对性和指导性,全体参加施工的人员都要参加交底并签字名,并形成书面交底记录。10.3.2砖浇水砌体用砖必须在砌筑前一天前1天至2天浇水湿润,其中粉煤灰砖应当天浇水。机制实心砖以水浸入砖四边1.5cm为宜,含水率为10%~15%,常温施工不得使用干砖上墙。雨季不得使用含水率达饱和状态砖砌筑;温度底于零度时可不浇水,但必须加大砂浆稠度。10.3.3砂浆搅拌砂浆施工配合比必须采用重量比。依据实试验室配合比及经现场测定砂的含水率进行调整。计量精度:水泥为±2%,砂、石灰膏控制在5%以内。机械搅拌时,搅拌时间不得少于2min,加入粉煤灰或外加剂时,不得少于3min,掺用有机塑化剂的砂浆,应为3-5min。10.3.4砖砌体(1)排砖撂底:排砖应全盘考虑,符合各种影响砌筑质量的因素。一般外墙第一层砖撂底时,两山墙排丁砖,前后檐纵墙排条砖。根据弹好的门窗口位置线及构造柱的尺寸,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将门窗口的位置在设计院同意的情况下左右稍调整移动。移动门窗口位置时,应注意暖、卫立管及门窗开启时不受影响。另外,在排砖时还要考虑在门窗口上边的砖墙合拢时不出现半砖。(2)选砖:砌外墙时外墙砖应选择棱角整齐,无弯曲、裂纹,顔色均匀,规格基本一致的材料。(3)盘角:砌砖前应先盘好角,每次盘角不宜超过五层,新盘的大角,及时检查其垂直及平整度,如有偏差及时调整。盘角时要仔细对照皮数杆的标高,控制好灰缝大小,使水平缝及竖缝均匀一致。大角盘好后复查一次,墙体平整度和垂直度完全符合要求后,再挂线砌墙。(4)挂线:砌筑370墙、240墙,都必须挂双线,如果墙体较长,挂线中间应设置支点,控制线要拉紧,每层砖砌筑时应扣平线,使水平缝保持均匀一致。墙体双面挂线砌筑见图10-2图10-2墙体双面挂线砌筑(5)砌砖:砌砖采用一铲灰、一块砖、一挤揉的“三一”砌筑法。砌砖时砖要放平,里手高,墙面就要张;里手低,墙面就要背。砌砖应遵循“上跟线,下跟棱,左右相邻要对平”的口诀。水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不大于12mm.。砌筑砂浆要随搅拌随使用,一般水泥砂浆必须在3h内使完,混合砂浆必须在4h内用完。标高不同时砌砖应从低处砌起,并由...
