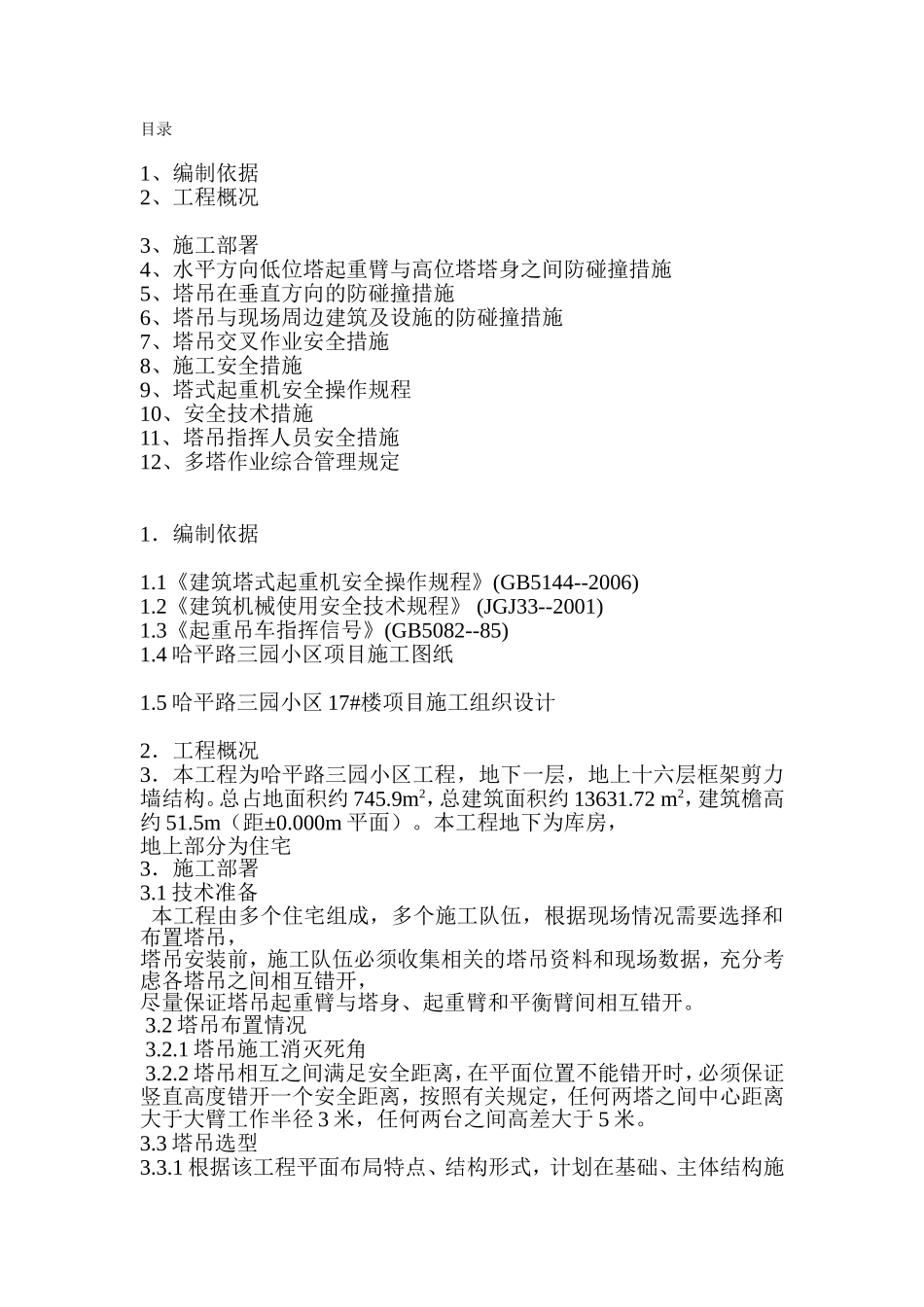

三园小区—17#楼多塔作业施工方案工程名称:哈平路三园小区—17#楼建设单位:黑龙江龙广房地产开发有限公司监理单位:黑龙江省大洋建设监理有限责任公司施工单位:哈尔滨科兴建筑有限公司编制人:王伟编制日期:2013年8月20日目录1、编制依据2、工程概况3、施工部署4、水平方向低位塔起重臂与高位塔塔身之间防碰撞措施5、塔吊在垂直方向的防碰撞措施6、塔吊与现场周边建筑及设施的防碰撞措施7、塔吊交叉作业安全措施8、施工安全措施9、塔式起重机安全操作规程10、安全技术措施11、塔吊指挥人员安全措施12、多塔作业综合管理规定1.编制依据1
1《建筑塔式起重机安全操作规程》(GB5144--2006)1
2《建筑机械使用安全技术规程》(JGJ33--2001)1
3《起重吊车指挥信号》(GB5082--85)1
4哈平路三园小区项目施工图纸1
5哈平路三园小区17#楼项目施工组织设计2.工程概况3.本工程为哈平路三园小区工程,地下一层,地上十六层框架剪力墙结构
总占地面积约745
9m2,总建筑面积约13631
72m2,建筑檐高约51
5m(距±0
000m平面)
本工程地下为库房,地上部分为住宅3.施工部署3
1技术准备本工程由多个住宅组成,多个施工队伍,根据现场情况需要选择和布置塔吊,塔吊安装前,施工队伍必须收集相关的塔吊资料和现场数据,充分考虑各塔吊之间相互错开,尽量保证塔吊起重臂与塔身、起重臂和平衡臂间相互错开
2塔吊布置情况3
1塔吊施工消灭死角3
2塔吊相互之间满足安全距离,在平面位置不能错开时,必须保证竖直高度错开一个安全距离,按照有关规定,任何两塔之间中心距离大于大臂工作半径3米,任何两台之间高差大于5米
3塔吊选型3
1根据该工程平面布局特点、结构形式,计划在基础、主体结构施工时安装两台自升式QTZ63塔吊,完成垂直作业任务
一台QTZ63塔吊安装
