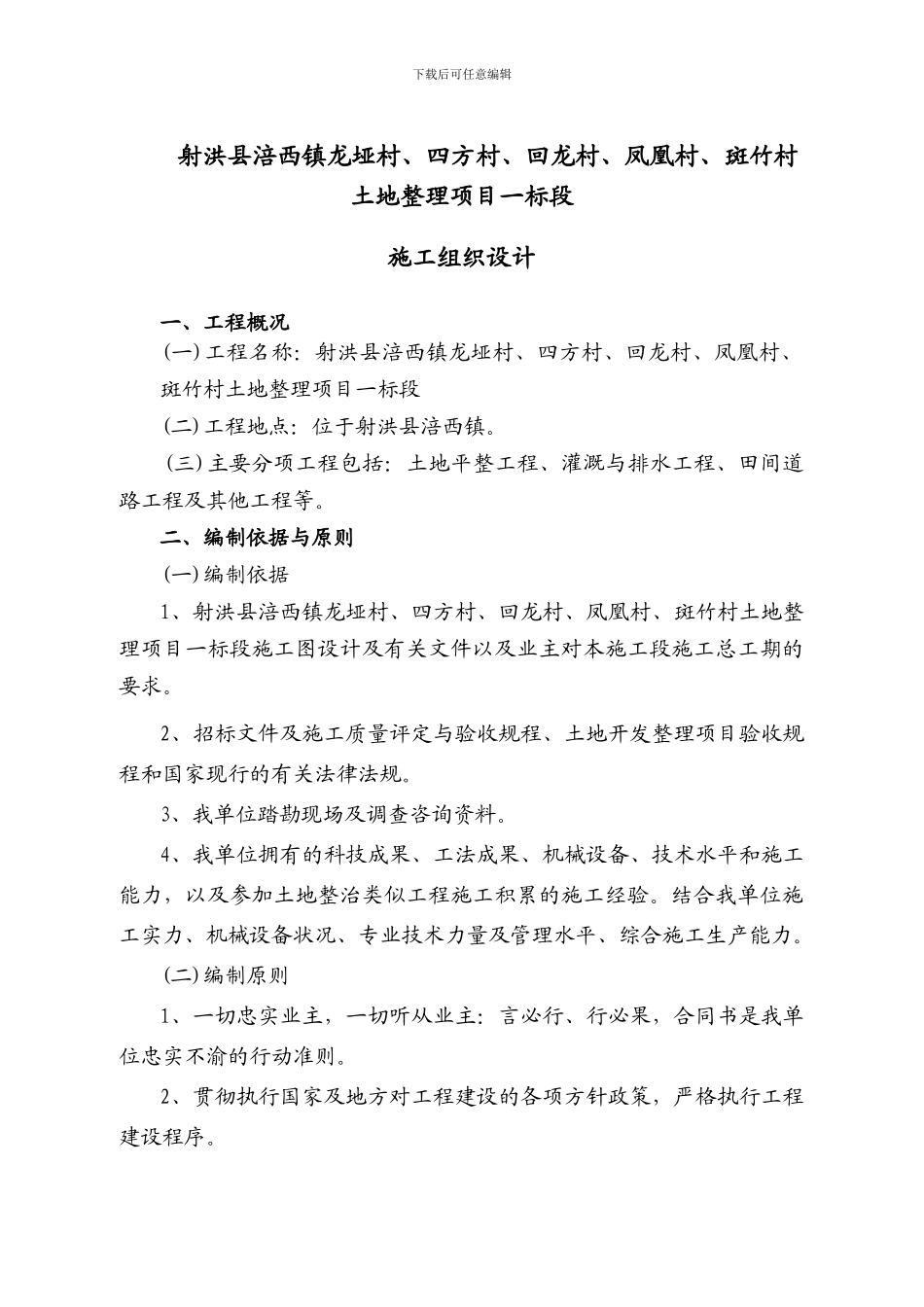

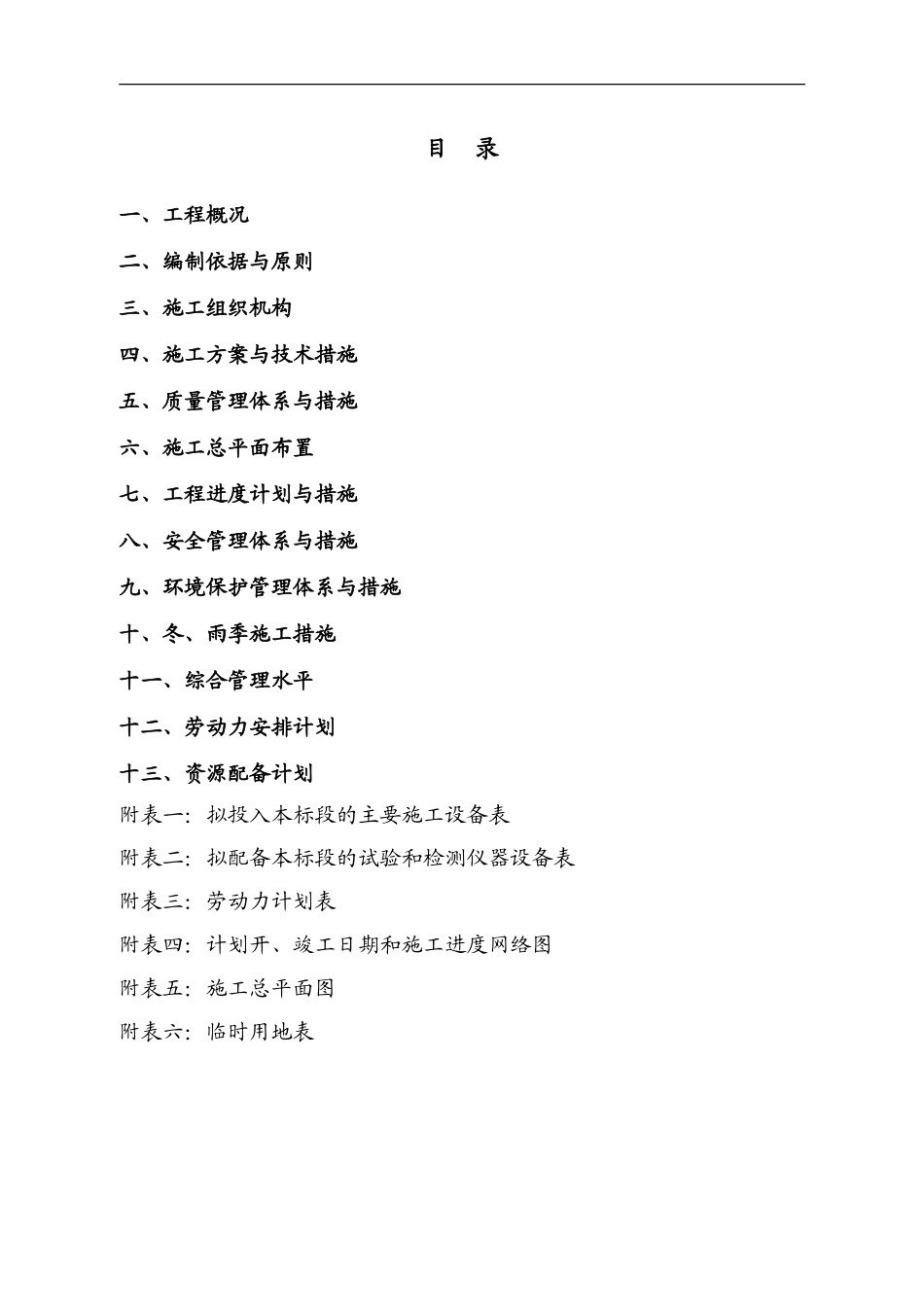

目 录一、工程概况二、编制依据与原则三、施工组织机构四、施工方案与技术措施五、质量管理体系与措施六、施工总平面布置七、工程进度计划与措施八、安全管理体系与措施九、环境保护管理体系与措施十、冬、雨季施工措施十一、综合管理水平十二、劳动力安排计划十三、资源配备计划附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表下载后可任意编辑射洪县涪西镇龙垭村、四方村、回龙村、凤凰村、斑竹村土地整理项目一标段施工组织设计一、工程概况(一)工程名称:射洪县涪西镇龙垭村、四方村、回龙村、凤凰村、斑竹村土地整理项目一标段 (二)工程地点:位于射洪县涪西镇。(三)主要分项工程包括:土地平整工程、灌溉与排水工程、田间道路工程及其他工程等。 二、编制依据与原则 (一)编制依据1、射洪县涪西镇龙垭村、四方村、回龙村、凤凰村、斑竹村土地整理项目一标段施工图设计及有关文件以及业主对本施工段施工总工期的要求。2、招标文件及施工质量评定与验收规程、土地开发整理项目验收规程和国家现行的有关法律法规。3、我单位踏勘现场及调查咨询资料。4、我单位拥有的科技成果、工法成果、机械设备、技术水平和施工能力,以及参加土地整治类似工程施工积累的施工经验。结合我单位施工实力、机械设备状况、专业技术力量及管理水平、综合施工生产能力。(二)编制原则1、一切忠实业主,一切听从业主:言必行、行必果,合同书是我单位忠实不渝的行动准则。2、贯彻执行国家及地方对工程建设的各项方针政策,严格执行工程建设程序。下载后可任意编辑3、施组编制遵守合同文件、设计文件及施工法律规范的原则,确保工程质量和工期。建立健全各项组织机构和保证体系,确保施工生产科学、有序、高效。4、统筹安全,科学合理。根据现场勘察调查资料、合同文件资料工程特点,全面规划、统筹安排,突出重点难点及工期关键工序,采纳科学合理的施工方法,确保施组编制满足合同要求。坚持实事求是的原则,根据我单位综合施工生产能力组织施工,坚持科学组织、合理安排,确保高速度、高效率、高质量完成工程建设。5、采纳“四新”技术。结合工程特点,积极推广使用新技术、新工艺、新材料、新设备,确保施工质量。结合实际,经济可靠。施组编制结合特点,充分调研,优化方案,降低成本;方案确定充分论证,确保实行方案的...
