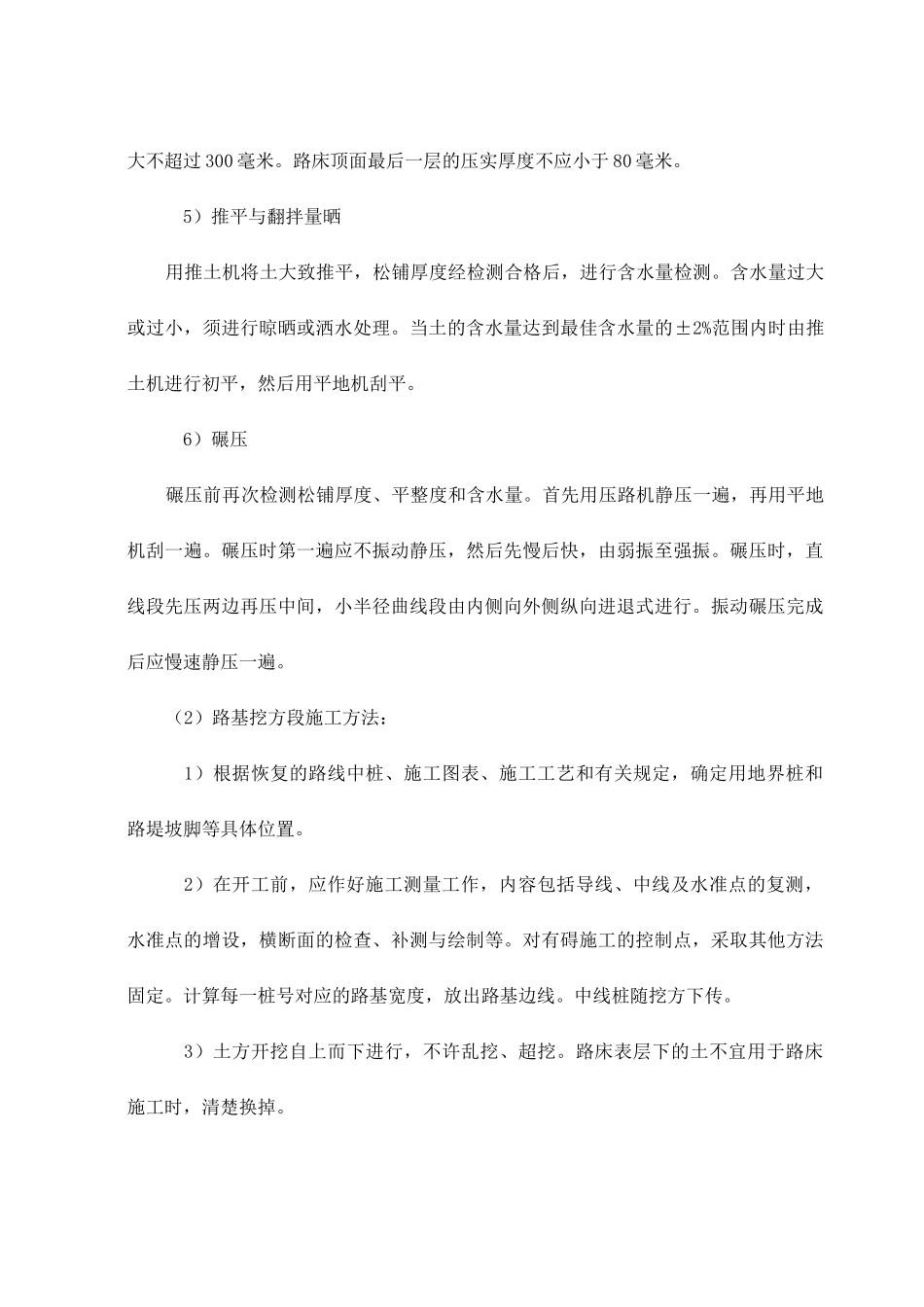

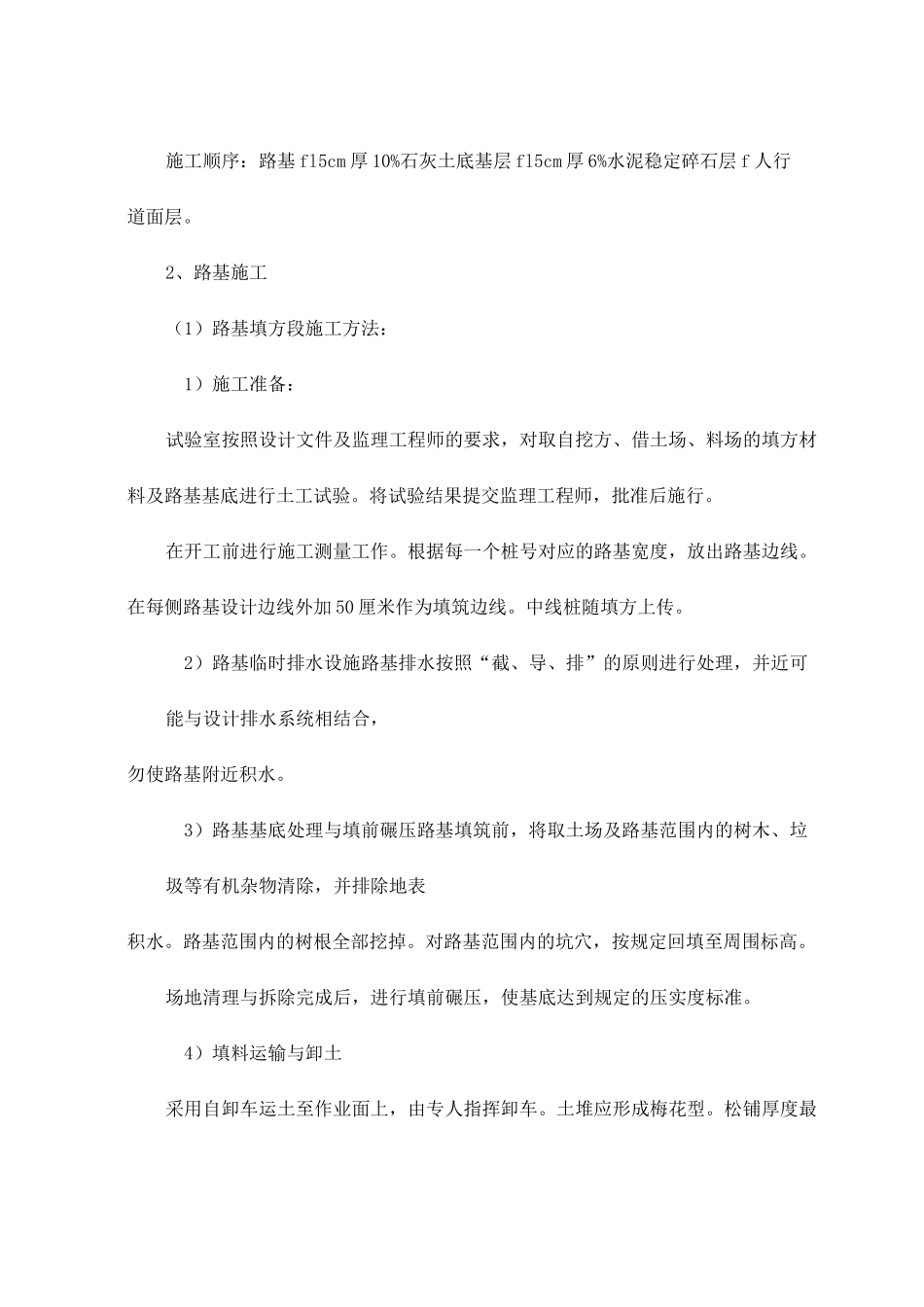

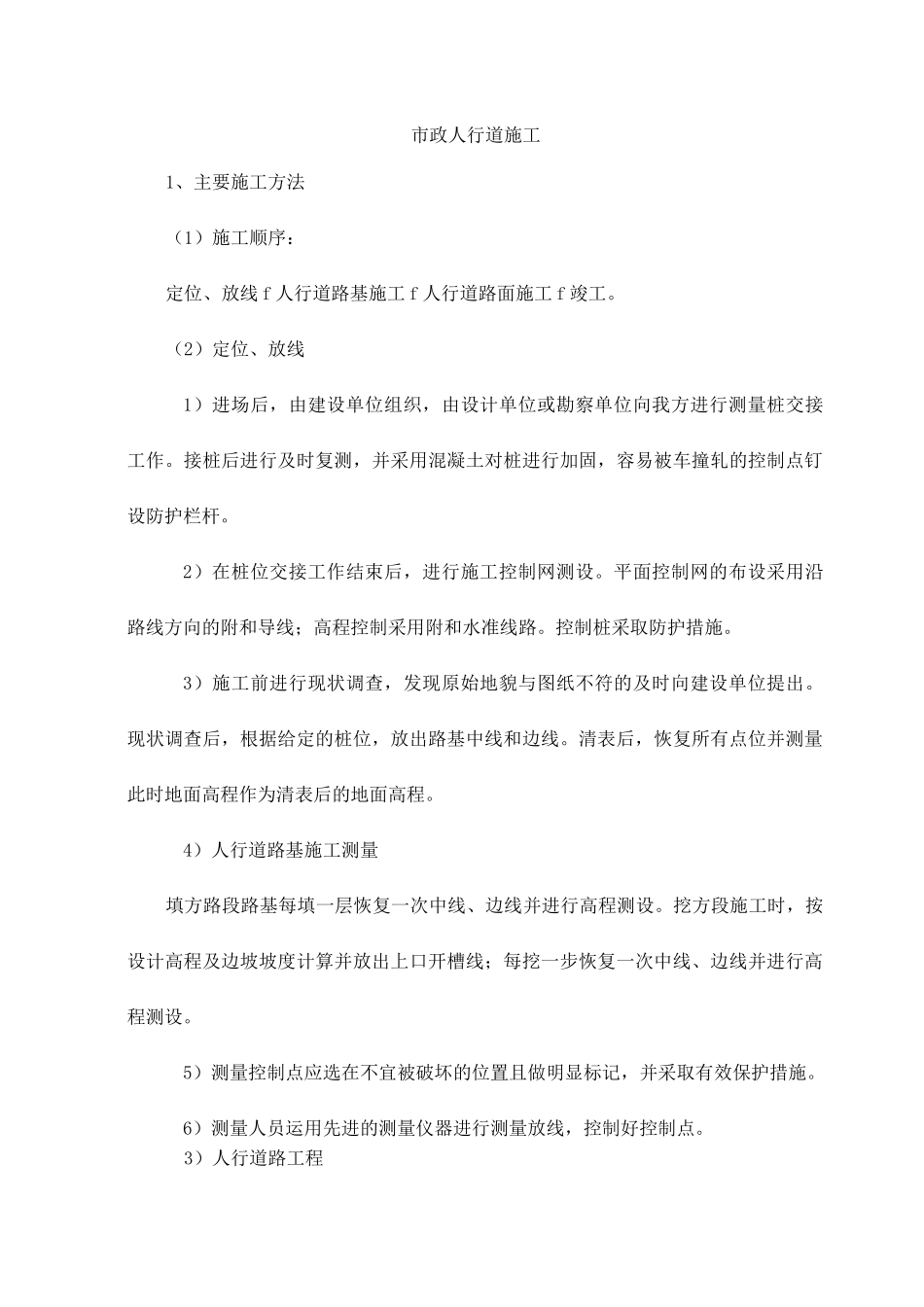

市政人行道施工1、主要施工方法(1)施工顺序:定位、放线 f 人行道路基施工 f 人行道路面施工 f 竣工。(2)定位、放线1)进场后,由建设单位组织,由设计单位或勘察单位向我方进行测量桩交接工作。接桩后进行及时复测,并采用混凝土对桩进行加固,容易被车撞轧的控制点钉设防护栏杆。2)在桩位交接工作结束后,进行施工控制网测设。平面控制网的布设采用沿路线方向的附和导线;高程控制采用附和水准线路。控制桩采取防护措施。3)施工前进行现状调查,发现原始地貌与图纸不符的及时向建设单位提出。现状调查后,根据给定的桩位,放出路基中线和边线。清表后,恢复所有点位并测量此时地面高程作为清表后的地面高程。4)人行道路基施工测量填方路段路基每填一层恢复一次中线、边线并进行高程测设。挖方段施工时,按设计高程及边坡坡度计算并放出上口开槽线;每挖一步恢复一次中线、边线并进行高程测设。5)测量控制点应选在不宜被破坏的位置且做明显标记,并采取有效保护措施。6)测量人员运用先进的测量仪器进行测量放线,控制好控制点。3)人行道路工程施工顺序:路基 fl5cm 厚 10%石灰土底基层 fl5cm 厚 6%水泥稳定碎石层 f 人行道面层。2、路基施工(1)路基填方段施工方法:1)施工准备:试验室按照设计文件及监理工程师的要求,对取自挖方、借土场、料场的填方材料及路基基底进行土工试验。将试验结果提交监理工程师,批准后施行。在开工前进行施工测量工作。根据每一个桩号对应的路基宽度,放出路基边线。在每侧路基设计边线外加 50 厘米作为填筑边线。中线桩随填方上传。2)路基临时排水设施路基排水按照“截、导、排”的原则进行处理,并近可能与设计排水系统相结合,勿使路基附近积水。3)路基基底处理与填前碾压路基填筑前,将取土场及路基范围内的树木、垃圾等有机杂物清除,并排除地表积水。路基范围内的树根全部挖掉。对路基范围内的坑穴,按规定回填至周围标高。场地清理与拆除完成后,进行填前碾压,使基底达到规定的压实度标准。4)填料运输与卸土采用自卸车运土至作业面上,由专人指挥卸车。土堆应形成梅花型。松铺厚度最大不超过 300 毫米。路床顶面最后一层的压实厚度不应小于 80 毫米。5)推平与翻拌量晒用推土机将土大致推平,松铺厚度经检测合格后,进行含水量检测。含水量过大或过小,须进行晾晒或洒水处理。当土的含水量达到最佳含水量的±2%范围内时由推土机进行初平,然后用平地机刮平。6)碾压碾...
