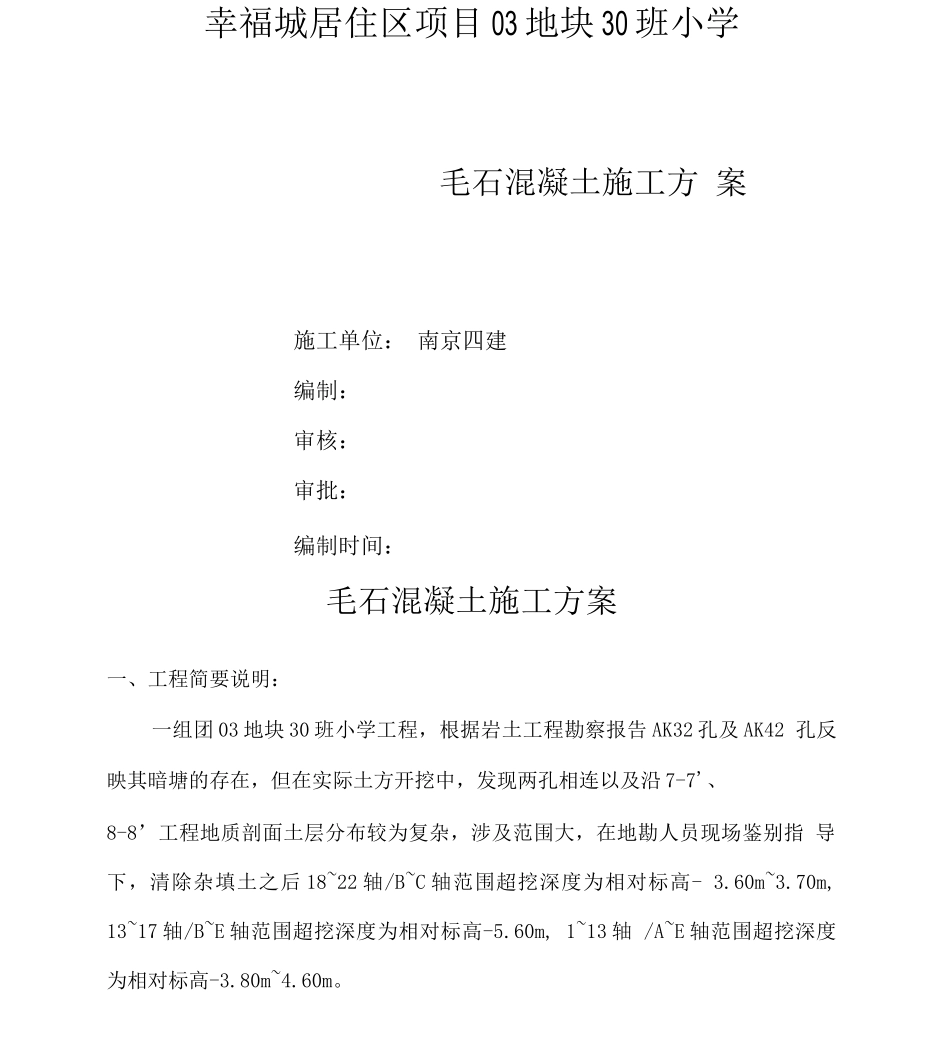

幸福城居住区项目 03 地块 30 班小学毛石混凝土施工方 案施工单位: 南京四建编制: 审核:审批:编制时间:毛石混凝土施工方案一、工程简要说明:一组团 03 地块 30 班小学工程,根据岩土工程勘察报告 AK32 孔及 AK42 孔反映其暗塘的存在,但在实际土方开挖中,发现两孔相连以及沿 7-7'、8-8’工程地质剖面土层分布较为复杂,涉及范围大,在地勘人员现场鉴别指 导 下,清除杂填土之后 18~22 轴/B~C 轴范围超挖深度为相对标高- 3.60m~3.70m, 13~17 轴/B~E 轴范围超挖深度为相对标高-5.60m, 1~13 轴 /A~E 轴范围超挖深度为相对标高-3.80m~4.60m。鉴于现场实际,从地基整体均匀受力考虑,在建设单位、监理单位现场查看后,经设计确认的施工技术核定表编号 2,对超深范围均采纳 C15 毛石混凝土,整体铺垫至独立基础、条形基础、筏板基础垫层标。二、材料准备:1、C15 商品砼 1450m32、毛石 9T三、施工方法:1、针对较大开挖面积为使原状土不受雨水的浸泡,先均匀铺浇一层 5 厚 毛石砼将原状土及时覆盖。2、毛石砼施工,应先铺一层 80~150 厚混凝土打底,再铺上毛石,毛石之间间隙 1~150,毛石插入混凝土约一半后再灌入混凝土,填满所有空 隙进行 振捣密室。再逐层铺砌毛石和浇筑混凝土,直至基础垫层底面,每次分层厚度 不大于 5 (详见附图-1),保持毛石顶部有不少于 1 厚混凝土覆盖一层, 所掺毛石数量应控制不超过混凝土体积的 25%。
