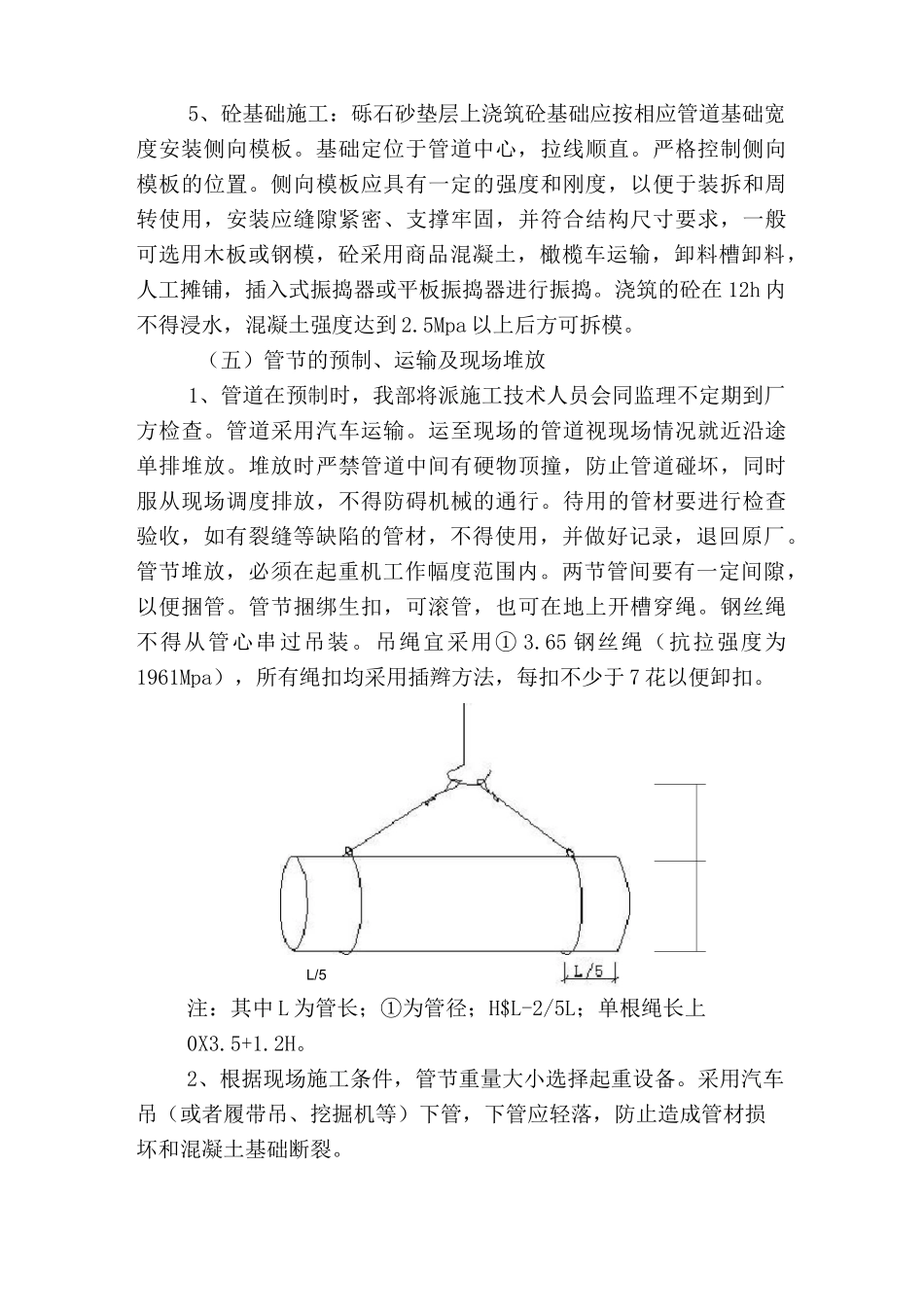

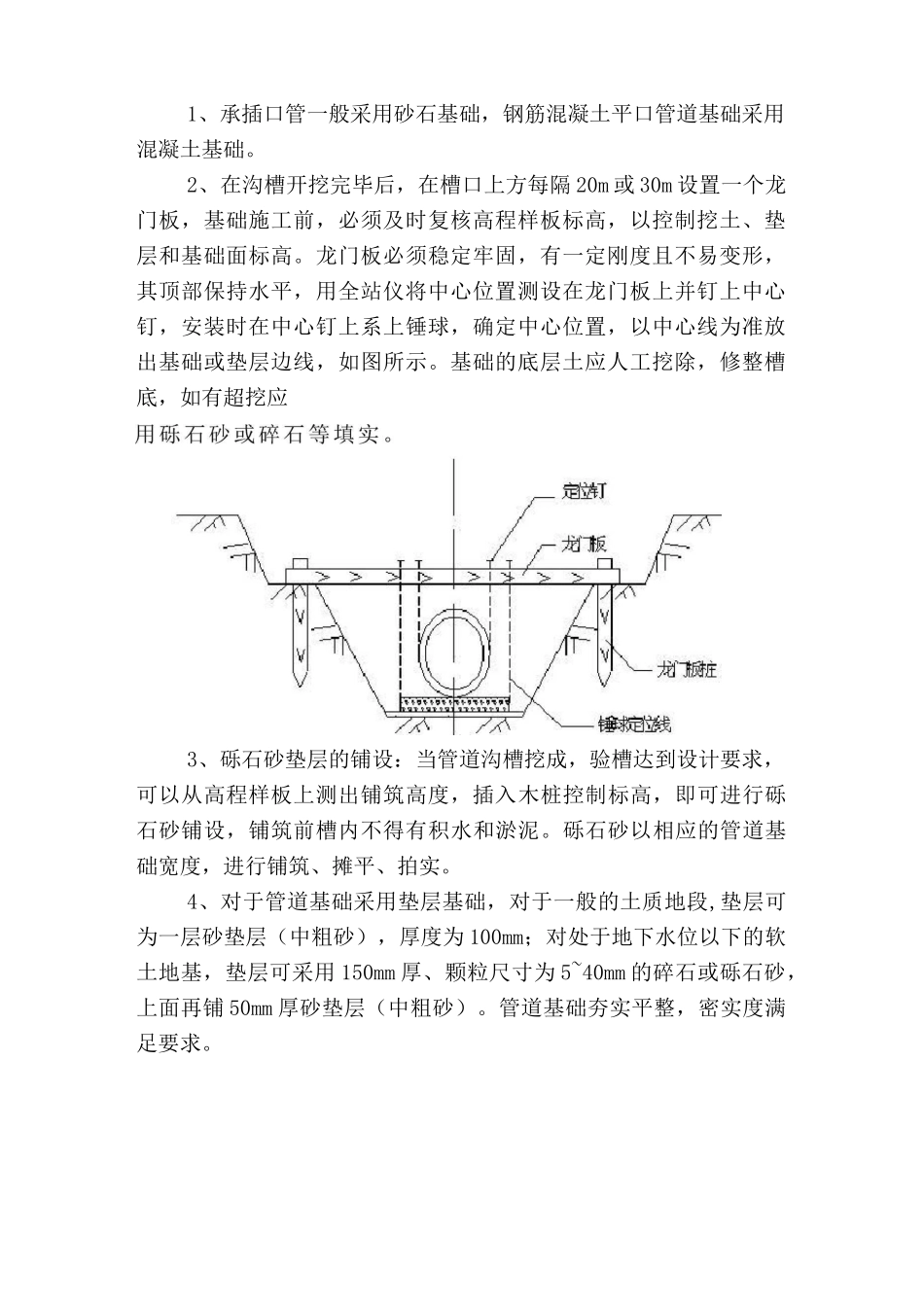

施工现场管理(管道)一、雨水管道施工方案(一)雨水管道施工工艺流程测量放线 f 沟槽挖土和支护 f 管道基础施工-铺设管道 f 砖砌窨井 f 沟槽回填(二)测量放线1、根据设计图,测设管道中心线和井中心位置,设立中心桩。管道中心线和井中心位置须经复核。2、根据施工管道直径大小,按规定的沟槽宽定出边线开挖前用白粉划线来控制,在沟槽外窨井位置的两侧设置控制桩,并记录两桩至窨井中心的距离,以备校核。(三)沟槽开挖和支护及排水设施1、雨水管的埋深较浅,管道埋深一般在 1.5 米〜2.5 米左右。2、雨水管的沟槽采用放坡开挖,明排水施工。沟槽用反铲挖掘机开挖,人工修坡,开挖时,应在设计槽底高程以上保留一定余量,避免超挖,槽底以上 20cm 必须用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工。3、槽边堆土高度不宜高于 1.5m(堆土边坡内侧按照 1:1.5 控制),在电杆、变压器附近堆土时其高度要考虑到距电线的安全距离,离槽边距离不得小于 1.2m,施工机具设备停放离沟槽距离不得小于 0.8m。4、管道沟槽开挖的深度一般在 2m 左右,采用明沟排水法进行施工排水,具体方法如下:在沟槽的开挖过程中,在槽底设置排水沟,将地表水或槽底、槽坡渗流出来的地下水汇集到槽底的排水沟内,然后通过排水沟流入集水井,再用水泵将水抽走,抽出的水直接排入附近排水明沟,以保持沟槽干燥。排水沟深度比沟槽底低0.2m,集水井比排水沟低 0.3m~0.5m,并保持水流畅通。(四)管道基础施工1、承插口管一般采用砂石基础,钢筋混凝土平口管道基础采用混凝土基础。2、在沟槽开挖完毕后,在槽口上方每隔 20m 或 30m 设置一个龙门板,基础施工前,必须及时复核高程样板标高,以控制挖土、垫层和基础面标高。龙门板必须稳定牢固,有一定刚度且不易变形,其顶部保持水平,用全站仪将中心位置测设在龙门板上并钉上中心钉,安装时在中心钉上系上锤球,确定中心位置,以中心线为准放出基础或垫层边线,如图所示。基础的底层土应人工挖除,修整槽底,如有超挖应3、砾石砂垫层的铺设:当管道沟槽挖成,验槽达到设计要求,可以从高程样板上测出铺筑高度,插入木桩控制标高,即可进行砾石砂铺设,铺筑前槽内不得有积水和淤泥。砾石砂以相应的管道基础宽度,进行铺筑、摊平、拍实。4、对于管道基础采用垫层基础,对于一般的土质地段,垫层可为一层砂垫层(中粗砂),...
