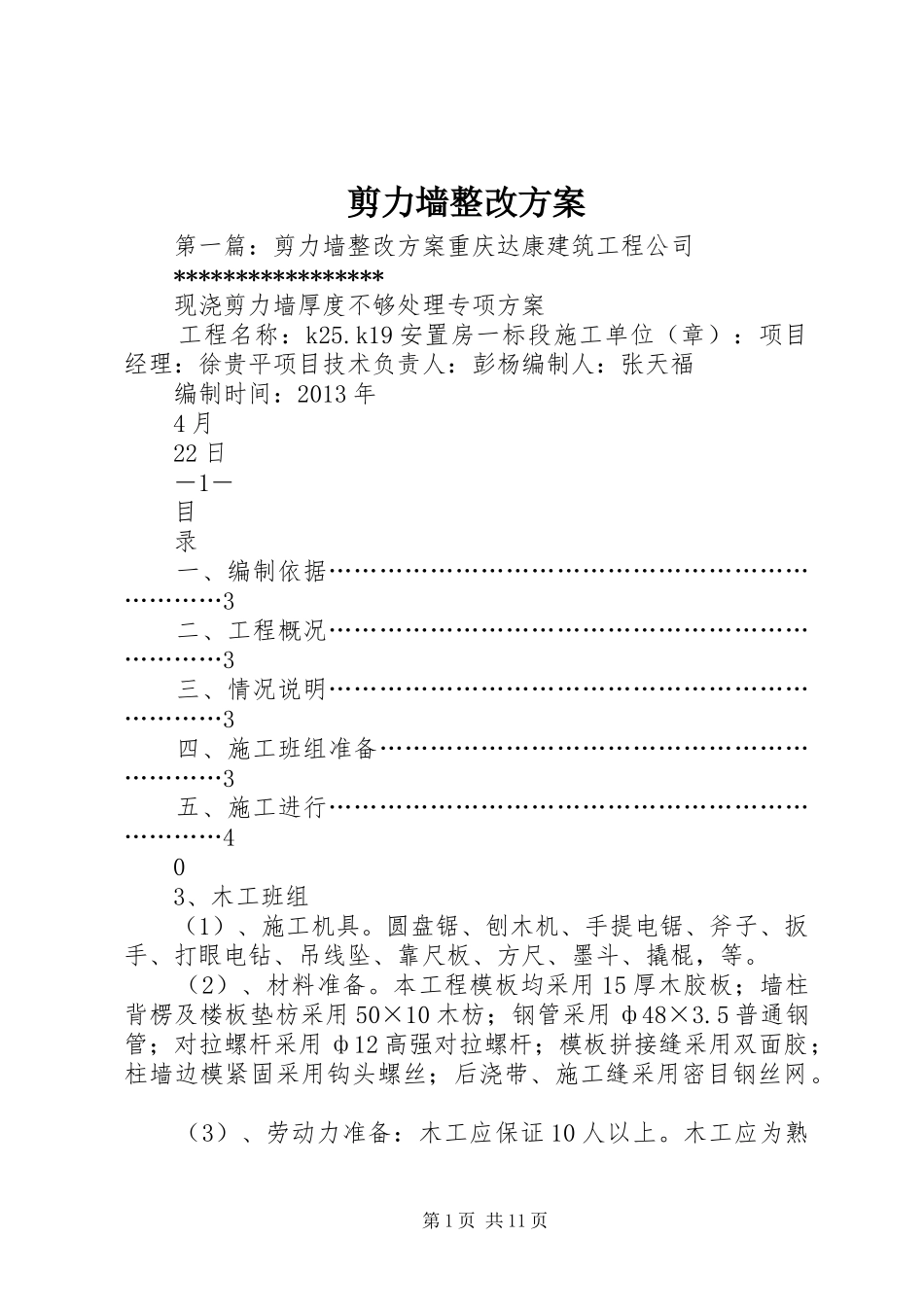

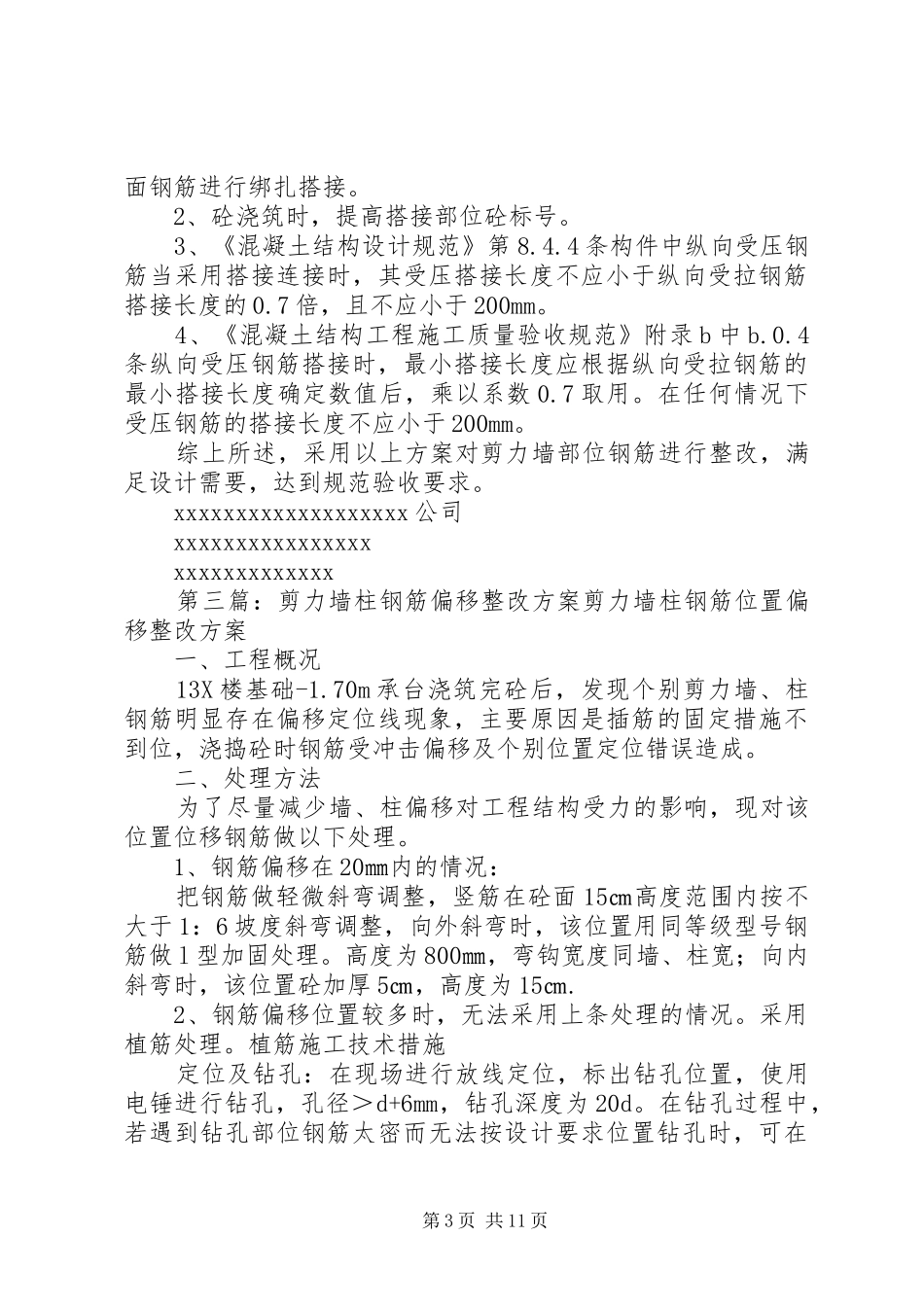

剪力墙整改方案第一篇:剪力墙整改方案重庆达康建筑工程公司*****************现浇剪力墙厚度不够处理专项方案工程名称:k25.k19安置房一标段施工单位(章):项目经理:徐贵平项目技术负责人:彭杨编制人:张天福编制时间:2013年4月22日-1-目录一、编制依据……………………………………………………………3二、工程概况……………………………………………………………3三、情况说明……………………………………………………………3四、施工班组准备………………………………………………………3五、施工进行……………………………………………………………403、木工班组(1)、施工机具。圆盘锯、刨木机、手提电锯、斧子、扳手、打眼电钻、吊线坠、靠尺板、方尺、墨斗、撬棍,等。(2)、材料准备。本工程模板均采用15厚木胶板;墙柱背楞及楼板垫枋采用50×10木枋;钢管采用ф48×3.5普通钢管;对拉螺杆采用ф12高强对拉螺杆;模板拼接缝采用双面胶;柱墙边模紧固采用钩头螺丝;后浇带、施工缝采用密目钢丝网。(3)、劳动力准备:木工应保证10人以上。木工应为熟第1页共11页练工人。(4)、技术准备:项目技术部门依据图纸及规范要求进行技术交底,作业条件:(1)、投测的楼层控制线经闭合复核无误后,根据控制线已弹好楼层柱墙边线、模板控制线及门窗洞口位置线,弹好楼层标高控制线。(2)、安装模板表面清理干净,已涂刷好隔离剂。(3)、钢筋已绑扎完毕,卡好钢筋保护层垫块,水电管线及预埋件已安装完毕,已通过经监理检查验收。模板安装施工:(一)操作工艺(1)模板安装完毕后,检查一遍扣件、螺栓是否紧固,模板拼缝及下口是否严密。(2)检查剪力墙的尺寸是否与设计图纸相吻合。(3)在砼浇筑之前,垃圾必须清扫干净,再进行浇筑砼。5、混凝土工班组现场整改说明:检查混凝土的配合比,标号。浇水湿润,四周与混凝土接触处用1:2的水泥砂浆或水泥素浆连接,用c35的商品混凝土浇筑。(注原现浇剪力墙标号为c30不带微膨胀)。1,浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续。2,施工员根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准。3,养护:混凝土浇筑完毕后,应在12h以内浇水,浇水次数应能保持混凝土有足够的润湿状态,养护期一般不少于7昼夜。五)、质量标准2第二篇:剪力墙钢筋整改方案剪力墙钢筋绑扎整改方案xxxxxxxx剪力墙钢筋绑扎过程中,由于剪力墙竖向钢筋的搭接不符合要求,现根据工程强度要求,结合相关规范进行整改。1、在剪力墙竖向钢筋每隔一根增加一根长度为50cm同截第2页共11页面钢筋进行绑扎搭接。2、砼浇筑时,提高搭接部位砼标号。3、《混凝土结构设计规范》第8.4.4条构件中纵向受压钢筋当采用搭接连接时,其受压搭接长度不应小于纵向受拉钢筋搭接长度的0.7倍,且不应小于200mm。4、《混凝土结构工程施工质量验收规范》附录b中b.0.4条纵向受压钢筋搭接时,最小搭接长度应根据纵向受拉钢筋的最小搭接长度确定数值后,乘以系数0.7取用。在任何情况下受压钢筋的搭接长度不应小于200mm。综上所述,采用以上方案对剪力墙部位钢筋进行整改,满足设计需要,达到规范验收要求。xxxxxxxxxxxxxxxxxxx公司xxxxxxxxxxxxxxxxxxxxxxxxxxxxx第三篇:剪力墙柱钢筋偏移整改方案剪力墙柱钢筋位置偏移整改方案一、工程概况13X楼基础-1.70m承台浇筑完砼后,发现个别剪力墙、柱钢筋明显存在偏移定位线现象,主要原因是插筋的固定措施不到位,浇捣砼时钢筋受冲击偏移及个别位置定位错误造成。二、处理方法为了尽量减少墙、柱偏移对工程结构受力的影响,现对该位置位移钢筋做以下处理。1、钢筋偏移在20㎜内的情况:把钢筋做轻微斜弯调整,竖筋在砼面15㎝高度范围内按不大于1:6坡度斜弯调整,向外斜弯时,该位置用同等级型号钢筋做l型加固处理。高度为800㎜,弯钩宽度同墙、柱宽;向内斜弯时,该位置砼加厚5㎝,高度为15㎝.2、钢筋偏移位置较多时,无法采用上条处理的情况。采用植筋处理。植筋施工技术措施定位及钻孔:在现场进行放线定位,标出钻孔位置,使用电锤进行钻孔,孔...
