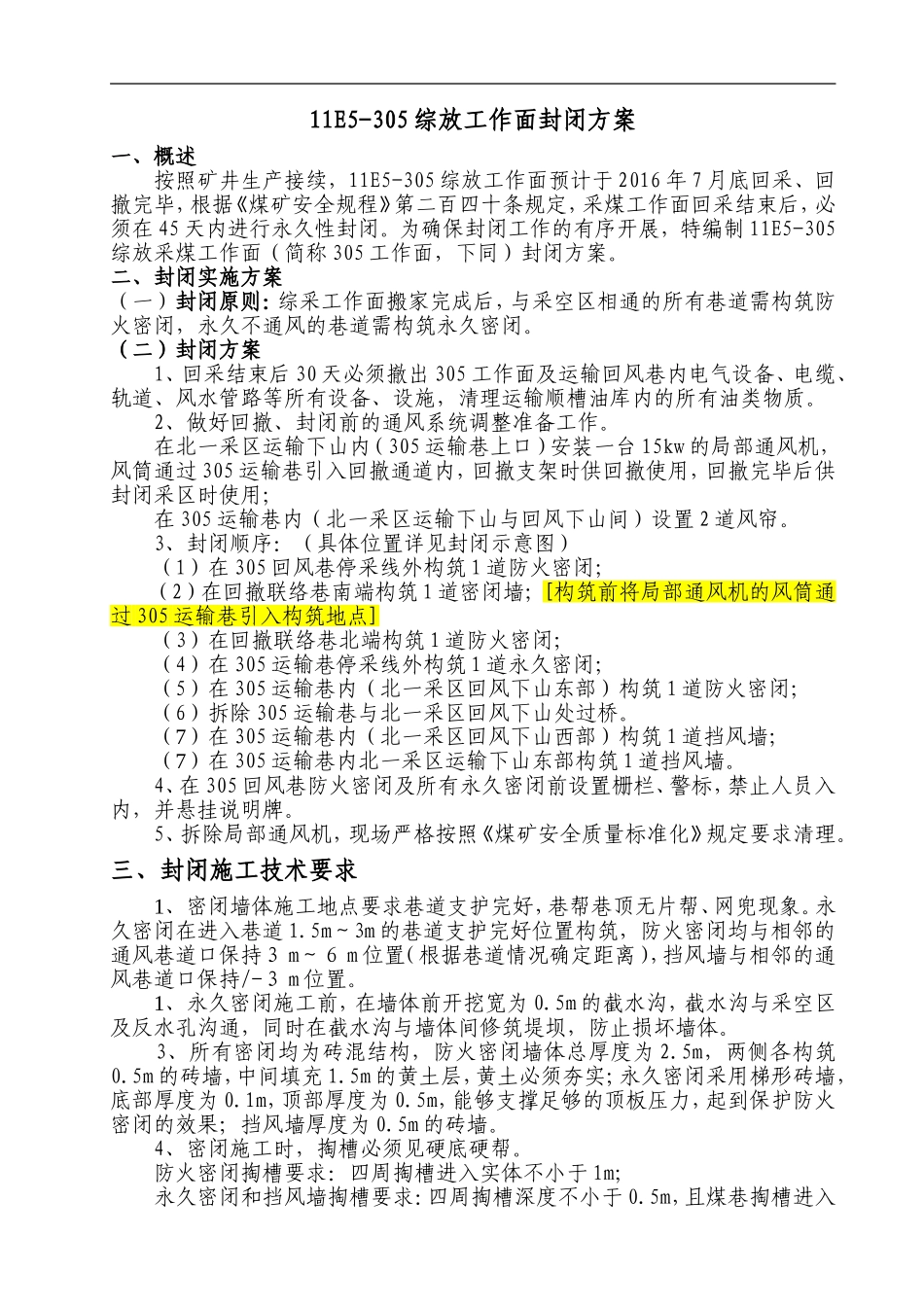

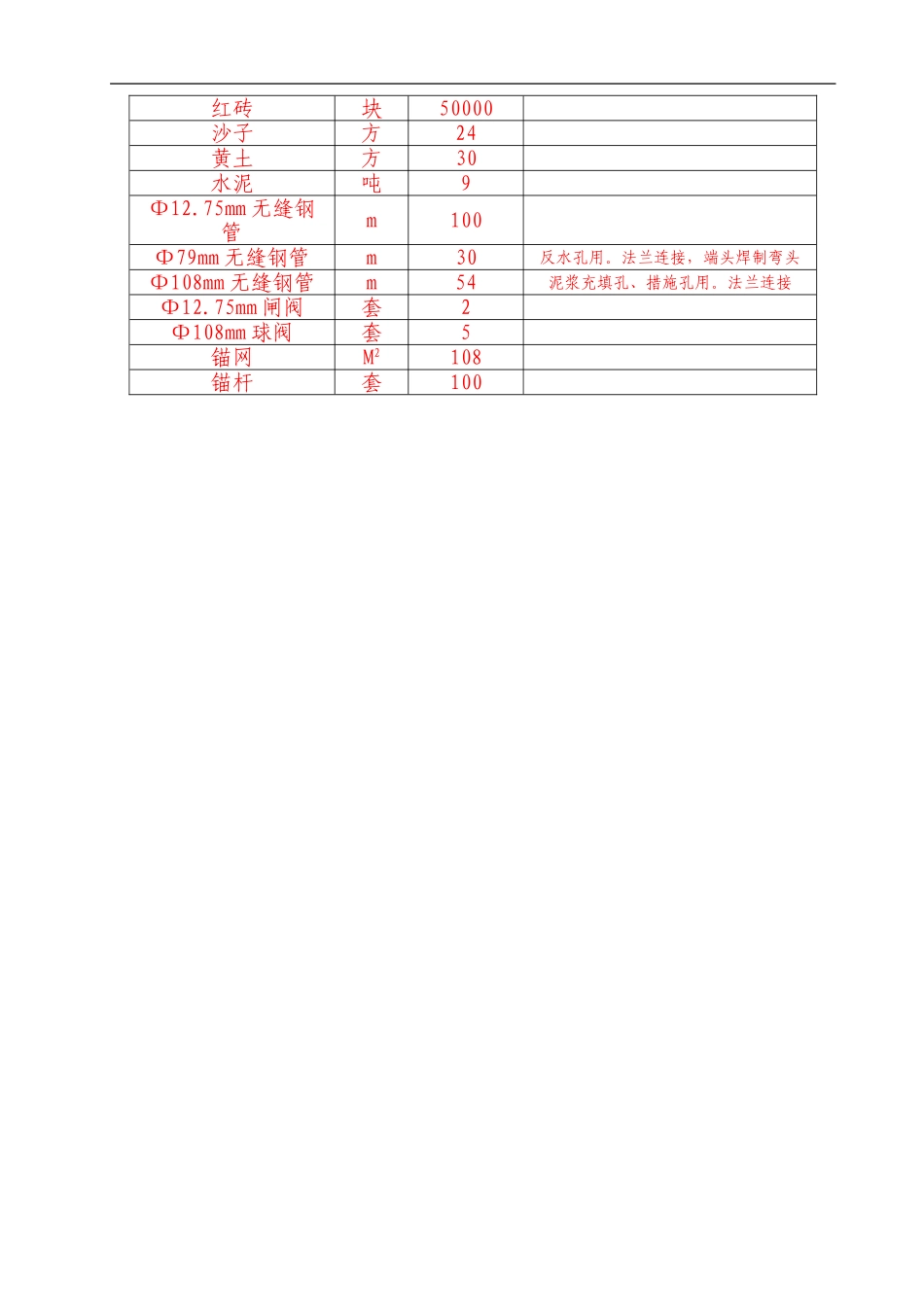

11E5-305综放工作面封闭方案一、概述按照矿井生产接续,11E5-305综放工作面预计于2016年7月底回采、回撤完毕,根据《煤矿安全规程》第二百四十条规定,采煤工作面回采结束后,必须在45天内进行永久性封闭。为确保封闭工作的有序开展,特编制11E5-305综放采煤工作面(简称305工作面,下同)封闭方案。二、封闭实施方案(一)封闭原则:综采工作面搬家完成后,与采空区相通的所有巷道需构筑防火密闭,永久不通风的巷道需构筑永久密闭。(二)封闭方案1、回采结束后30天必须撤出305工作面及运输回风巷内电气设备、电缆、轨道、风水管路等所有设备、设施,清理运输顺槽油库内的所有油类物质。2、做好回撤、封闭前的通风系统调整准备工作。在北一采区运输下山内(305运输巷上口)安装一台15kw的局部通风机,风筒通过305运输巷引入回撤通道内,回撤支架时供回撤使用,回撤完毕后供封闭采区时使用;在305运输巷内(北一采区运输下山与回风下山间)设置2道风帘。3、封闭顺序:(具体位置详见封闭示意图)(1)在305回风巷停采线外构筑1道防火密闭;(2)在回撤联络巷南端构筑1道密闭墙;[构筑前将局部通风机的风筒通过305运输巷引入构筑地点](3)在回撤联络巷北端构筑1道防火密闭;(4)在305运输巷停采线外构筑1道永久密闭;(5)在305运输巷内(北一采区回风下山东部)构筑1道防火密闭;(6)拆除305运输巷与北一采区回风下山处过桥。(7)在305运输巷内(北一采区回风下山西部)构筑1道挡风墙;(7)在305运输巷内北一采区运输下山东部构筑1道挡风墙。4、在305回风巷防火密闭及所有永久密闭前设置栅栏、警标,禁止人员入内,并悬挂说明牌。5、拆除局部通风机,现场严格按照《煤矿安全质量标准化》规定要求清理。三、封闭施工技术要求1、密闭墙体施工地点要求巷道支护完好,巷帮巷顶无片帮、网兜现象。永久密闭在进入巷道1.5m~3m的巷道支护完好位置构筑,防火密闭均与相邻的通风巷道口保持3m~6m位置(根据巷道情况确定距离),挡风墙与相邻的通风巷道口保持/-3m位置。1、永久密闭施工前,在墙体前开挖宽为0.5m的截水沟,截水沟与采空区及反水孔沟通,同时在截水沟与墙体间修筑堤坝,防止损坏墙体。3、所有密闭均为砖混结构,防火密闭墙体总厚度为2.5m,两侧各构筑0.5m的砖墙,中间填充1.5m的黄土层,黄土必须夯实;永久密闭采用梯形砖墙,底部厚度为0.1m,顶部厚度为0.5m,能够支撑足够的顶板压力,起到保护防火密闭的效果;挡风墙厚度为0.5m的砖墙。4、密闭施工时,掏槽必须见硬底硬帮。防火密闭掏槽要求:四周掏槽进入实体不小于1m;永久密闭和挡风墙掏槽要求:四周掏槽深度不小于0.5m,且煤巷掏槽进入实体不小于0.5m、岩石不小于0.3m。5、在砌筑密闭时,竖缝要均匀错开,横缝要保持同一水平,密闭墙面要平整,砖缝要填满砂浆,墙心逐层用砂浆填实。密闭砌筑时在墙体预埋一定数量的废旧锚杆,外露长度保持在10~40mm,砌筑完成后对墙体外部进行挂网喷浆,喷浆厚度不小于100mm,墙体周围裙边不小于200mm,同时需对墙体前后3m内的巷道进行补喷;在墙体砌筑时对墙体内部抹面。保证密闭严密不漏风。6、防火密闭墙体构筑时将预埋的管路逐一安放在规定位置。其中305回风巷防火密闭设观测孔、措施孔、泥浆充填孔,305运输巷和回撤联络巷防火密闭及永久密闭设观测孔、措施孔、泥浆充填孔、反水孔,挡风墙不设置管路。7、所有管路需在墙体内预埋无缝钢管,其中:观测孔直径为12.75mm(即4分管),距离巷道底板2000mm,距离巷道右帮1000mm;延伸至采空区。在无缝钢管内端口处打孔,孔径为10mm,间距为400mm,打孔长度不低于2000mm;在无缝钢管外端口安设球阀进行封闭。U型反水孔直径为50mm,距离巷道底板200mm,距离巷道帮部200mm;共需安设两组,一组延伸至采空区侧水池内,一组延伸至防火密闭与永久密闭内(备用),反水孔注水进行水封密闭,钢管间采用法兰连接,保证管路不漏水。措施孔直径为108mm,距离巷道底板2000mm,距离巷道左帮1000mm;需通过防火密闭及永久密闭延伸至采空区内,进入采空区距离不少于6000mm。在无缝钢管内端口处打释放孔,孔径为20mm,呈三花布置,每组2孔,每300...
