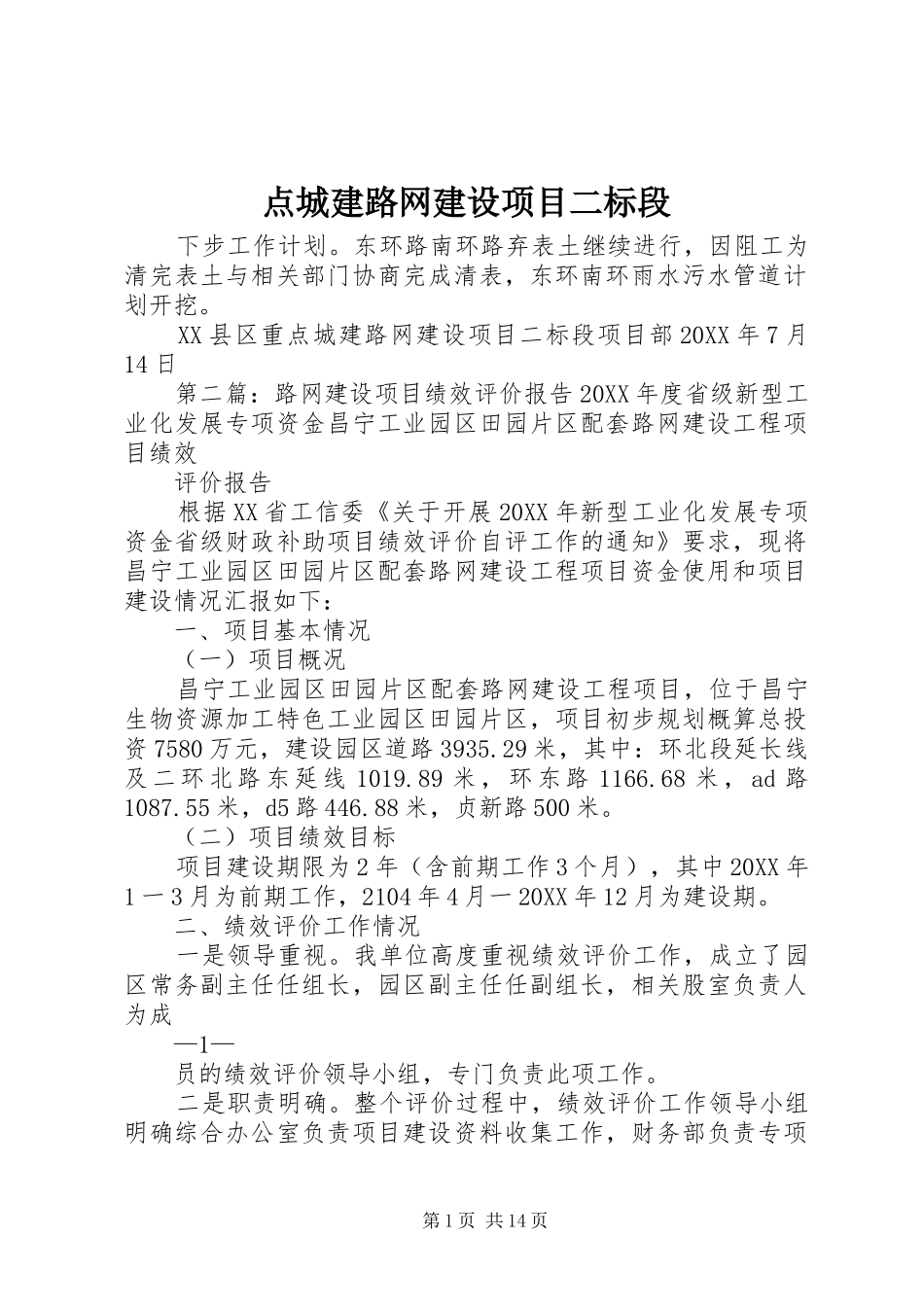

点城建路网建设项目二标段下步工作计划
东环路南环路弃表土继续进行,因阻工为清完表土与相关部门协商完成清表,东环南环雨水污水管道计划开挖
XX县区重点城建路网建设项目二标段项目部20XX年7月14日第二篇:路网建设项目绩效评价报告20XX年度省级新型工业化发展专项资金昌宁工业园区田园片区配套路网建设工程项目绩效评价报告根据XX省工信委《关于开展20XX年新型工业化发展专项资金省级财政补助项目绩效评价自评工作的通知》要求,现将昌宁工业园区田园片区配套路网建设工程项目资金使用和项目建设情况汇报如下:一、项目基本情况(一)项目概况昌宁工业园区田园片区配套路网建设工程项目,位于昌宁生物资源加工特色工业园区田园片区,项目初步规划概算总投资7580万元,建设园区道路3935
29米,其中:环北段延长线及二环北路东延线1019
89米,环东路1166
68米,ad路1087
55米,d5路446
88米,贞新路500米
(二)项目绩效目标项目建设期限为2年(含前期工作3个月),其中20XX年1一3月为前期工作,2104年4月一20XX年12月为建设期
二、绩效评价工作情况一是领导重视
我单位高度重视绩效评价工作,成立了园区常务副主任任组长,园区副主任任副组长,相关股室负责人为成—1—员的绩效评价领导小组,专门负责此项工作
二是职责明确
整个评价过程中,绩效评价工作领导小组明确综合办公室负责项目建设资料收集工作,财务部负责专项第1页共14页资金使用情况整理和汇总,组长全程监督

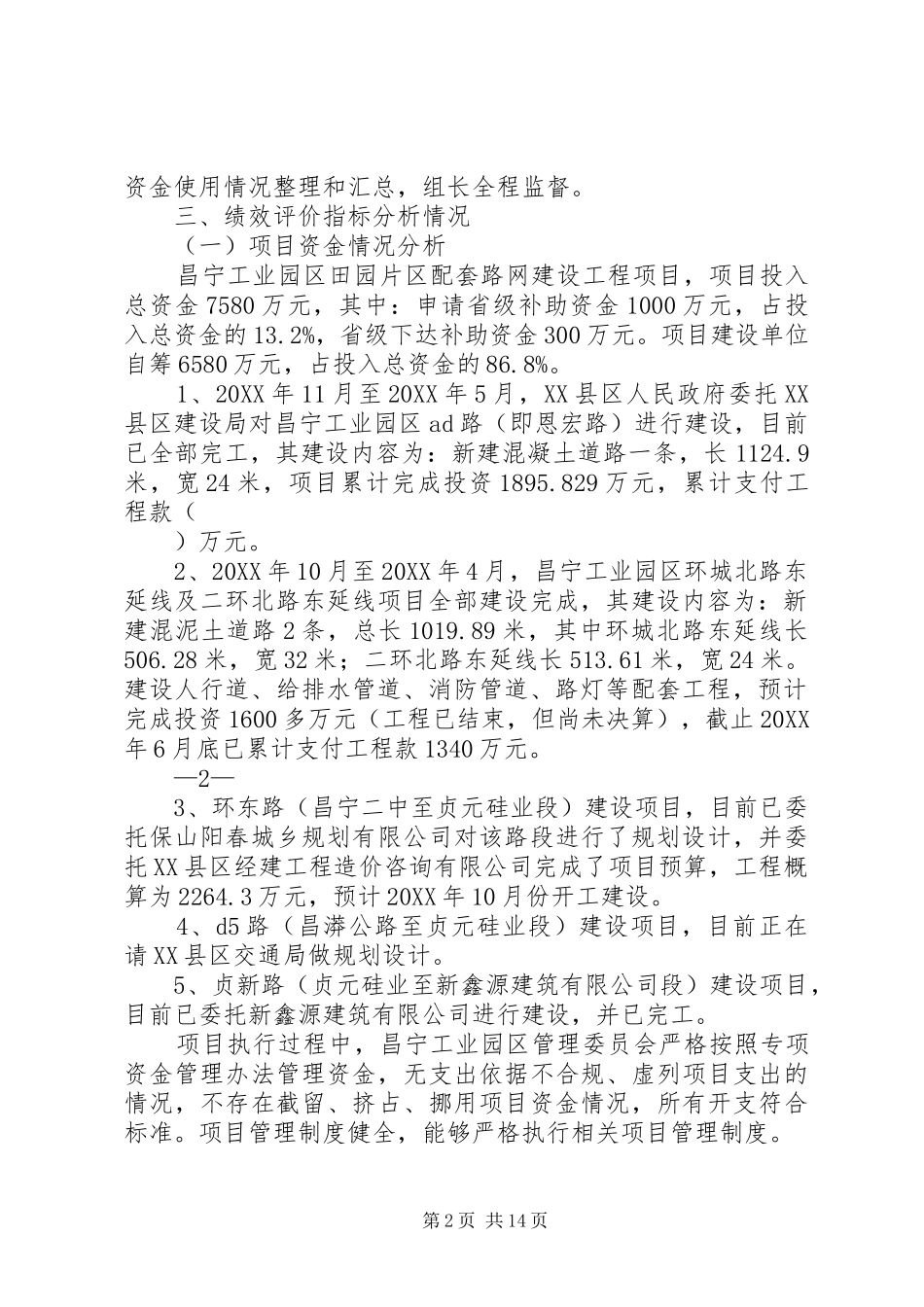

三、绩效评价指标分析情况(一)项目资金情况分析昌宁工业园区田园片区配套路网建设工程项目,项目投入总资金7580万元,其中:申请省级补助资金1000万元,占投入总资金的13
2%,省级下达补助资金300万元
项目建设单位自筹6580万元,占投入总资金的86
1、20XX年11月至20XX年5月,XX县区人民政府委托
