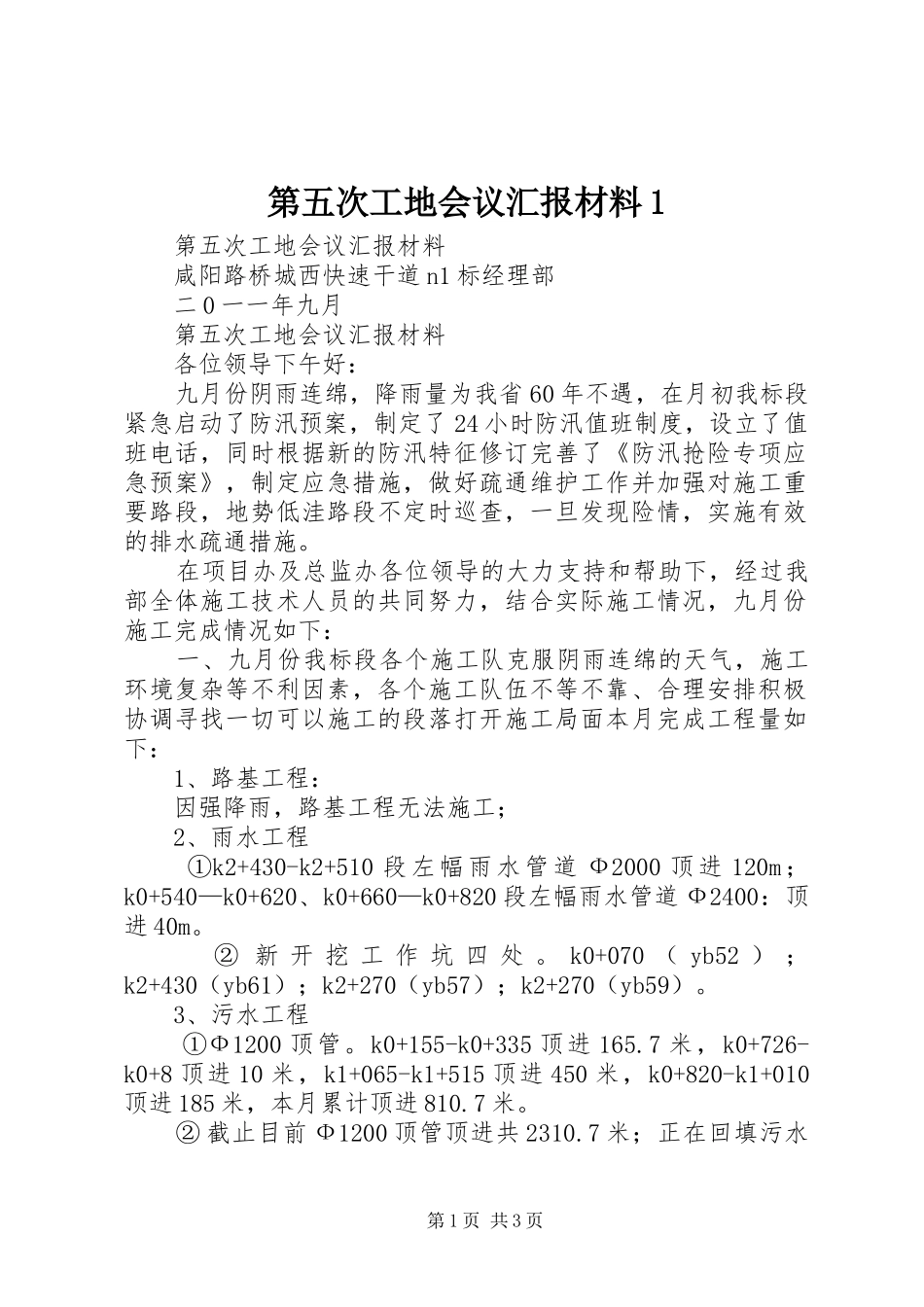

第五次工地会议汇报材料1第五次工地会议汇报材料咸阳路桥城西快速干道n1标经理部二0一一年九月第五次工地会议汇报材料各位领导下午好:九月份阴雨连绵,降雨量为我省60年不遇,在月初我标段紧急启动了防汛预案,制定了24小时防汛值班制度,设立了值班电话,同时根据新的防汛特征修订完善了《防汛抢险专项应急预案》,制定应急措施,做好疏通维护工作并加强对施工重要路段,地势低洼路段不定时巡查,一旦发现险情,实施有效的排水疏通措施
在项目办及总监办各位领导的大力支持和帮助下,经过我部全体施工技术人员的共同努力,结合实际施工情况,九月份施工完成情况如下:一、九月份我标段各个施工队克服阴雨连绵的天气,施工环境复杂等不利因素,各个施工队伍不等不靠、合理安排积极协调寻找一切可以施工的段落打开施工局面本月完成工程量如下:1、路基工程:因强降雨,路基工程无法施工;2、雨水工程①k2+430-k2+510段左幅雨水管道Ф2000顶进120m;k0+540—k0+620、k0+660—k0+820段左幅雨水管道Ф2400:顶进40m
②新开挖工作坑四处
k0+070(yb52);k2+430(yb61);k2+270(yb57);k2+270(yb59)
3、污水工程①Ф1200顶管
k0+155-k0+335顶进165
7米,k0+726-k0+8顶进10米,k1+065-k1+515顶进450米,k0+820-k1+010顶进185米,本月累计顶进810
②截止目前Ф1200顶管顶进共2310

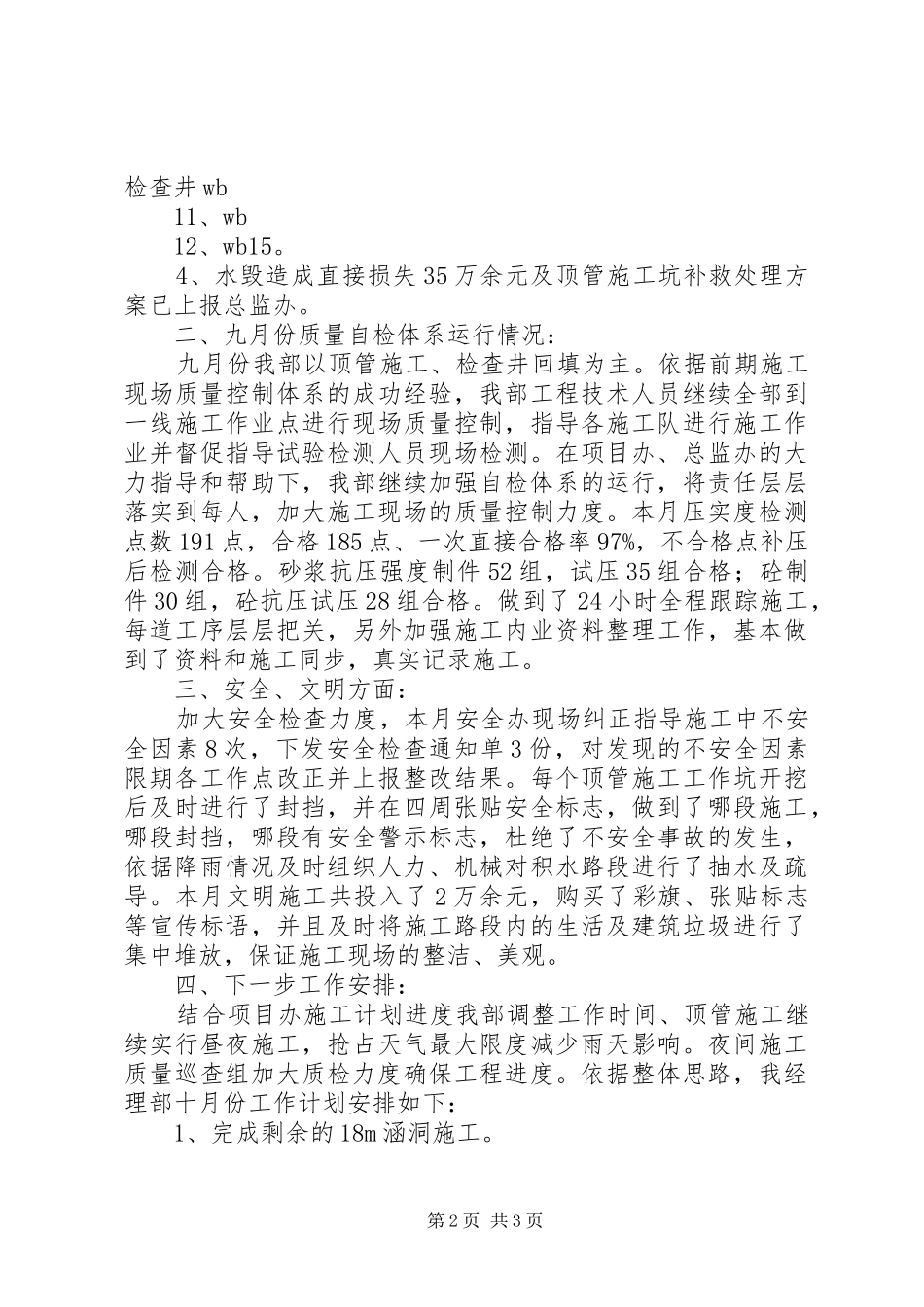

7米;正在回填污水第1页共3页检查井wb11、wb12、wb15
4、水毁造成直接损失35万余元及顶管施工坑补救处理方案已上报总监办
二、九月份质量自检体系运行情况:九月份我部以顶管施工、检查井回填为主
依据前期施工现场质量控制体系的成功经验,我部工程技术人员继续全部到一线施工作业点进行现场质量控制,指导各施
