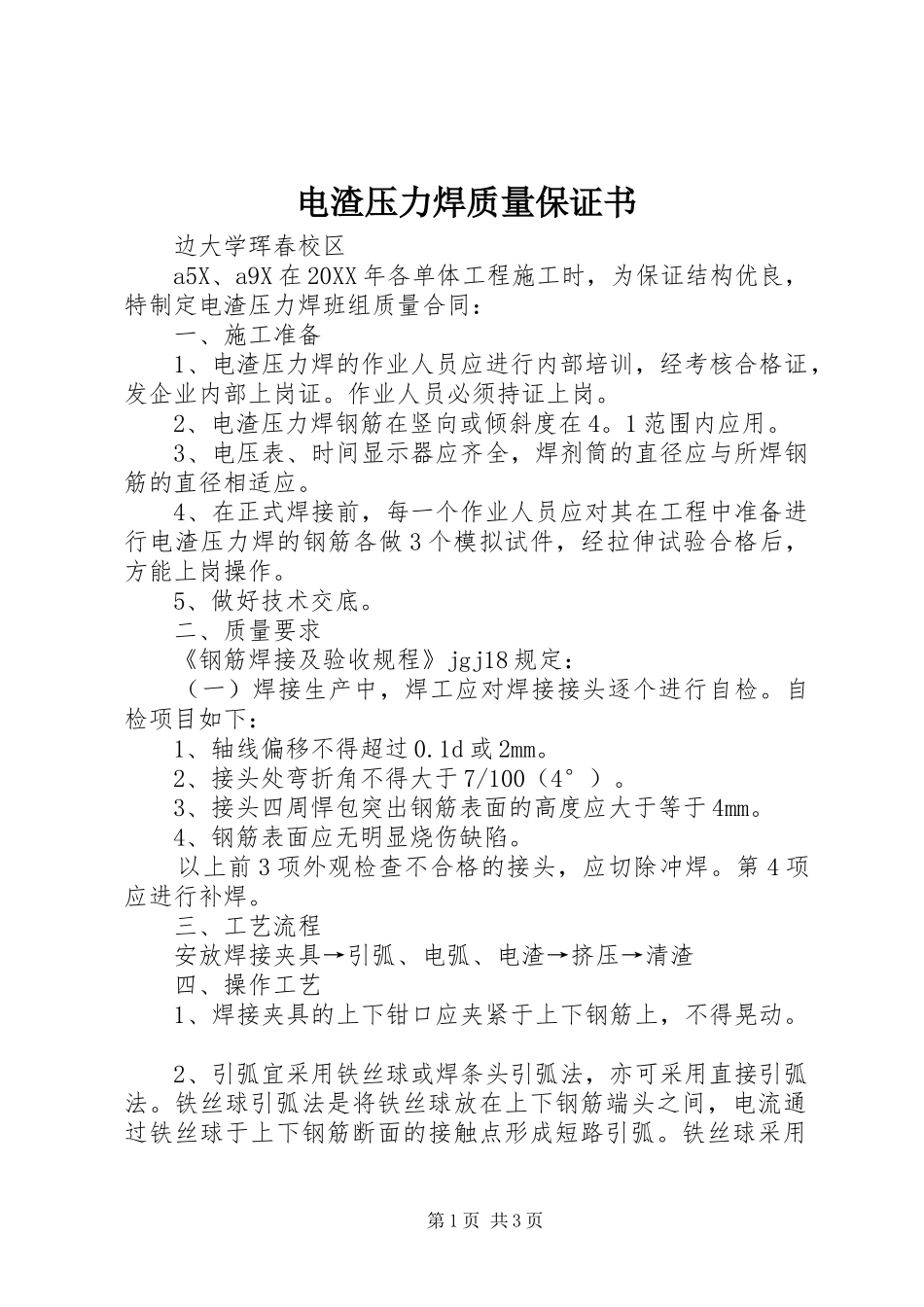

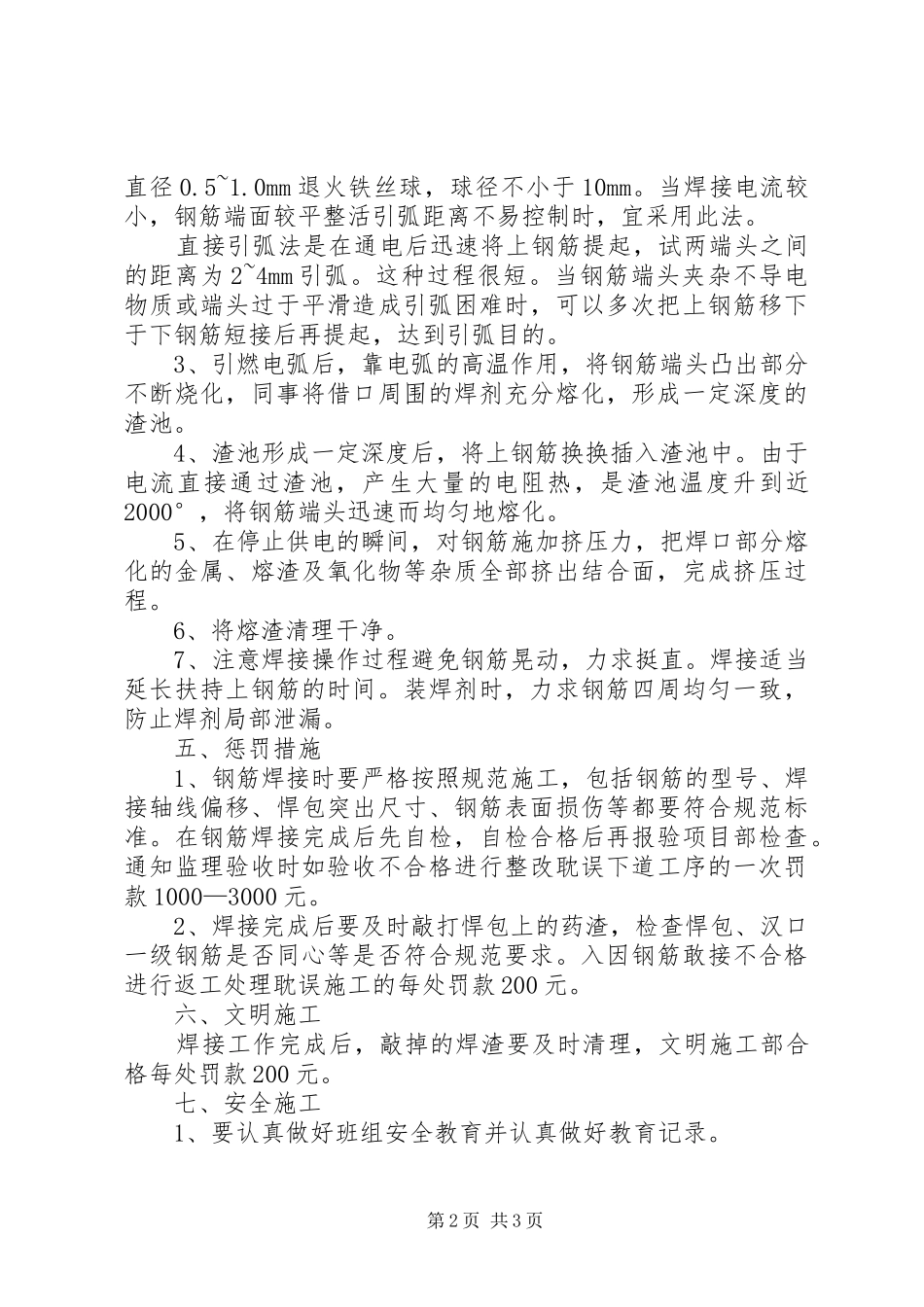

电渣压力焊质量保证书边大学珲春校区a5X、a9X在20XX年各单体工程施工时,为保证结构优良,特制定电渣压力焊班组质量合同:一、施工准备1、电渣压力焊的作业人员应进行内部培训,经考核合格证,发企业内部上岗证。作业人员必须持证上岗。2、电渣压力焊钢筋在竖向或倾斜度在4。1范围内应用。3、电压表、时间显示器应齐全,焊剂筒的直径应与所焊钢筋的直径相适应。4、在正式焊接前,每一个作业人员应对其在工程中准备进行电渣压力焊的钢筋各做3个模拟试件,经拉伸试验合格后,方能上岗操作。5、做好技术交底。二、质量要求《钢筋焊接及验收规程》jgj18规定:(一)焊接生产中,焊工应对焊接接头逐个进行自检。自检项目如下:1、轴线偏移不得超过0.1d或2mm。2、接头处弯折角不得大于7/100(4°)。3、接头四周悍包突出钢筋表面的高度应大于等于4mm。4、钢筋表面应无明显烧伤缺陷。以上前3项外观检查不合格的接头,应切除冲焊。第4项应进行补焊。三、工艺流程安放焊接夹具→引弧、电弧、电渣→挤压→清渣四、操作工艺1、焊接夹具的上下钳口应夹紧于上下钢筋上,不得晃动。2、引弧宜采用铁丝球或焊条头引弧法,亦可采用直接引弧法。铁丝球引弧法是将铁丝球放在上下钢筋端头之间,电流通过铁丝球于上下钢筋断面的接触点形成短路引弧。铁丝球采用第1页共3页直径0.5~1.0mm退火铁丝球,球径不小于10mm。当焊接电流较小,钢筋端面较平整活引弧距离不易控制时,宜采用此法。直接引弧法是在通电后迅速将上钢筋提起,试两端头之间的距离为2~4mm引弧。这种过程很短。当钢筋端头夹杂不导电物质或端头过于平滑造成引弧困难时,可以多次把上钢筋移下于下钢筋短接后再提起,达到引弧目的。3、引燃电弧后,靠电弧的高温作用,将钢筋端头凸出部分不断烧化,同事将借口周围的焊剂充分熔化,形成一定深度的渣池。4、渣池形成一定深度后,将上钢筋换换插入渣池中。由于电流直接通过渣池,产生大量的电阻热,是渣池温度升到近2000°,将钢筋端头迅速而均匀地熔化。5、在停止供电的瞬间,对钢筋施加挤压力,把焊口部分熔化的金属、熔渣及氧化物等杂质全部挤出结合面,完成挤压过程。6、将熔渣清理干净。7、注意焊接操作过程避免钢筋晃动,力求挺直。焊接适当延长扶持上钢筋的时间。装焊剂时,力求钢筋四周均匀一致,防止焊剂局部泄漏。五、惩罚措施1、钢筋焊接时要严格按照规范施工,包括钢筋的型号、焊接轴线偏移、悍包突出尺寸、钢筋表面损伤等都要符合规范标准。在钢筋焊接完成后先自检,自检合格后再报验项目部检查。通知监理验收时如验收不合格进行整改耽误下道工序的一次罚款1000—3000元。2、焊接完成后要及时敲打悍包上的药渣,检查悍包、汉口一级钢筋是否同心等是否符合规范要求。入因钢筋敢接不合格进行返工处理耽误施工的每处罚款200元。六、文明施工焊接工作完成后,敲掉的焊渣要及时清理,文明施工部合格每处罚款200元。七、安全施工1、要认真做好班组安全教育并认真做好教育记录。第2页共3页2、施工作业人员要熟知本工种安全操作规程并严格遵守安全操作规程。3、严格遵守公司级项目部的各项规章制度。4、落实各种钢筋设备安全责任制度。5、对违反安全操作规程、不遵守安全规章制度的按照公司奖罚条例进行相应处罚。八、材料使用。合理使用精打细算,项目部检查发现有浪费现象时,按材料价格从人工费扣除并给予适当的罚款。甲方:加财建筑工程劳务有限公司乙方:电渣压力焊班组(签字)(签字)年月日第3页共3页
