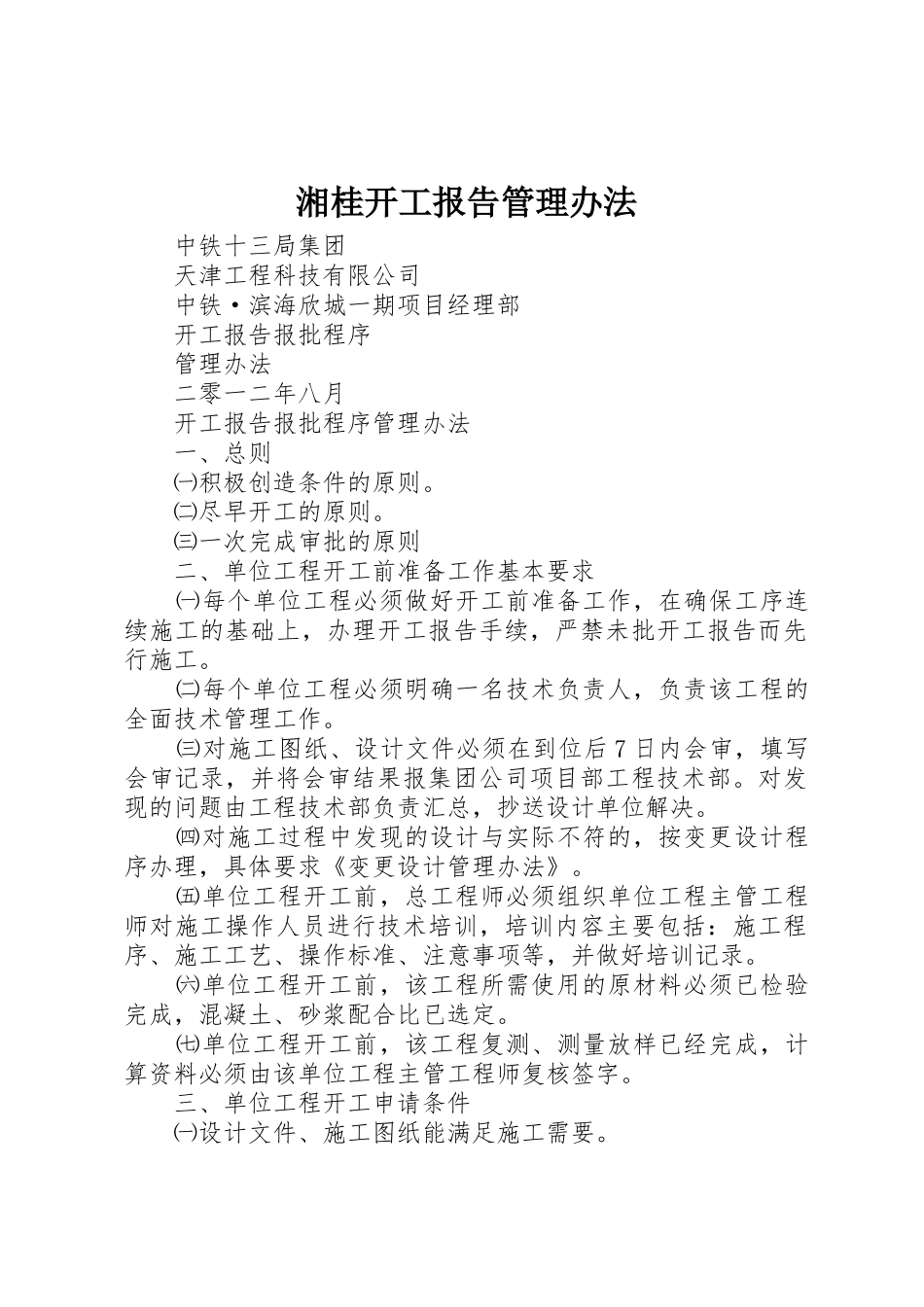

湘桂开工报告管理办法 中铁十三局集团 天津工程科技有限公司 中铁·滨海欣城一期项目经理部 开工报告报批程序 管理办法 二零一二年八月 开工报告报批程序管理办法 一、总则 ㈠积极创造条件的原则
㈡尽早开工的原则
㈢一次完成审批的原则 二、单位工程开工前准备工作基本要求 ㈠每个单位工程必须做好开工前准备工作,在确保工序连续施工的基础上,办理开工报告手续,严禁未批开工报告而先行施工
㈡每个单位工程必须明确一名技术负责人,负责该工程的全面技术管理工作
㈢对施工图纸、设计文件必须在到位后 7 日内会审,填写会审记录,并将会审结果报集团公司项目部工程技术部
对发现的问题由工程技术部负责汇总,抄送设计单位解决
㈣对施工过程中发现的设计与实际不符的,按变更设计程序办理,具体要求《变更设计管理办法》
㈤单位工程开工前,总工程师必须组织单位工程主管工程师对施工操作人员进行技术培训,培训内容主要包括:施工程序、施工工艺、操作标准、注意事项等,并做好培训记录
㈥单位工程开工前,该工程所需使用的原材料必须已检验完成,混凝土、砂浆配合比已选定
㈦单位工程开工前,该工程复测、测量放样已经完成,计算资料必须由该单位工程主管工程师复核签字

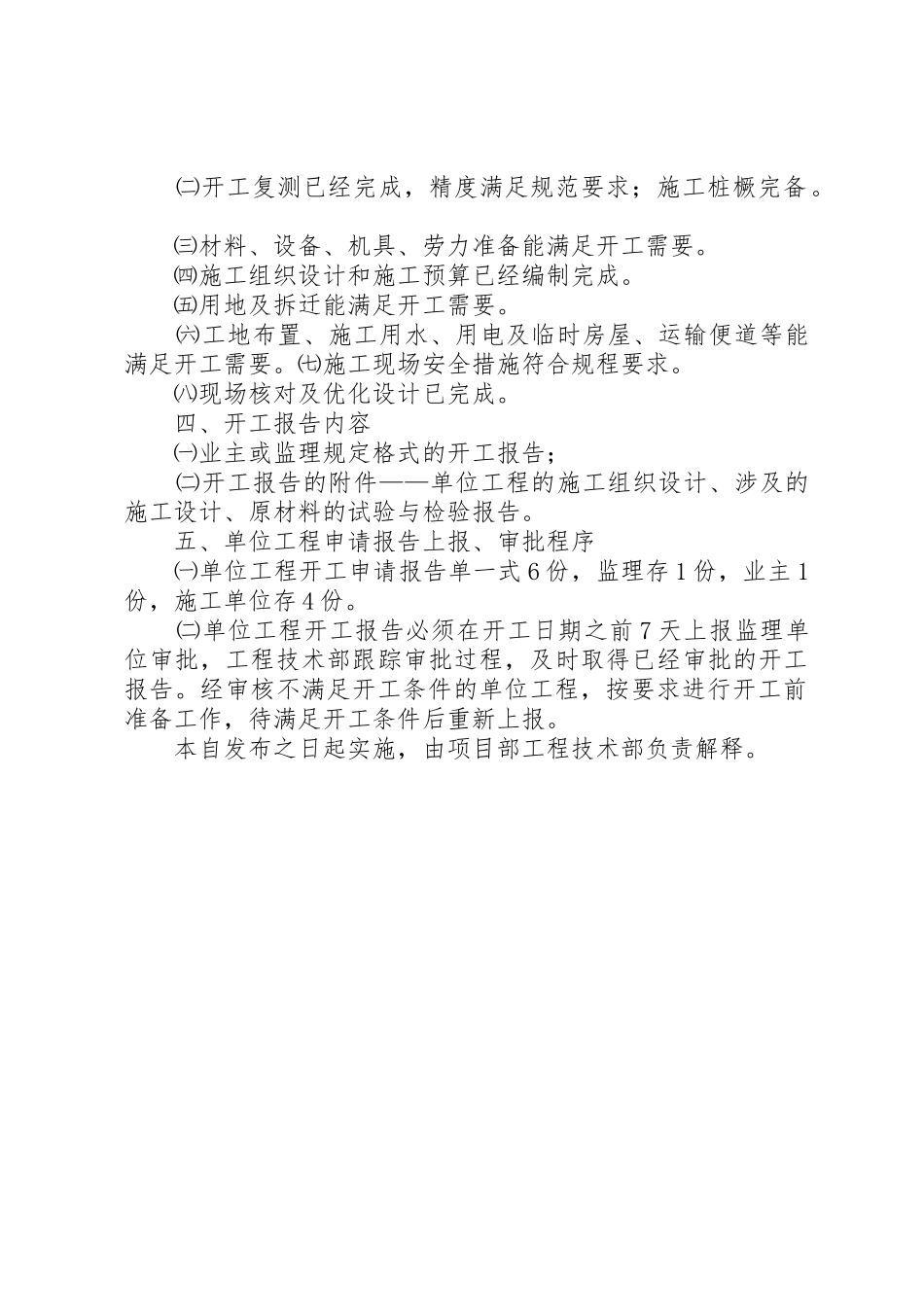

三、单位工程开工申请条件 ㈠设计文件、施工图纸能满足施工需要
㈡开工复测已经完成,精度满足规范要求;施工桩橛完备
㈢材料、设备、机具、劳力准备能满足开工需要
㈣施工组织设计和施工预算已经编制完成
㈤用地及拆迁能满足开工需要
㈥工地布置、施工用水、用电及临时房屋、运输便道等能满足开工需要
㈦施工现场安全措施符合规程要求
㈧现场核对及优化设计已完成
四、开工报告内容 ㈠业主或监理规定格式的开工报告; ㈡开工报告的附件——单位工程的施工组织设计、涉及的施工设计、原材料的试验与检验报告
五、单位工程申请报告上报、审批程序 ㈠单位工程开工申请报告单
