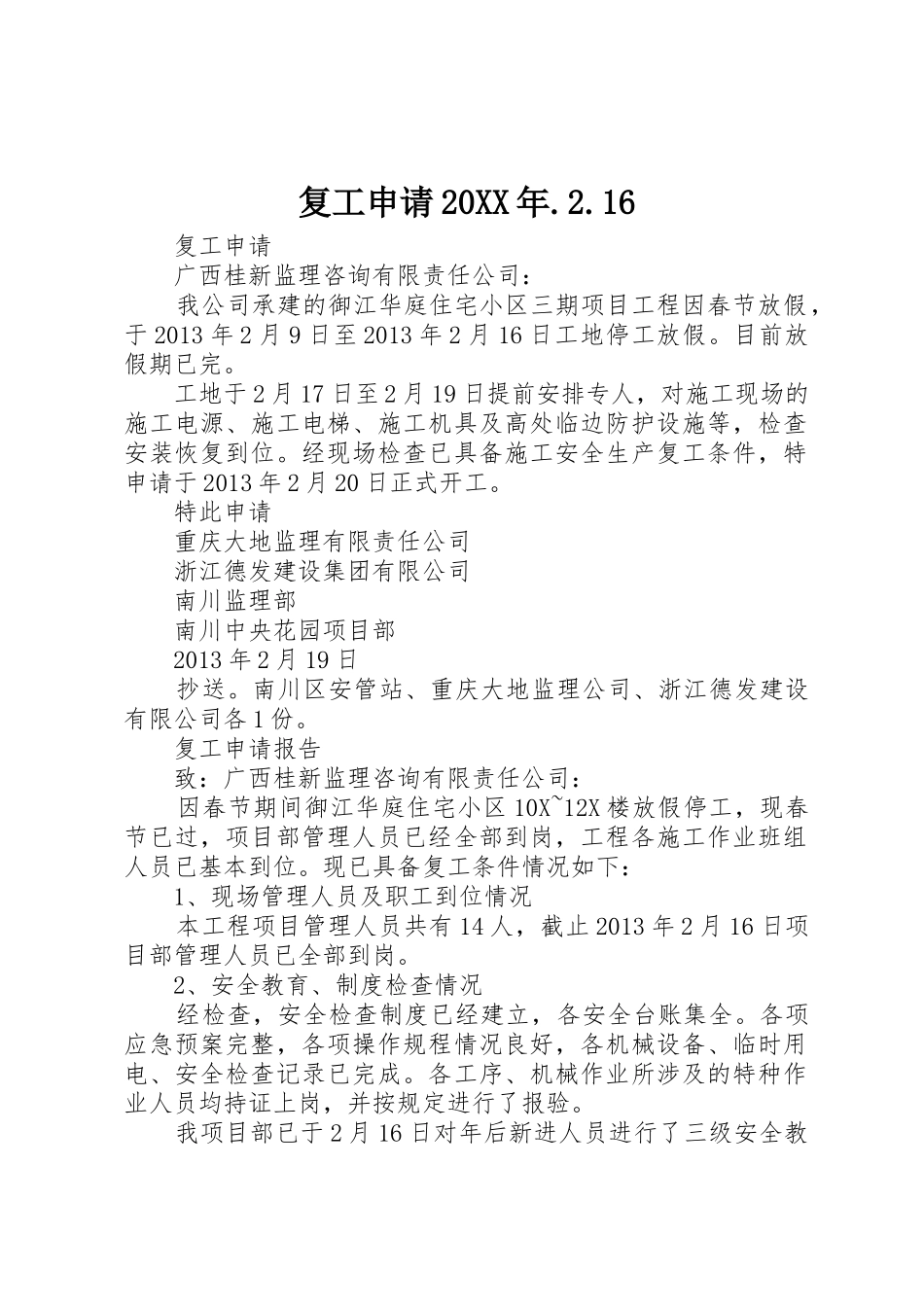

复工申请 20XX 年
16 复工申请 广西桂新监理咨询有限责任公司: 我公司承建的御江华庭住宅小区三期项目工程因春节放假,于 2013 年 2 月 9 日至 2013 年 2 月 16 日工地停工放假
目前放假期已完
工地于 2 月 17 日至 2 月 19 日提前安排专人,对施工现场的施工电源、施工电梯、施工机具及高处临边防护设施等,检查安装恢复到位
经现场检查已具备施工安全生产复工条件,特申请于 2013 年 2 月 20 日正式开工
特此申请 重庆大地监理有限责任公司 浙江德发建设集团有限公司 南川监理部 南川中央花园项目部 2013 年 2 月 19 日 抄送
南川区安管站、重庆大地监理公司、浙江德发建设有限公司各 1 份
复工申请报告 致:广西桂新监理咨询有限责任公司: 因春节期间御江华庭住宅小区 10X~12X 楼放假停工,现春节已过,项目部管理人员已经全部到岗,工程各施工作业班组人员已基本到位
现已具备复工条件情况如下: 1、现场管理人员及职工到位情况 本工程项目管理人员共有 14 人,截止 2013 年 2 月 16 日项目部管理人员已全部到岗
2、安全教育、制度检查情况 经检查,安全检查制度已经建立,各安全台账集全
各项应急预案完整,各项操作规程情况良好,各机械设备、临时用电、安全检查记录已完成
各工序、机械作业所涉及的特种作业人员均持证上岗,并按规定进行了报验
我项目部已于 2 月 16 日对年后新进人员进行了三级安全教育培训及安全技术交底,与各班组长签定了安全责任书
节后新进特种作业人员的统计工作已基本结束,正在进行特种作业人员报审程序
3、安全生产情况 项目部于 2 月 16 日对现场及职工宿舍安全生产进行了检查,情况良好
4、现场文明施工情况 项目部已经组建了专职文明施工班组,负责现场围护每日清洁及破损围挡的修复和更换工作
