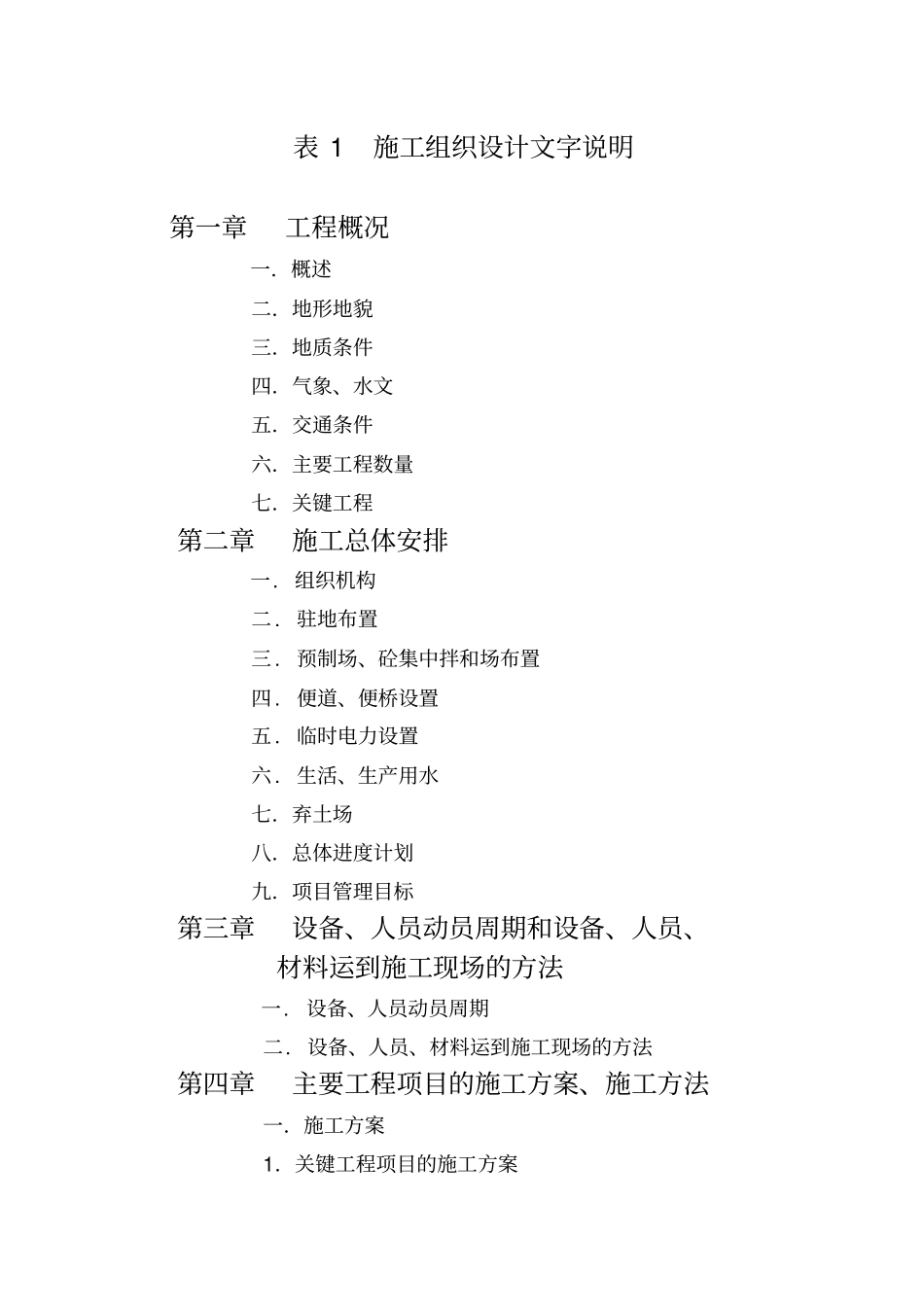

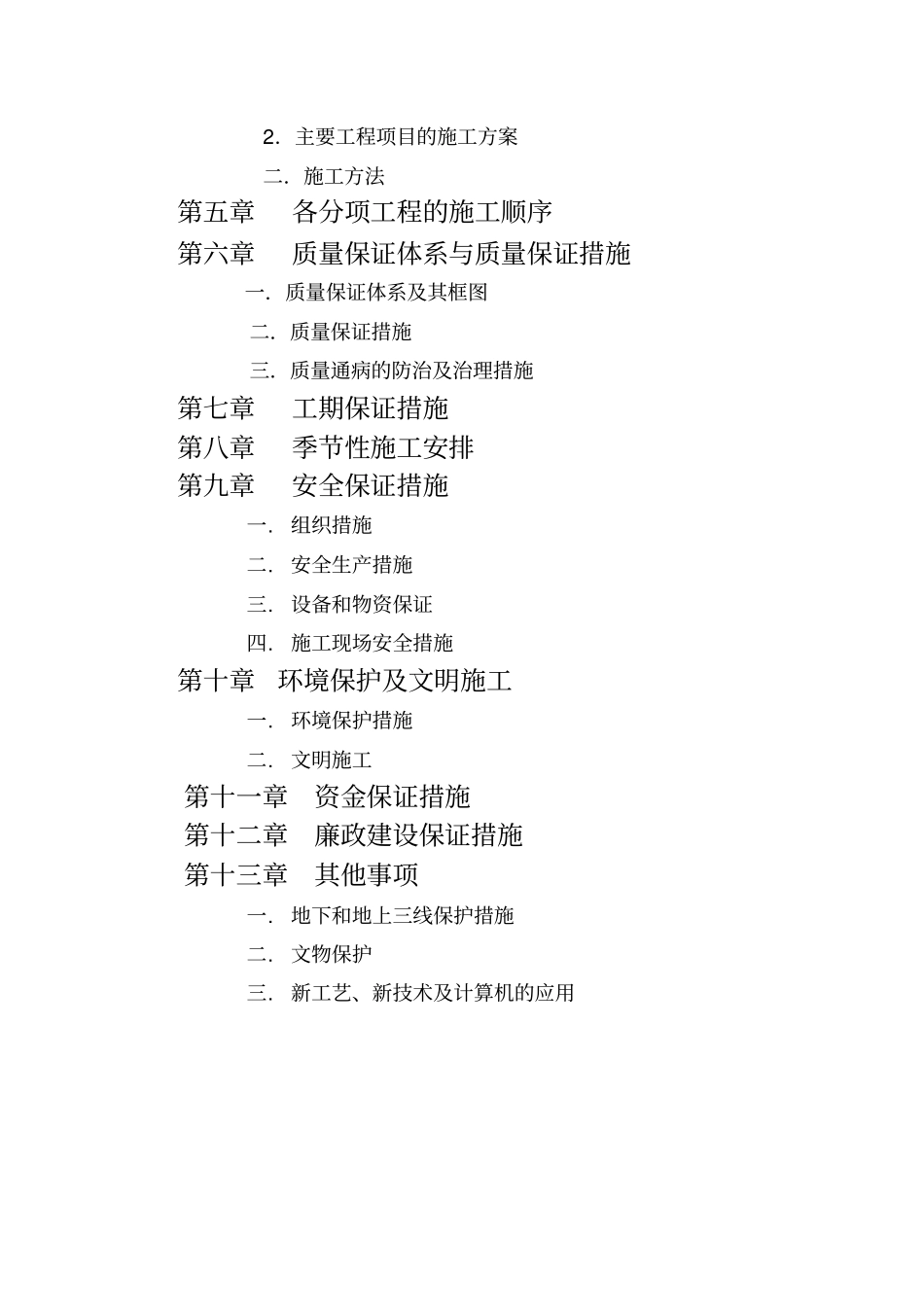

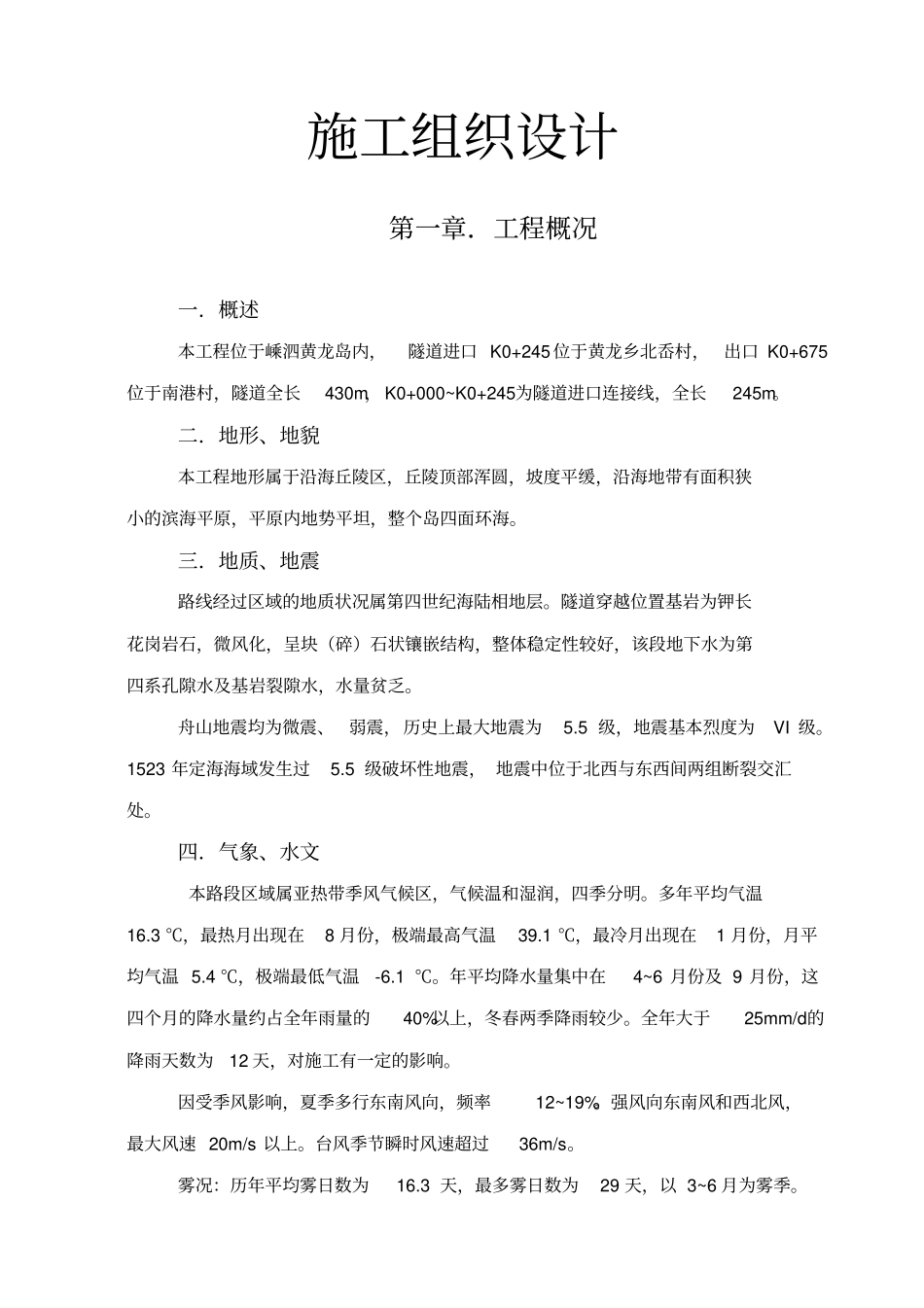

表 1 施工组织设计文字说明第一章工程概况一.概述二.地形地貌三.地质条件四.气象、水文五.交通条件六.主要工程数量七.关键工程第二章施工总体安排一. 组织机构二. 驻地布置三. 预制场、砼集中拌和场布置四. 便道、便桥设置五. 临时电力设置六. 生活、生产用水七.弃土场八.总体进度计划九.项目管理目标第三章设备、人员动员周期和设备、人员、材料运到施工现场的方法一. 设备、人员动员周期二. 设备、人员、材料运到施工现场的方法第四章主要工程项目的施工方案、施工方法一.施工方案1.关键工程项目的施工方案2.主要工程项目的施工方案二.施工方法第五章各分项工程的施工顺序第六章质量保证体系与质量保证措施一.质量保证体系及其框图二.质量保证措施三.质量通病的防治及治理措施第七章工期保证措施第八章季节性施工安排第九章安全保证措施一. 组织措施二. 安全生产措施三. 设备和物资保证四. 施工现场安全措施第十章环境保护及文明施工一. 环境保护措施二. 文明施工第十一章资金保证措施第十二章廉政建设保证措施第十三章其他事项一. 地下和地上三线保护措施二. 文物保护三. 新工艺、新技术及计算机的应用施工组织设计第一章.工程概况一.概述本工程位于嵊泗黄龙岛内,隧道进口 K0+245位于黄龙乡北岙村,出口 K0+675位于南港村,隧道全长430m, K0+000~K0+245为隧道进口连接线,全长245m。二.地形、地貌本工程地形属于沿海丘陵区,丘陵顶部浑圆,坡度平缓,沿海地带有面积狭小的滨海平原,平原内地势平坦,整个岛四面环海。三.地质、地震路线经过区域的地质状况属第四世纪海陆相地层。隧道穿越位置基岩为钾长花岗岩石,微风化,呈块(碎)石状镶嵌结构,整体稳定性较好,该段地下水为第四系孔隙水及基岩裂隙水,水量贫乏。舟山地震均为微震、弱震,历史上最大地震为5.5 级,地震基本烈度为VI 级。1523 年定海海域发生过5.5 级破坏性地震, 地震中位于北西与东西间两组断裂交汇处。四.气象、水文本路段区域属亚热带季风气候区,气候温和湿润,四季分明。多年平均气温16.3 ℃,最热月出现在8 月份,极端最高气温39.1 ℃,最冷月出现在1 月份,月平均气温 5.4 ℃,极端最低气温-6.1 ℃。年平均降水量集中在4~6 月份及 9 月份,这四个月的降水量约占全年雨量的40%以上,冬春两季降雨较少。全年大于25mm/d的降雨天数为12 天,对施工有一定的影响。因受季风影响,夏季多行东南风向,频率12~1...
