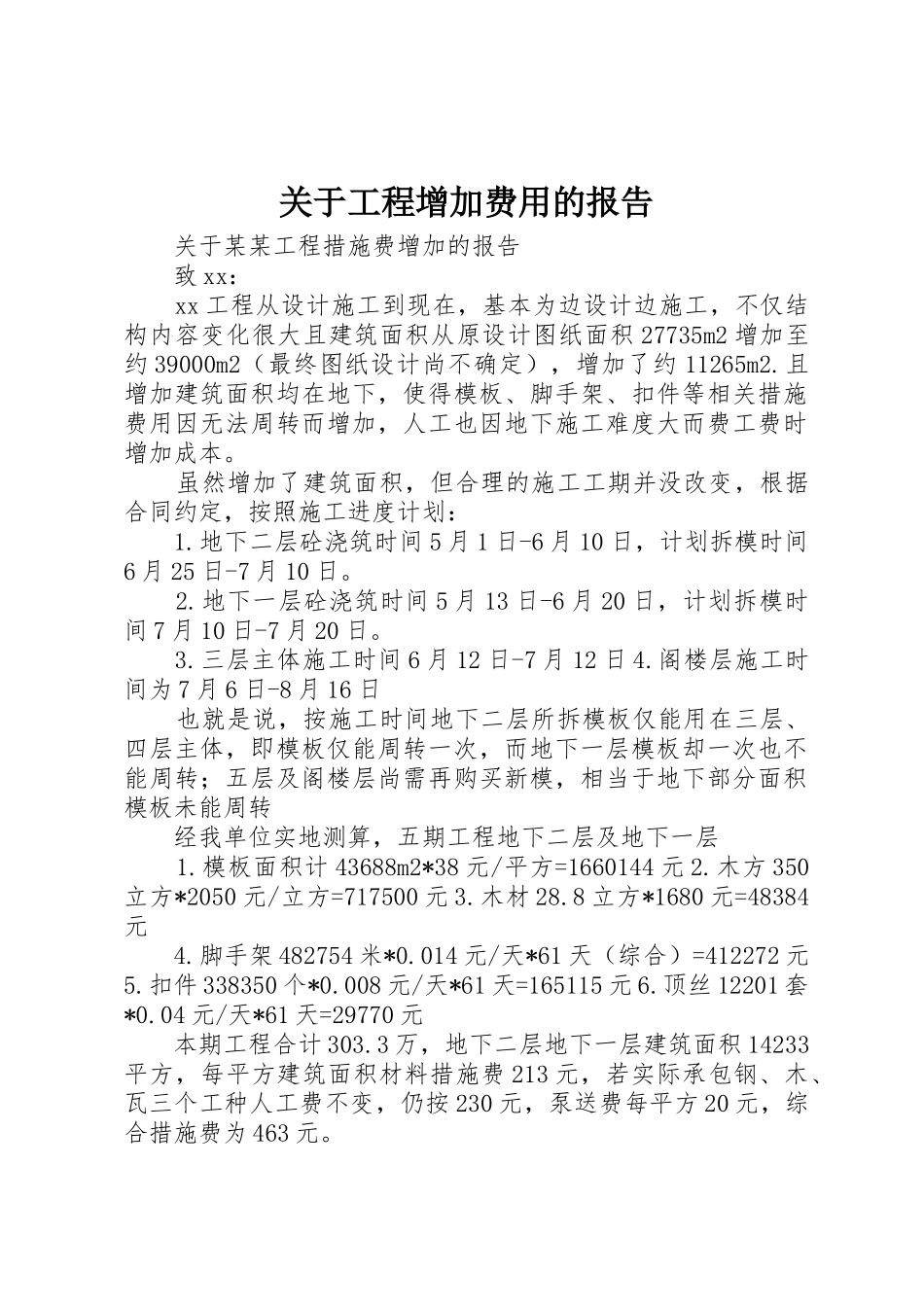

关于工程增加费用的报告 关于某某工程措施费增加的报告 致 xx: xx 工程从设计施工到现在,基本为边设计边施工,不仅结构内容变化很大且建筑面积从原设计图纸面积 27735m2 增加至约 39000m2(最终图纸设计尚不确定),增加了约 11265m2
且增加建筑面积均在地下,使得模板、脚手架、扣件等相关措施费用因无法周转而增加,人工也因地下施工难度大而费工费时增加成本
虽然增加了建筑面积,但合理的施工工期并没改变,根据合同约定,按照施工进度计划: 1
地下二层砼浇筑时间 5 月 1 日-6 月 10 日,计划拆模时间6 月 25 日-7 月 10 日
地下一层砼浇筑时间 5 月 13 日-6 月 20 日,计划拆模时间 7 月 10 日-7 月 20 日
三层主体施工时间 6 月 12 日-7 月 12 日 4
阁楼层施工时间为 7 月 6 日-8 月 16 日 也就是说,按施工时间地下二层所拆模板仅能用在三层、四层主体,即模板仅能周转一次,而地下一层模板却一次也不能周转;五层及阁楼层尚需再购买新模,相当于地下部分面积模板未能周转 经我单位实地测算,五期工程地下二层及地下一层 1
模板面积计 43688m2*38 元/平方=1660144 元 2
木方 350立方*2050 元/立方=717500 元 3
8 立方*1680 元=48384元 4
脚手架 482754 米*0
014 元/天*61 天(综合)=412272 元5
扣件 338350 个*0
008 元/天*61 天=165115 元 6
顶丝 12201 套*0
04 元/天*61 天=29770 元 本期工程合计 303

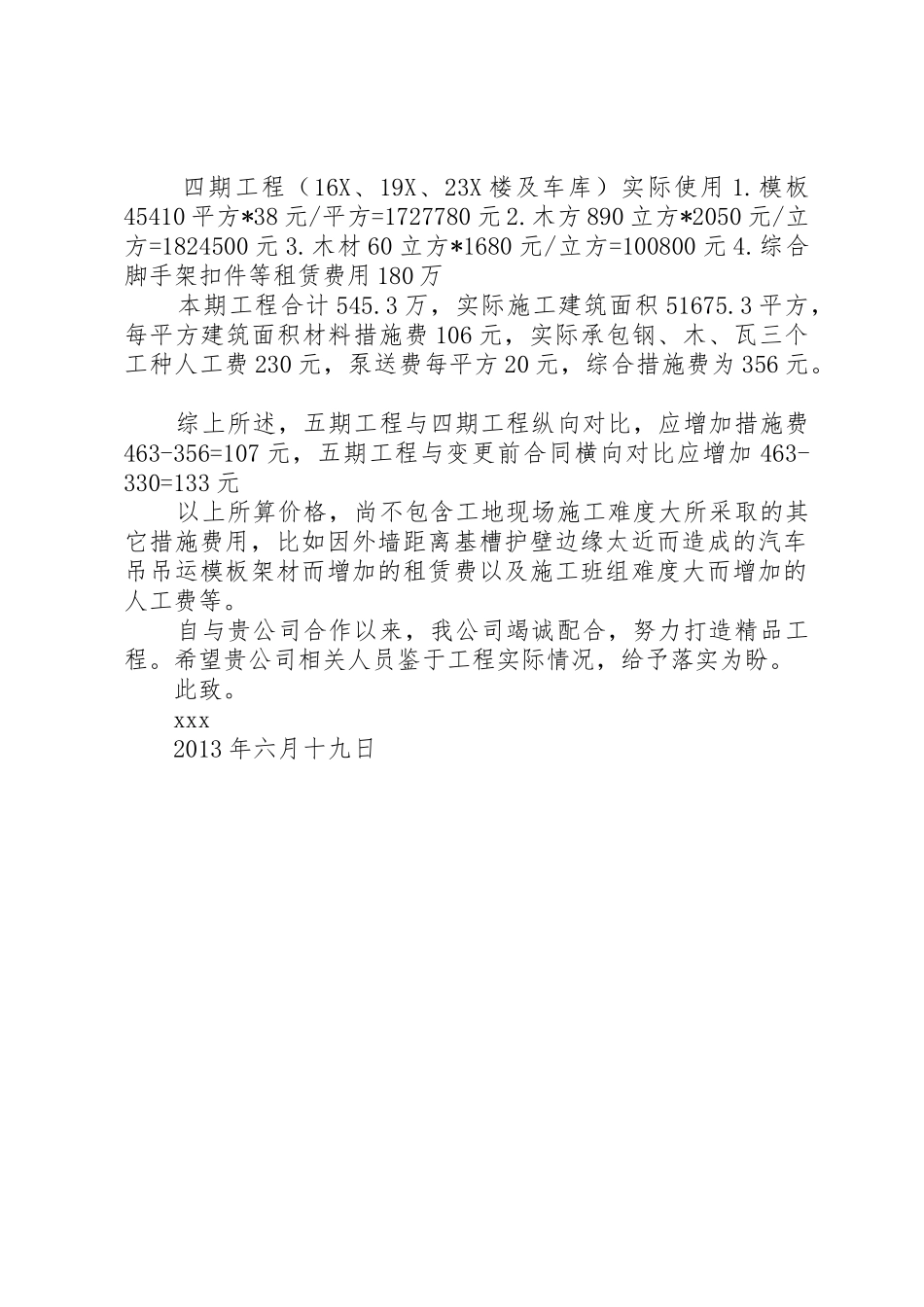

3 万,地下二层地下一层建筑面积 14233平方,每平方建筑面积材料措施费 213 元,若实际承包钢、木、瓦三个工种人工费不变,仍按 230 元,泵送费每平方
