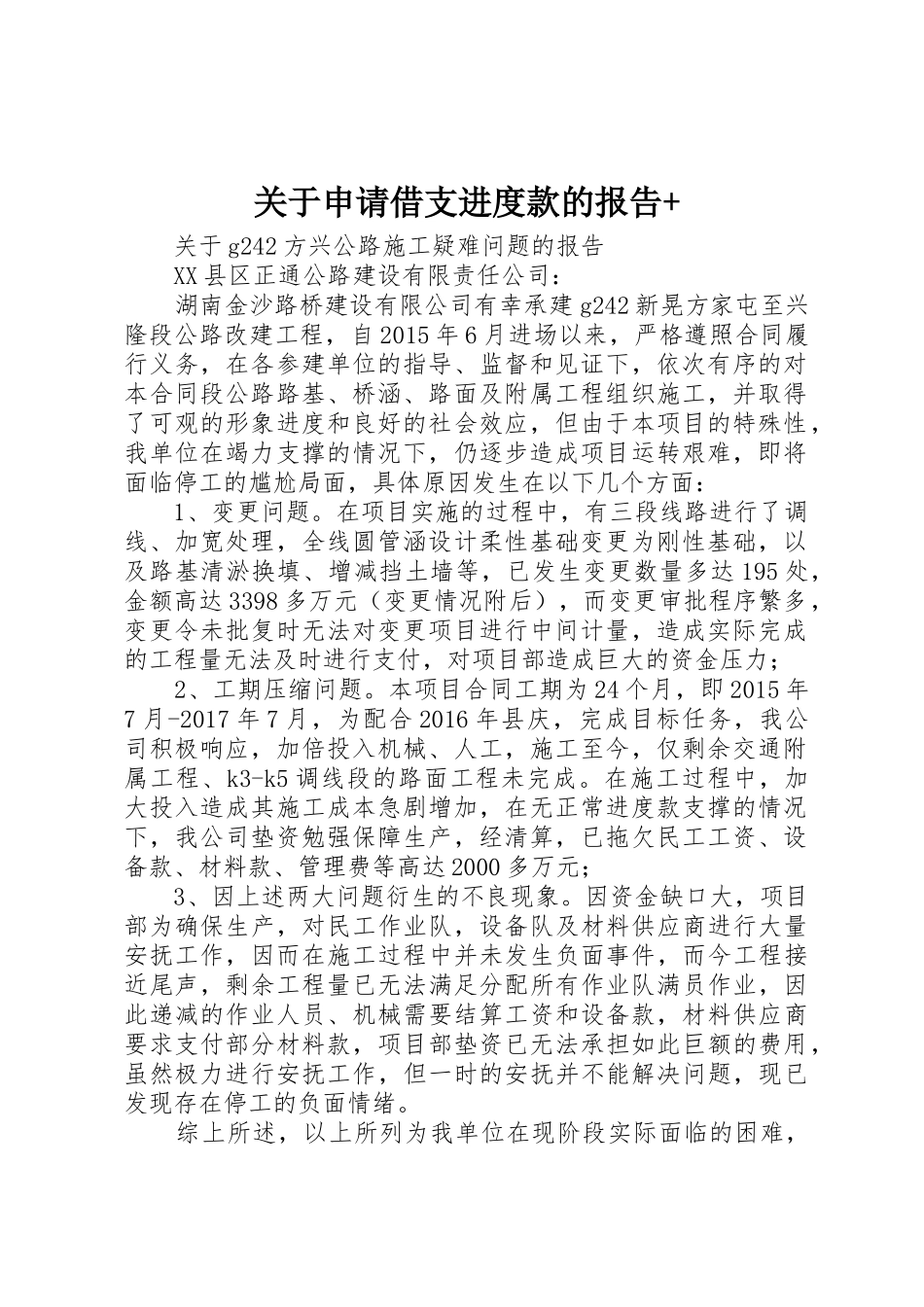

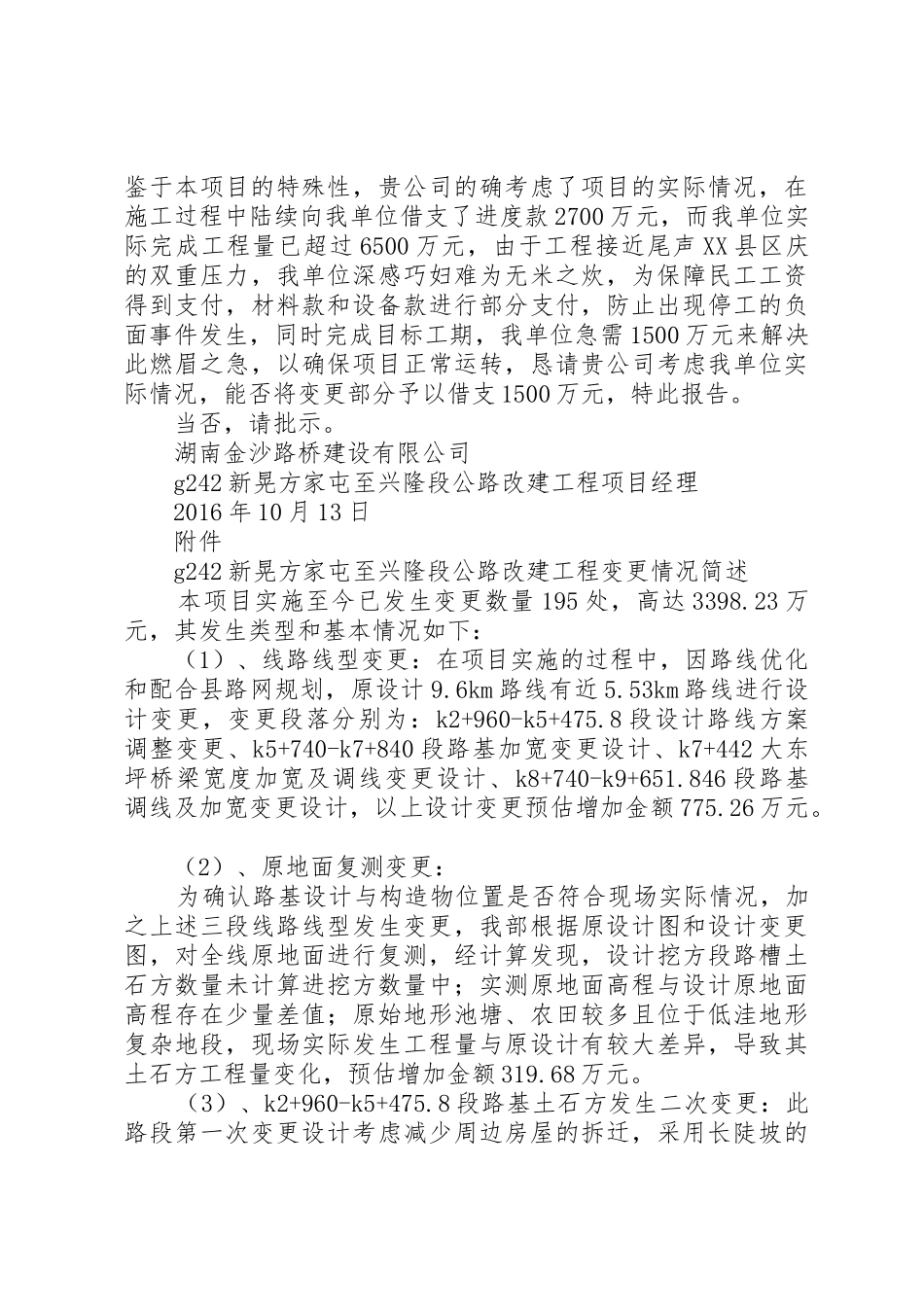

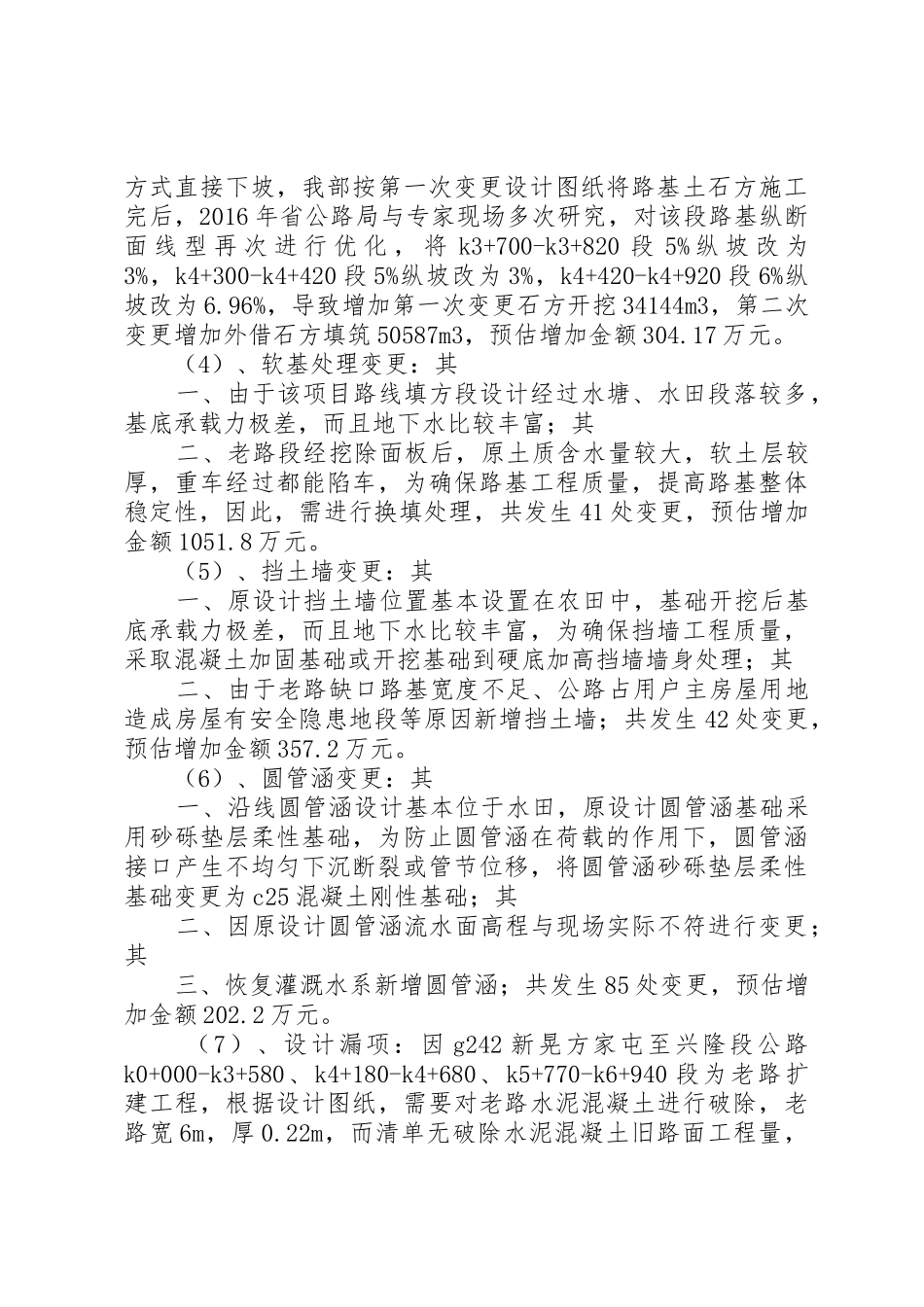

关于申请借支进度款的报告+ 关于 g242 方兴公路施工疑难问题的报告 XX 县区正通公路建设有限责任公司: 湖南金沙路桥建设有限公司有幸承建 g242 新晃方家屯至兴隆段公路改建工程,自 2015 年 6 月进场以来,严格遵照合同履行义务,在各参建单位的指导、监督和见证下,依次有序的对本合同段公路路基、桥涵、路面及附属工程组织施工,并取得了可观的形象进度和良好的社会效应,但由于本项目的特殊性,我单位在竭力支撑的情况下,仍逐步造成项目运转艰难,即将面临停工的尴尬局面,具体原因发生在以下几个方面: 1、变更问题。在项目实施的过程中,有三段线路进行了调线、加宽处理,全线圆管涵设计柔性基础变更为刚性基础,以及路基清淤换填、增减挡土墙等,已发生变更数量多达 195 处,金额高达 3398 多万元(变更情况附后),而变更审批程序繁多,变更令未批复时无法对变更项目进行中间计量,造成实际完成的工程量无法及时进行支付,对项目部造成巨大的资金压力; 2、工期压缩问题。本项目合同工期为 24 个月,即 2015 年7 月-2017 年 7 月,为配合 2016 年县庆,完成目标任务,我公司积极响应,加倍投入机械、人工,施工至今,仅剩余交通附属工程、k3-k5 调线段的路面工程未完成。在施工过程中,加大投入造成其施工成本急剧增加,在无正常进度款支撑的情况下,我公司垫资勉强保障生产,经清算,已拖欠民工工资、设备款、材料款、管理费等高达 2000 多万元; 3、因上述两大问题衍生的不良现象。因资金缺口大,项目部为确保生产,对民工作业队,设备队及材料供应商进行大量安抚工作,因而在施工过程中并未发生负面事件,而今工程接近尾声,剩余工程量已无法满足分配所有作业队满员作业,因此递减的作业人员、机械需要结算工资和设备款,材料供应商要求支付部分材料款,项目部垫资已无法承担如此巨额的费用,虽然极力进行安抚工作,但一时的安抚并不能解决问题,现已发现存在停工的负面情绪。 综上所述,以上所列为我单位在现阶段实际面临的困难,鉴于本项目的特殊性,贵公司的确考虑了项目的实际情况,在施工过程中陆续向我单位借支了进度款 2700 万元,而我单位实际完成工程量已超过 6500 万元,由于工程接近尾声 XX 县区庆的双重压力,我单位深感巧妇难为无米之炊,为保障民工工资得到支付,材料款和设备款进行部分支付,防止出现停工的负面事件发生,同时完成目标工期,我单位急需 1500 万元来解决此燃...
