砚北煤矿南风井锅炉房拆除方案 一、工程概况 1、南风井锅炉房工程概况:南风井锅炉房平面尺寸为 ,层数为 ,层高为 ,总高度为 ,建筑面积为 420㎡,为砖混结构,砖混结构屋顶为预制板,拆除前锅炉房墙体存在裂缝,为防止发生险情,锅炉房内部已采用满堂脚手架加固,锅炉房北侧紧邻锅炉房有一钢制烟囱,烟囱直径为 ,高度为
2、锅炉房周围环境
锅炉房位于砚北煤矿南风井工业区,南面、西面为为矿用机械材料堆放地、东面、北面为空地,但空地面积较小,空地边缘为护坡,护坡下为兴砚公路,且过往车流量较大
3、南风井锅炉房地下基础类型为 ,地下有(无) 管沟,电缆等
4、拆除工程的合同工期为 或其他要求为
二、施工前准备 1、技术准备工作 (1)拆除前弄清锅炉房的的结构情况,建筑情况,水电及设备管道情况
(2)学习有关规范和安全技术文件,编制施工组织设计
(3)明确周围环境,场地,道路,水电设备管道,危房情况等
(4)向进场施工人员进行安全技术教育
2、现场准备 (1)清理被拆除建筑物拆除后倒塌范围内的物资,设备,不能搬迁的须妥善加以防护
(2)疏通运输道路,接通施工中临时用水,电源
(3)切断被拆建筑物的水,电管道等
(4)在施工现场,拆除前准备好水管防尘
(5)向锅炉房周围的砚北煤矿工作人员出示施工告示,在拆除危险区域设置警戒标志,施工开始后严禁非施工人员进场
3、机械设备材料的准备 锅炉房拆除工作需用 225 挖机一台、50 铲车一台、45t 吊车一台、汽车两辆,电镐两台,拆除工作开始前联系好机械设备,拆除工作开始后按工作需要依次进出场;拆除后的废旧设备、管道按甲方要求运至适当地点
4、劳动力准备 成立组织机构,明确技术负责人和专职安全员,组织劳动力
三、施工顺序及施工方法: 1、施工顺序 原则上按照“先上后下、先里后外、先非承重后承重结构”的拆除方法

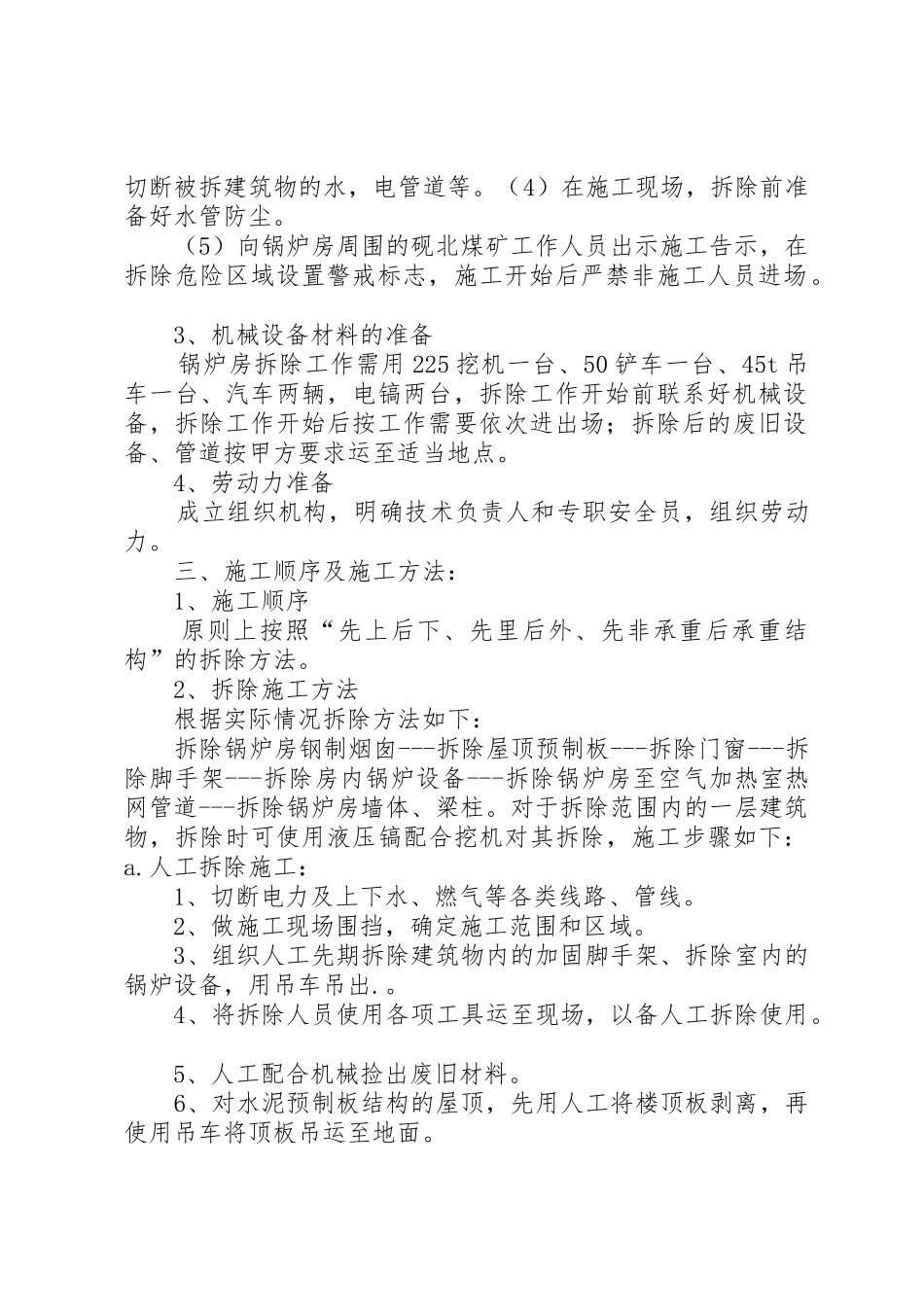

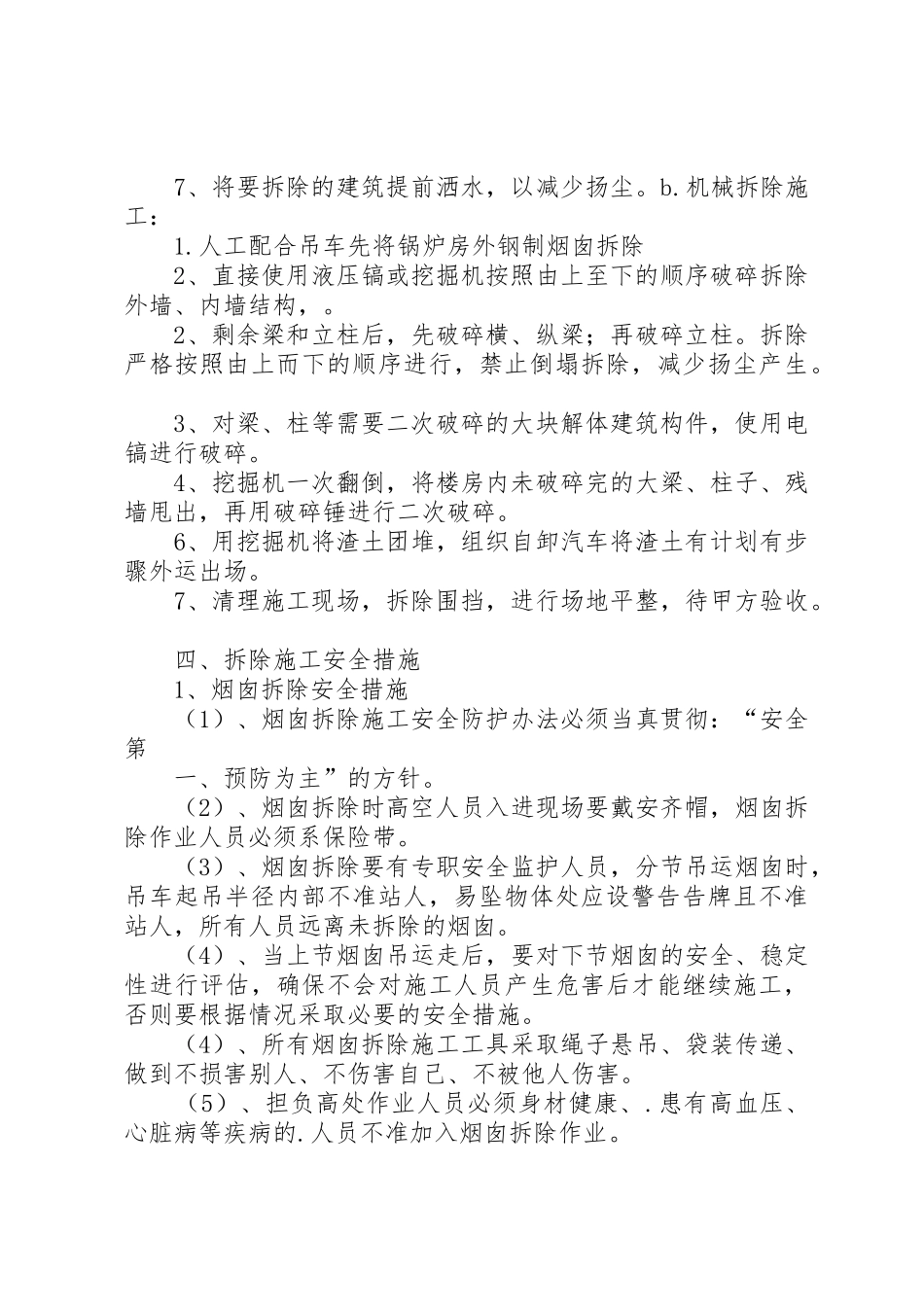

2、拆除施工
