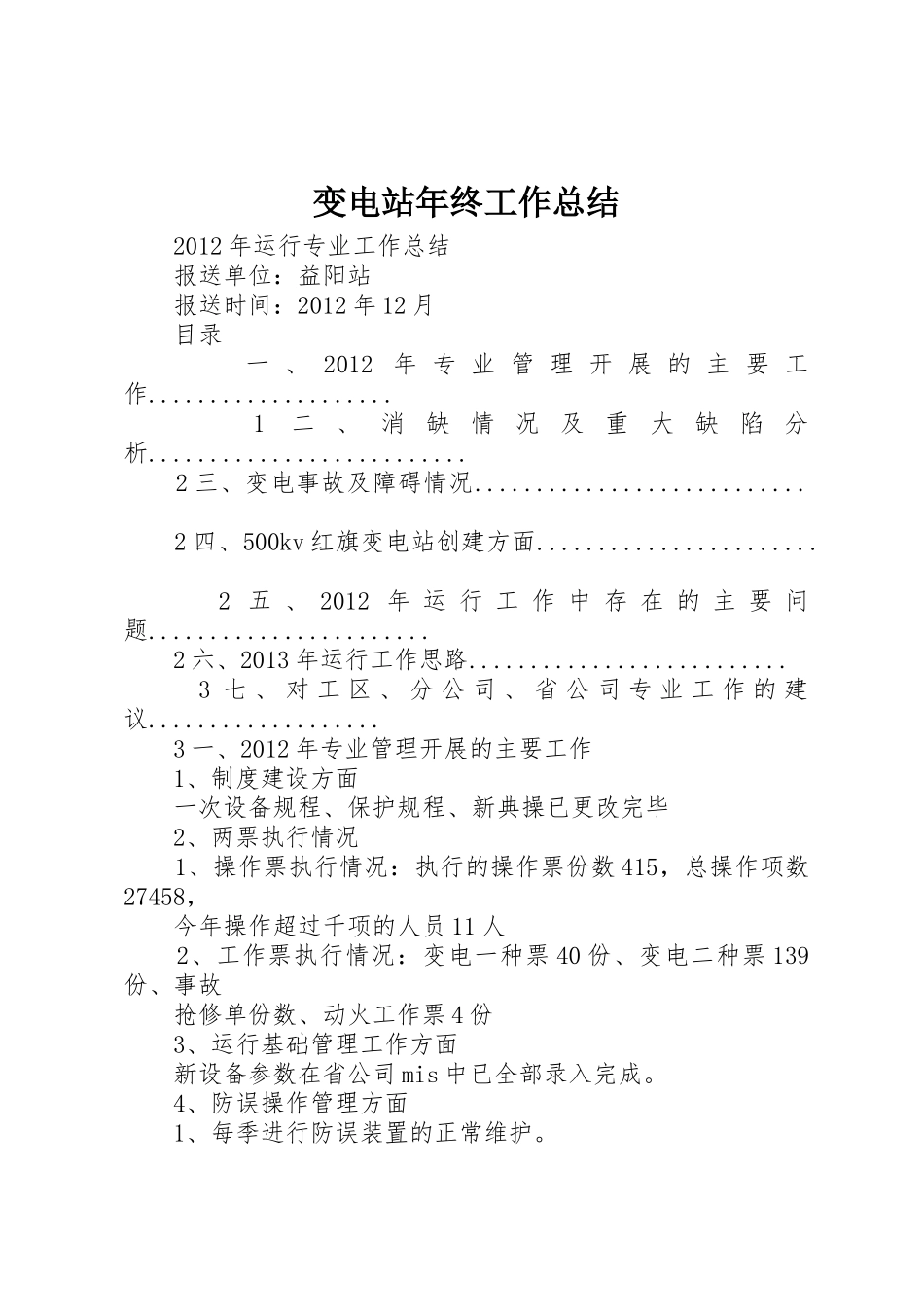

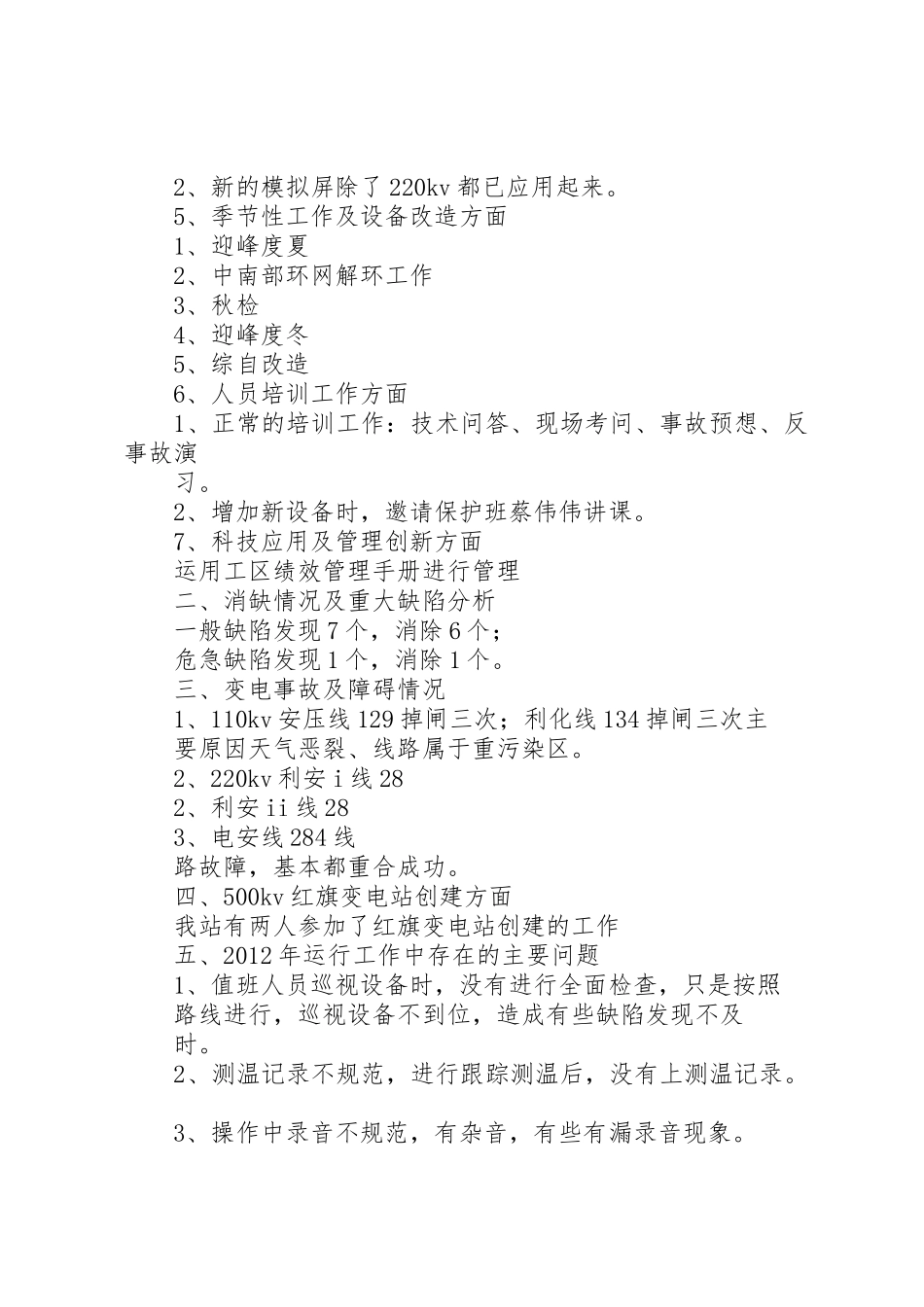

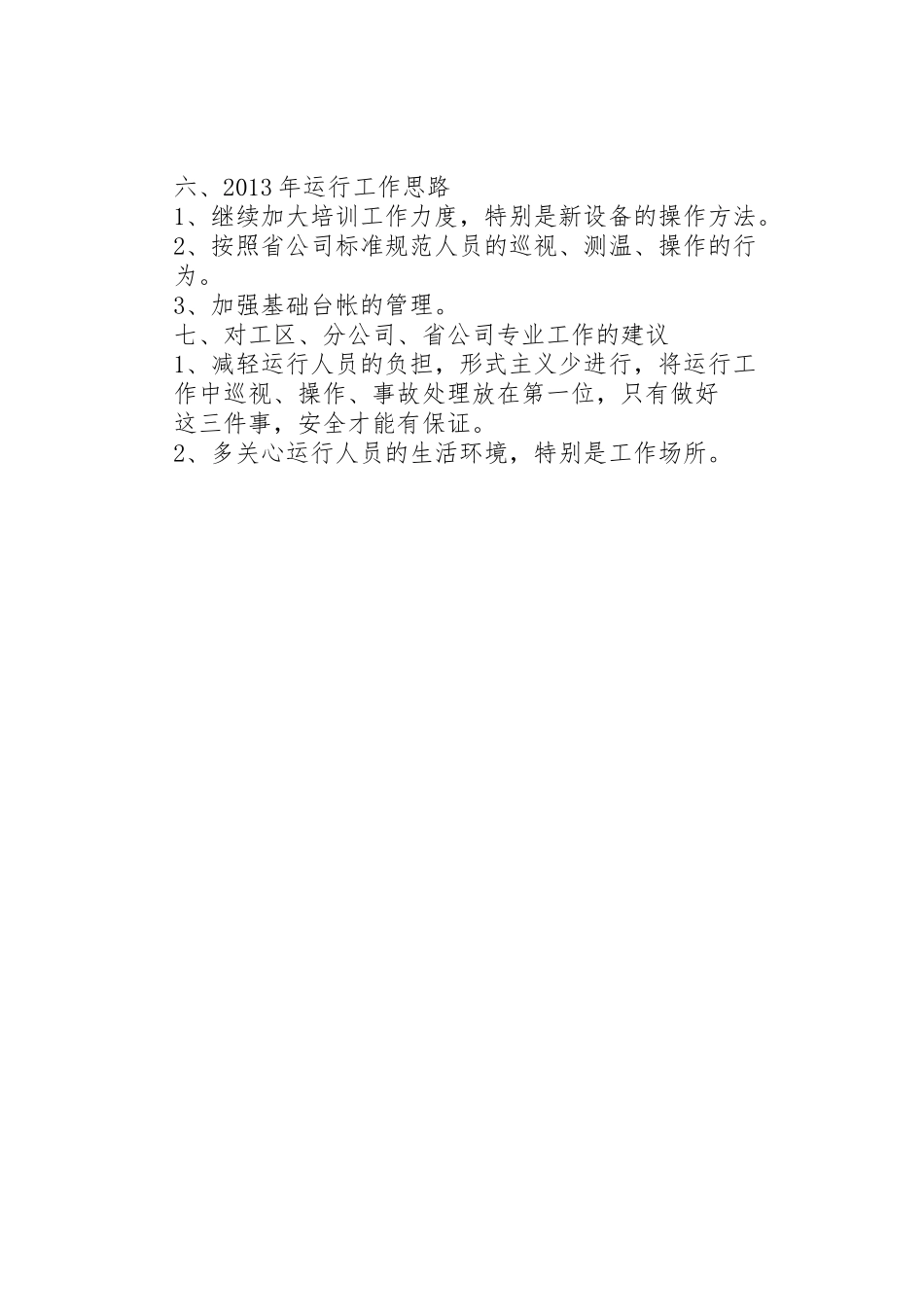

变电站年终工作总结 2012 年运行专业工作总结 报送单位:益阳站 报送时间:2012 年 12 月 目录 一 、 2012 年 专 业 管 理 开 展 的 主 要 工作.................... 1二、消缺情况及重大缺陷分析.......................... 2 三、变电事故及障碍情况........................... 2 四、500kv 红旗变电站创建方面....................... 2 五 、 2012 年 运 行 工 作 中 存 在 的 主 要 问题....................... 2 六、2013 年运行工作思路.......................... 3 七 、 对 工 区 、 分 公 司 、 省 公 司 专 业 工 作 的 建议................... 3 一、2012 年专业管理开展的主要工作 1、制度建设方面 一次设备规程、保护规程、新典操已更改完毕 2、两票执行情况 1、操作票执行情况:执行的操作票份数 415,总操作项数27458, 今年操作超过千项的人员 11 人 2、工作票执行情况:变电一种票 40 份、变电二种票 139份、事故 抢修单份数、动火工作票 4 份 3、运行基础管理工作方面 新设备参数在省公司 mis 中已全部录入完成。 4、防误操作管理方面 1、每季进行防误装置的正常维护。 2、新的模拟屏除了 220kv 都已应用起来。 5、季节性工作及设备改造方面 1、迎峰度夏 2、中南部环网解环工作 3、秋检 4、迎峰度冬 5、综自改造 6、人员培训工作方面 1、正常的培训工作:技术问答、现场考问、事故预想、反事故演 习。 2、增加新设备时,邀请保护班蔡伟伟讲课。 7、科技应用及管理创新方面 运用工区绩效管理手册进行管理 二、消缺情况及重大缺陷分析 一般缺陷发现 7 个,消除 6 个; 危急缺陷发现 1 个,消除 1 个。 三、变电事故及障碍情况 1、110kv 安压线 129 掉闸三次;利化线 134 掉闸三次主 要原因天气恶裂、线路属于重污染区。 2、220kv 利安 i 线 28 2、利安 ii 线 28 3、电安线 284 线 路故障,基本都重合成功。 四、500kv 红旗变电站创建方面 我站有两人参加了红旗变电站创建的工作 五、2012 年运行工作中存在的主要问题 1、值班人员巡视设备时,没有进行全面检查,只是按照 路线进行,巡视设备不到位,造成有些缺陷发现不及 时。 2、测温记录不规范,进行跟踪测温后,没有上测温记录。 3、操作中录音不规范,有杂音,有些有漏录音现象。 六、2013 年运行工作思路 1、...
