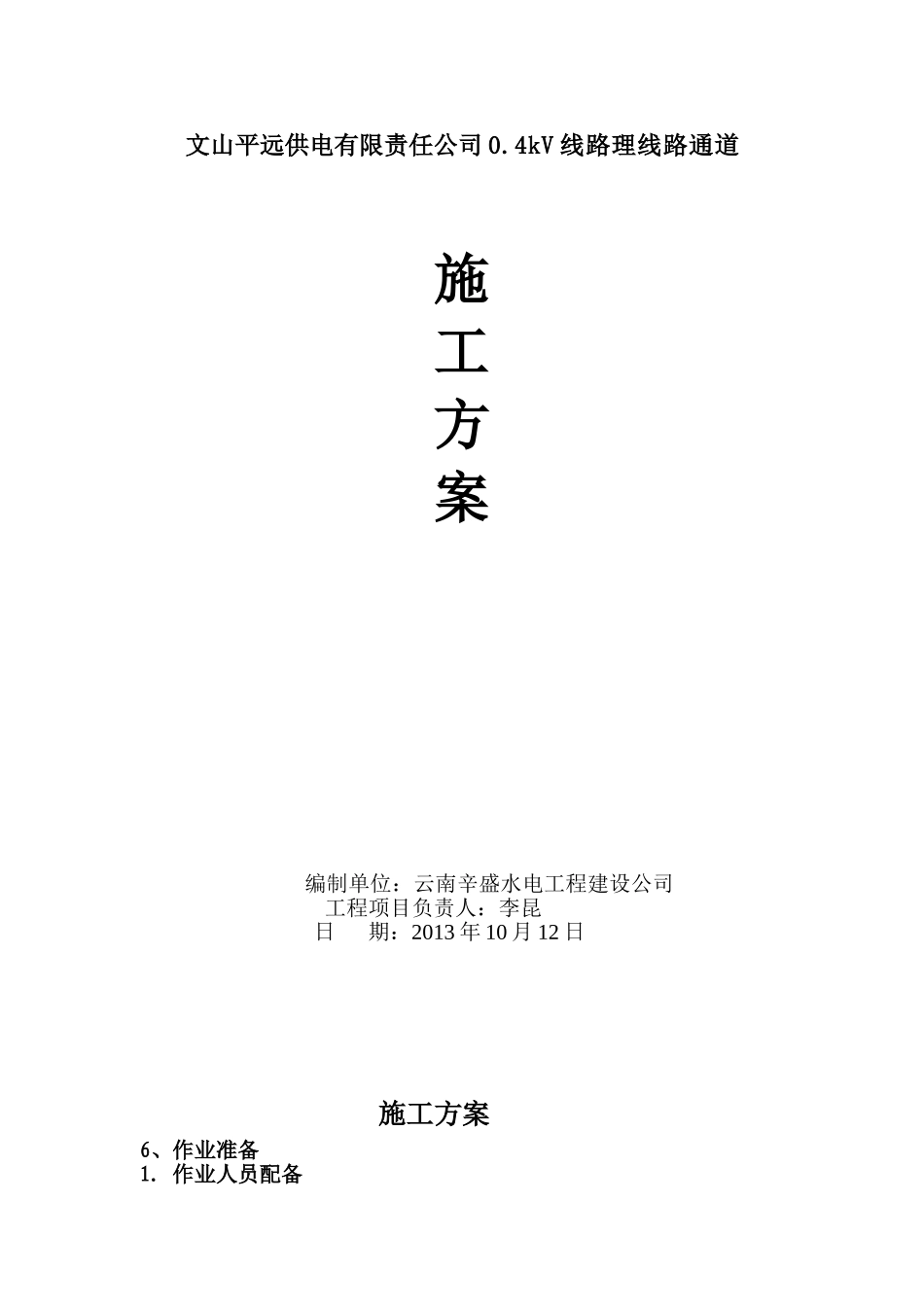

4kV 线路理线路通道施工方案编制单位:云南辛盛水电工程建设公司工程项目负责人:李昆日 期:2013 年 10 月 12 日施工方案6、作业准备1

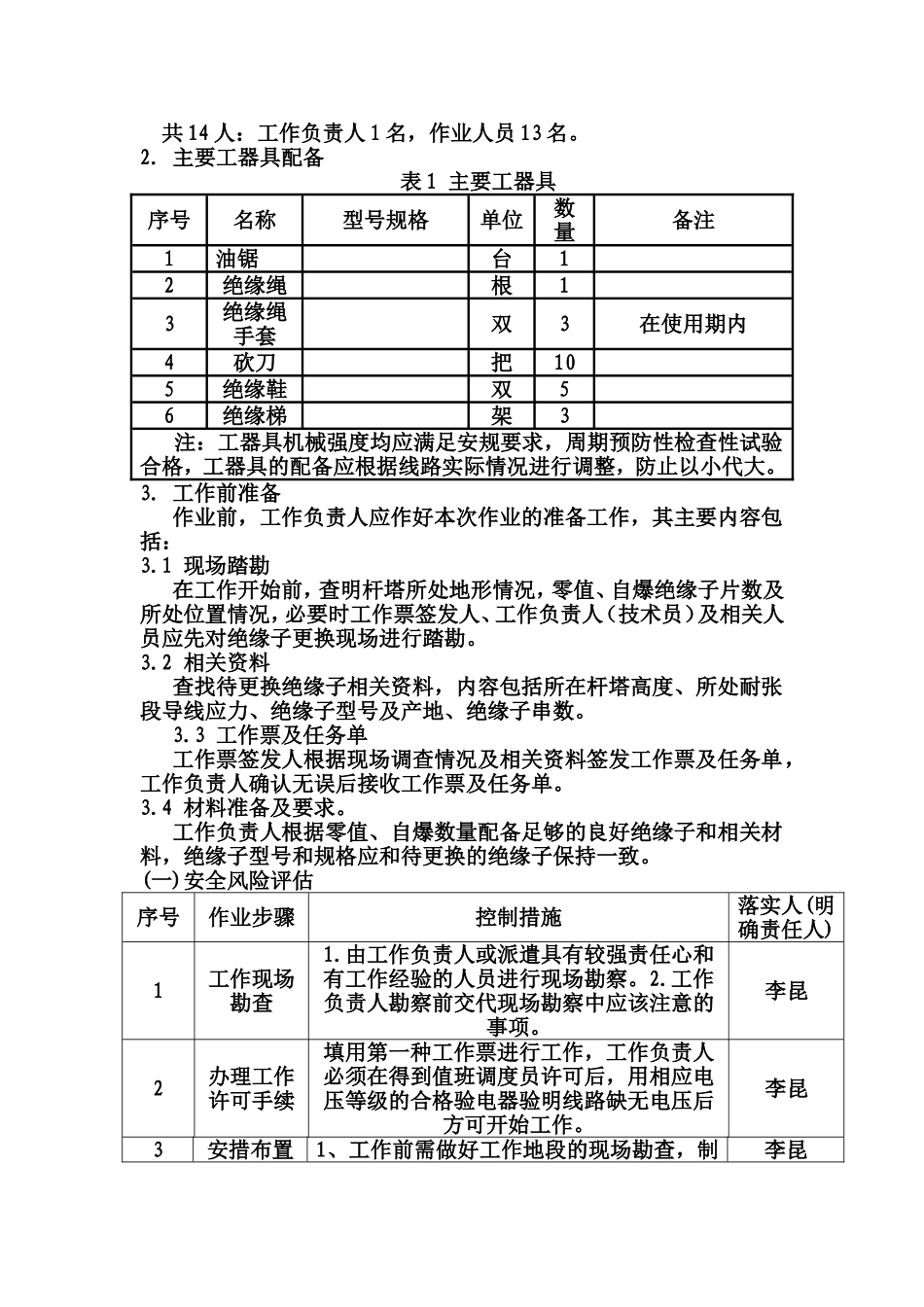

作业人员配备 共 14 人:工作负责人 1 名,作业人员 13 名
主要工器具配备表 1 主要工器具序号名称型号规格单位数量备注1油锯台12绝缘绳根13绝缘绳手套双3在使用期内4砍刀把105绝缘鞋双56绝缘梯架3注:工器具机械强度均应满足安规要求,周期预防性检查性试验合格,工器具的配备应根据线路实际情况进行调整,防止以小代大
工作前准备作业前,工作负责人应作好本次作业的准备工作,其主要内容包括:3
1 现场踏勘在工作开始前,查明杆塔所处地形情况,零值、自爆绝缘子片数及所处位置情况,必要时工作票签发人、工作负责人(技术员)及相关人员应先对绝缘子更换现场进行踏勘
2 相关资料查找待更换绝缘子相关资料,内容包括所在杆塔高度、所处耐张段导线应力、绝缘子型号及产地、绝缘子串数
3 工作票及任务单 工作票签发人根据现场调查情况及相关资料签发工作票及任务单,工作负责人确认无误后接收工作票及任务单
4 材料准备及要求
工作负责人根据零值、自爆数量配备足够的良好绝缘子和相关材料,绝缘子型号和规格应和待更换的绝缘子保持一致
(一)安全风险评估序号作业步骤控制措施落实人(明确责任人)1工作现场勘查1
由工作负责人或派遣具有较强责任心和有工作经验的人员进行现场勘察
工作负责人勘察前交代现场勘察中应该注意的事项
李昆2办理工作许可手续填用第一种工作票进行工作,工作负责人必须在得到值班调度员许可后,用相应电压等级的合格验电器验明线路缺无电压后方可开始工作

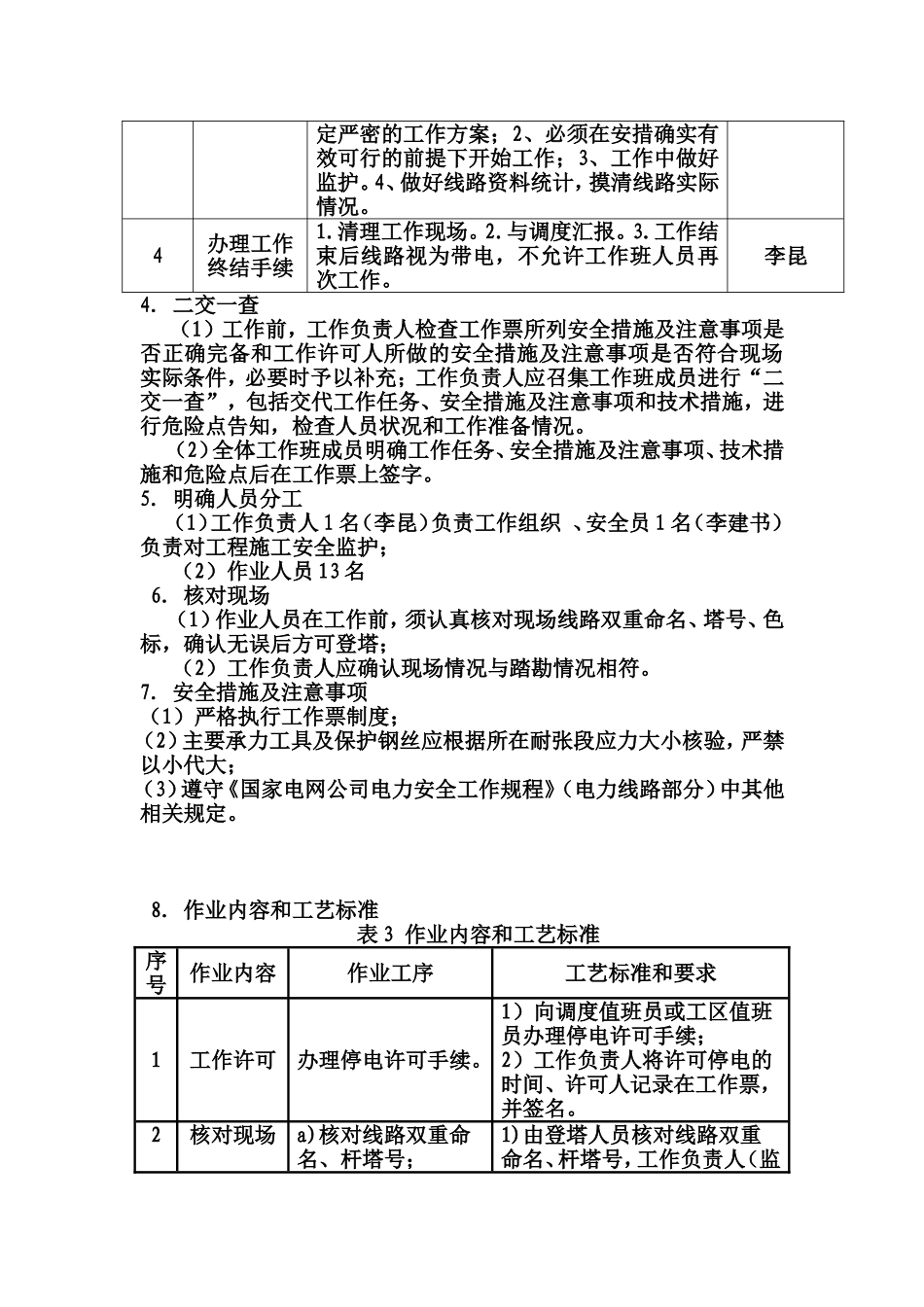

李昆3安措布置1、工作前需做好工作地段的现场勘查,制李昆定严密的工作方案;2、必须在安措确实有效可行的前提下开始工作;3、工作中做好监护
