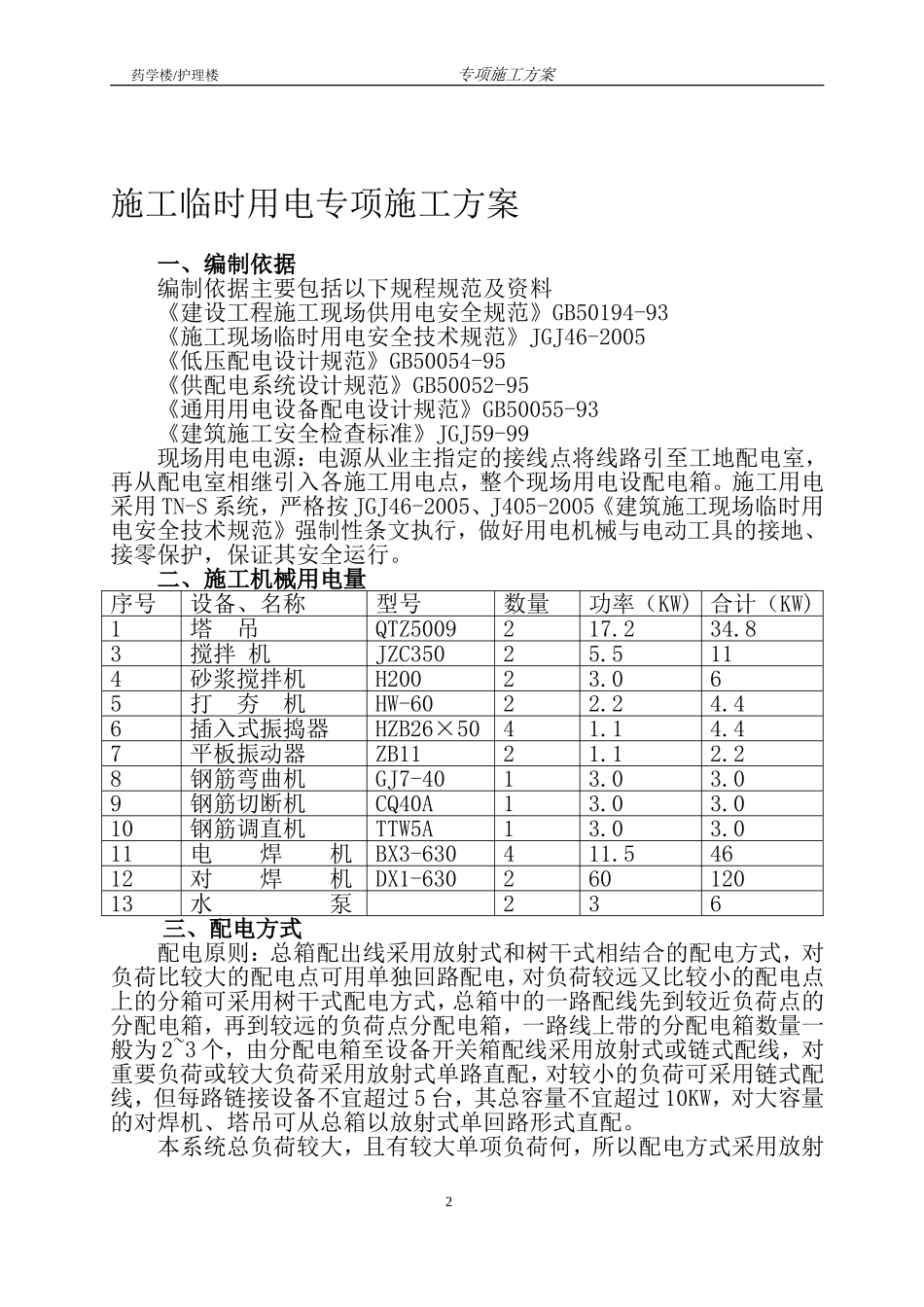

药学楼/护理楼 专项施工方案南京医科大学康达学院临时用电专项施工方案 编制人: 审核人: 江苏玉龙建设工程有限公司2012 年 3 月 28 日1药学楼/护理楼 专项施工方案施工临时用电专项施工方案一、编制依据编制依据主要包括以下规程规范及资料《建设工程施工现场供用电安全规范》GB50194-93《施工现场临时用电安全技术规范》JGJ46-2005《低压配电设计规范》GB50054-95《供配电系统设计规范》GB50052-95《通用用电设备配电设计规范》GB50055-93《建筑施工安全检查标准》JGJ59-99现场用电电源:电源从业主指定的接线点将线路引至工地配电室,再从配电室相继引入各施工用电点,整个现场用电设配电箱
施工用电采用 TN-S 系统,严格按 JGJ46-2005、J405-2005《建筑施工现场临时用电安全技术规范》强制性条文执行,做好用电机械与电动工具的接地、接零保护,保证其安全运行
二、施工机械用电量序号设备、名称型号数量功率(KW) 合计(KW)1塔 吊QTZ5009217
83搅拌 机JZC35025
5 114砂浆搅拌机H20023
065打 夯 机HW-6022
46插入式振捣器HZB26×5041
47平板振动器ZB1121
28钢筋弯曲机GJ7-4013
09钢筋切断机CQ40A13
010钢筋调直机TTW5A13
011电 焊 机BX3-630411

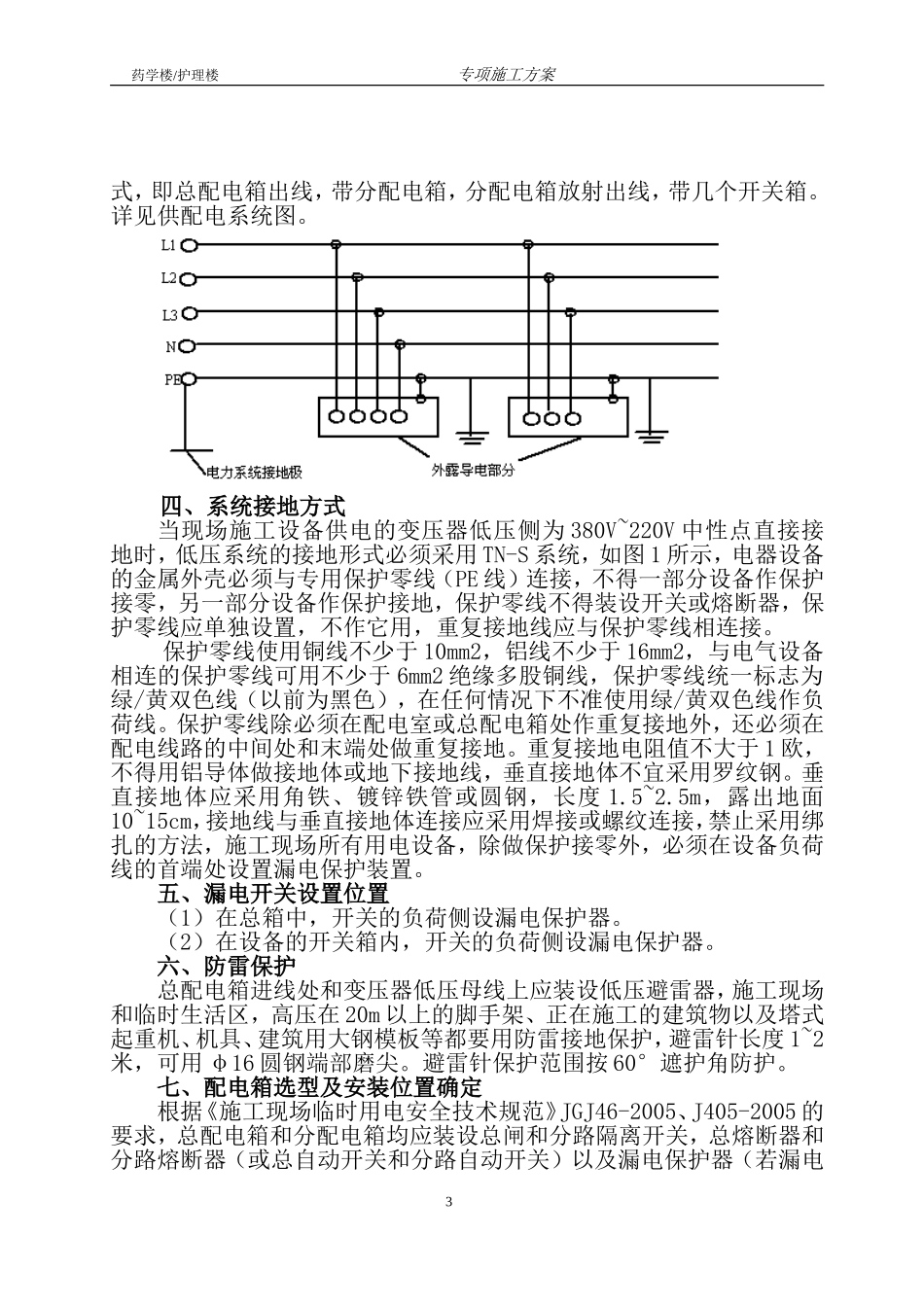

54612对 焊 机DX1-63026012013水 泵236三、配电方式配电原则:总箱配出线采用放射式和树干式相结合的配电方式,对负荷比较大的配电点可用单独回路配电,对负荷较远又比较小的配电点上的分箱可采用树干式配电方式,总箱中的一路配线先到较近负荷点的分配电箱,再到较远的负荷点分配电箱,一路线上带的分配电箱数量一般为 2~3 个,由分配电箱至
