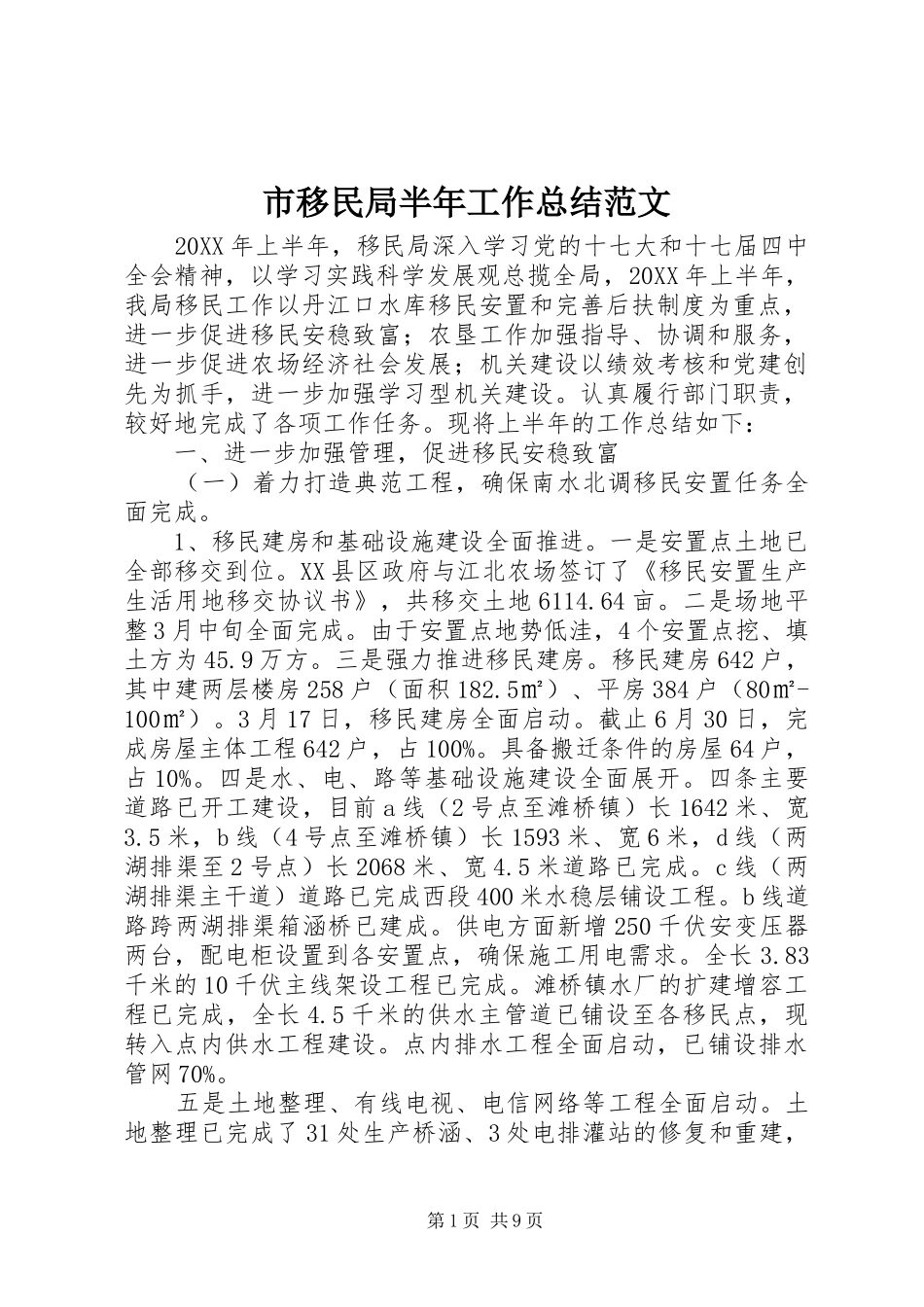

市移民局半年工作总结范文20XX年上半年,移民局深入学习党的十七大和十七届四中全会精神,以学习实践科学发展观总揽全局,20XX年上半年,我局移民工作以丹江口水库移民安置和完善后扶制度为重点,进一步促进移民安稳致富;农垦工作加强指导、协调和服务,进一步促进农场经济社会发展;机关建设以绩效考核和党建创先为抓手,进一步加强学习型机关建设

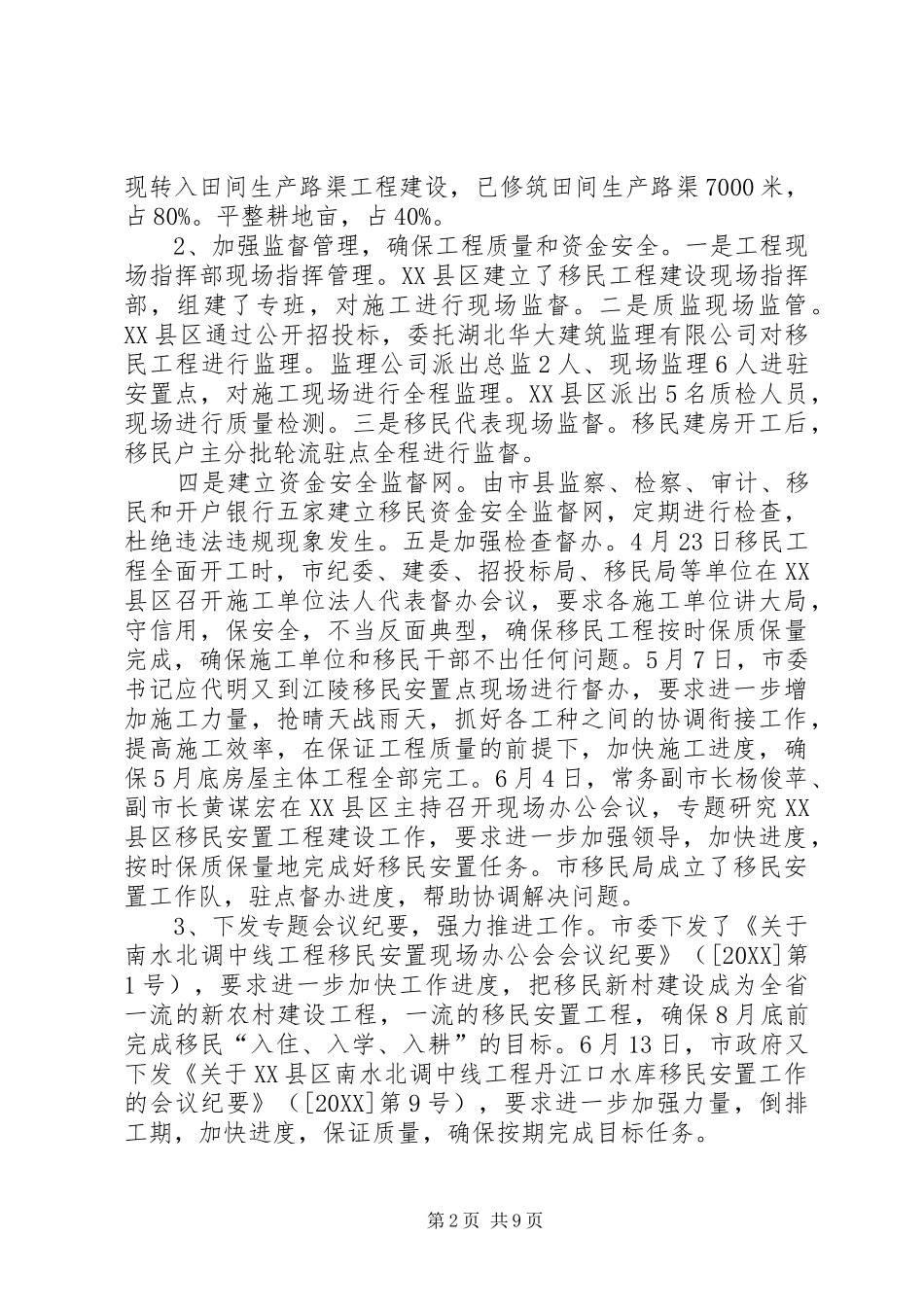

认真履行部门职责,较好地完成了各项工作任务
现将上半年的工作总结如下:一、进一步加强管理,促进移民安稳致富(一)着力打造典范工程,确保南水北调移民安置任务全面完成
1、移民建房和基础设施建设全面推进
一是安置点土地已全部移交到位
XX县区政府与江北农场签订了《移民安置生产生活用地移交协议书》,共移交土地6114
二是场地平整3月中旬全面完成
由于安置点地势低洼,4个安置点挖、填土方为45
三是强力推进移民建房
移民建房642户,其中建两层楼房258户(面积182
5㎡)、平房384户(80㎡-100㎡)
3月17日,移民建房全面启动
截止6月30日,完成房屋主体工程642户,占100%
具备搬迁条件的房屋64户,占10%
四是水、电、路等基础设施建设全面展开
四条主要道路已开工建设,目前a线(2号点至滩桥镇)长1642米、宽3
5米,b线(4号点至滩桥镇)长1593米、宽6米,d线(两湖排渠至2号点)长2068米、宽4
5米道路已完成
c线(两湖排渠主干道)道路已完成西段400米水稳层铺设工程
b线道路跨两湖排渠箱涵桥已建成
供电方面新增250千伏安变压器两台,配电柜设置到各安置点,确保施工用电需求
83千米的10千伏主线架设工程已完成
滩桥镇水厂的扩建增容工程已完成,全长4
5千米的供水主管道已铺设至各移民点,现转入点内供水工程建设
点内排水工程全面启动,已铺设排水管网70%
五是土地整理、有线电视、电信网络等工程全面启
