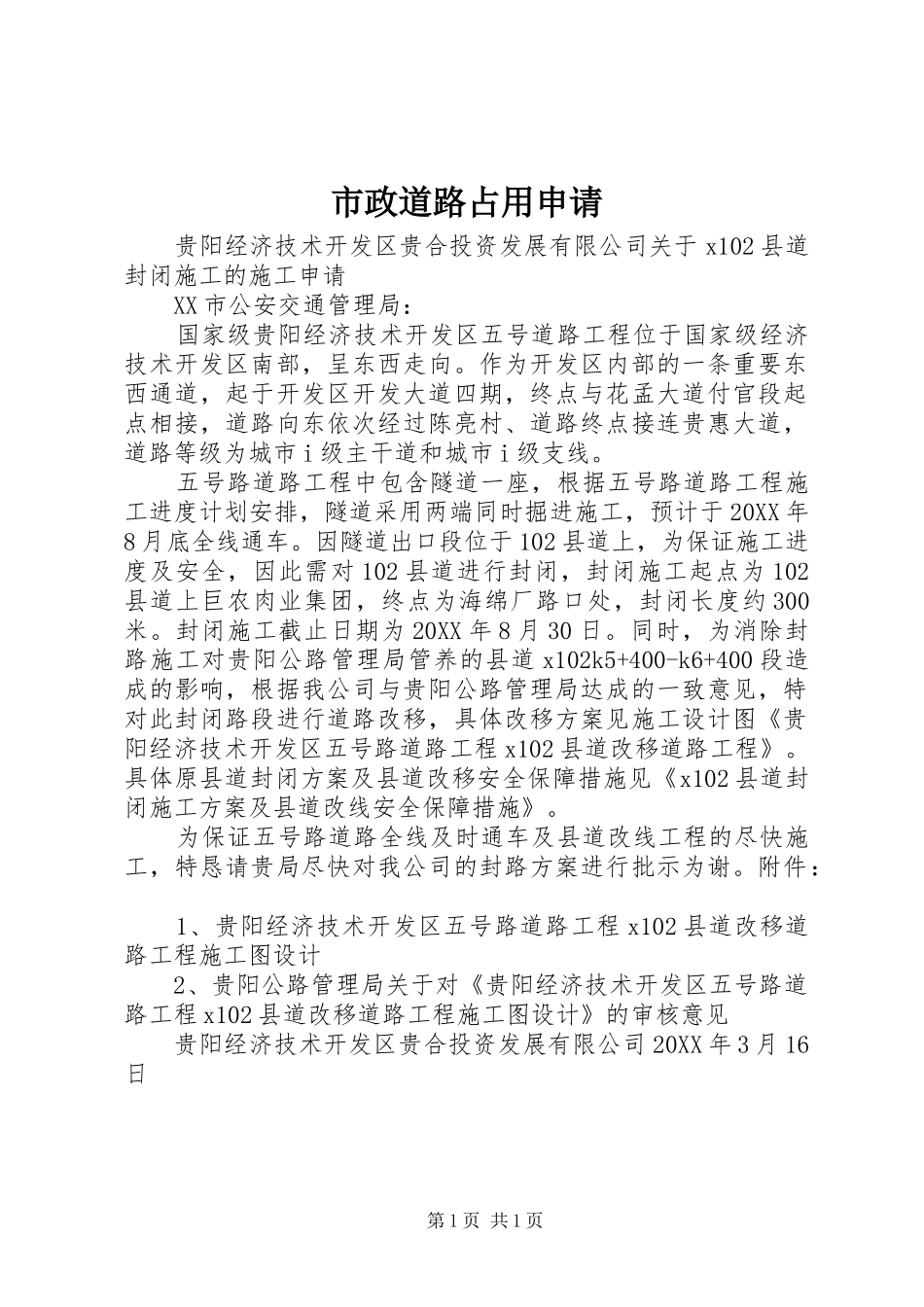

市政道路占用申请贵阳经济技术开发区贵合投资发展有限公司关于x102县道封闭施工的施工申请XX市公安交通管理局:国家级贵阳经济技术开发区五号道路工程位于国家级经济技术开发区南部,呈东西走向。作为开发区内部的一条重要东西通道,起于开发区开发大道四期,终点与花孟大道付官段起点相接,道路向东依次经过陈亮村、道路终点接连贵惠大道,道路等级为城市i级主干道和城市i级支线。五号路道路工程中包含隧道一座,根据五号路道路工程施工进度计划安排,隧道采用两端同时掘进施工,预计于20XX年8月底全线通车。因隧道出口段位于102县道上,为保证施工进度及安全,因此需对102县道进行封闭,封闭施工起点为102县道上巨农肉业集团,终点为海绵厂路口处,封闭长度约300米。封闭施工截止日期为20XX年8月30日。同时,为消除封路施工对贵阳公路管理局管养的县道x102k5+400-k6+400段造成的影响,根据我公司与贵阳公路管理局达成的一致意见,特对此封闭路段进行道路改移,具体改移方案见施工设计图《贵阳经济技术开发区五号路道路工程x102县道改移道路工程》。具体原县道封闭方案及县道改移安全保障措施见《x102县道封闭施工方案及县道改线安全保障措施》。为保证五号路道路全线及时通车及县道改线工程的尽快施工,特恳请贵局尽快对我公司的封路方案进行批示为谢。附件:1、贵阳经济技术开发区五号路道路工程x102县道改移道路工程施工图设计2、贵阳公路管理局关于对《贵阳经济技术开发区五号路道路工程x102县道改移道路工程施工图设计》的审核意见贵阳经济技术开发区贵合投资发展有限公司20XX年3月16日第1页共1页
