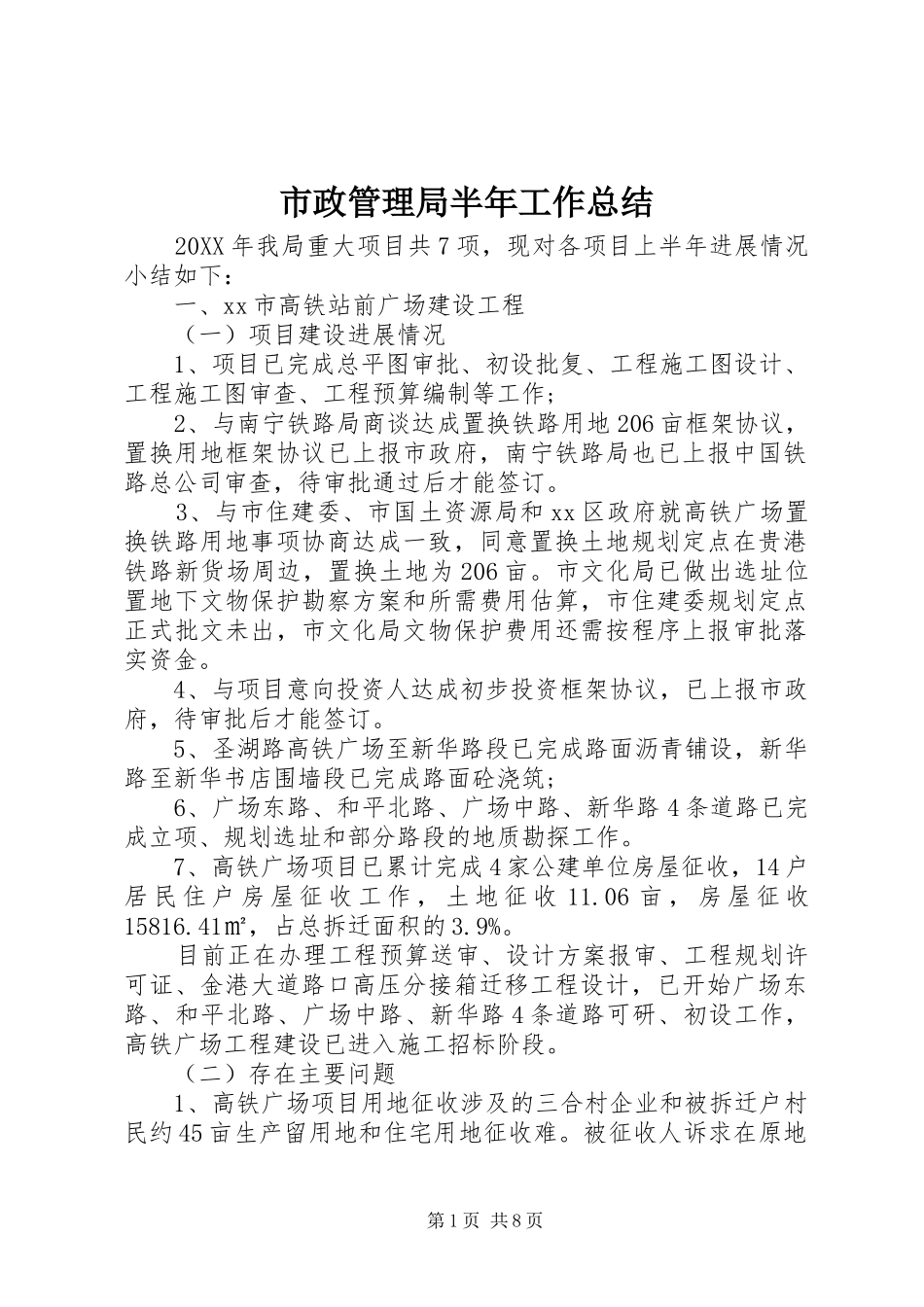

市政管理局半年工作总结20XX年我局重大项目共7项,现对各项目上半年进展情况小结如下:一、xx市高铁站前广场建设工程(一)项目建设进展情况1、项目已完成总平图审批、初设批复、工程施工图设计、工程施工图审查、工程预算编制等工作;2、与南宁铁路局商谈达成置换铁路用地206亩框架协议,置换用地框架协议已上报市政府,南宁铁路局也已上报中国铁路总公司审查,待审批通过后才能签订
3、与市住建委、市国土资源局和xx区政府就高铁广场置换铁路用地事项协商达成一致,同意置换土地规划定点在贵港铁路新货场周边,置换土地为206亩
市文化局已做出选址位置地下文物保护勘察方案和所需费用估算,市住建委规划定点正式批文未出,市文化局文物保护费用还需按程序上报审批落实资金
4、与项目意向投资人达成初步投资框架协议,已上报市政府,待审批后才能签订
5、圣湖路高铁广场至新华路段已完成路面沥青铺设,新华路至新华书店围墙段已完成路面砼浇筑;6、广场东路、和平北路、广场中路、新华路4条道路已完成立项、规划选址和部分路段的地质勘探工作
7、高铁广场项目已累计完成4家公建单位房屋征收,14户居民住户房屋征收工作,土地征收11
06亩,房屋征收15816
41㎡,占总拆迁面积的3
目前正在办理工程预算送审、设计方案报审、工程规划许可证、金港大道路口高压分接箱迁移工程设计,已开始广场东路、和平北路、广场中路、新华路4条道路可研、初设工作,高铁广场工程建设已进入施工招标阶段

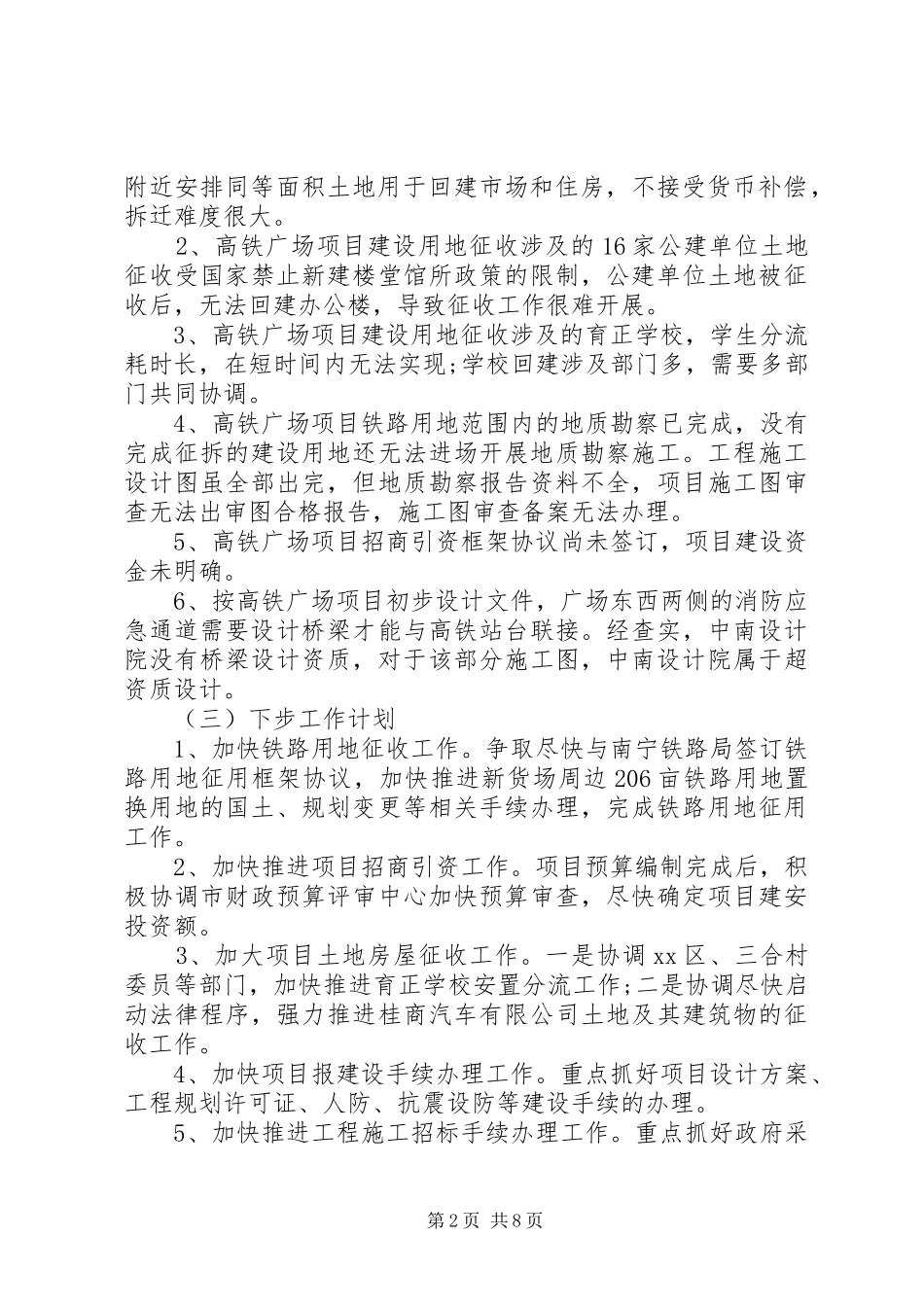

(二)存在主要问题1、高铁广场项目用地征收涉及的三合村企业和被拆迁户村民约45亩生产留用地和住宅用地征收难
被征收人诉求在原地第1页共8页附近安排同等面积土地用于回建市场和住房,不接受货币补偿,拆迁难度很大
2、高铁广场项目建设用地征收涉及的16家公建单位土地征收受国家禁止新建楼堂馆所政策的限制,公建单位土地被征收后,无法回建办公楼,导致征收工作很难
