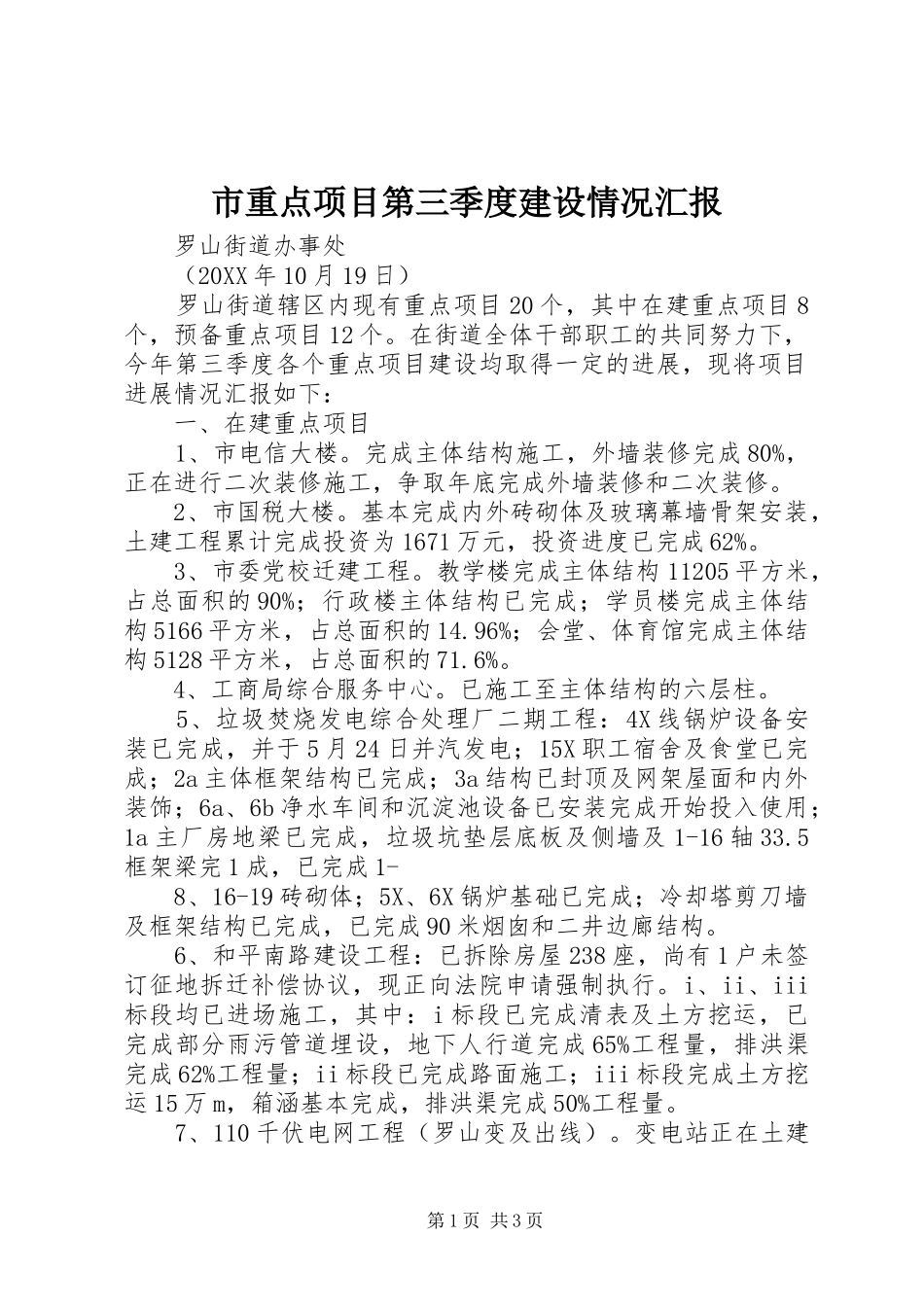

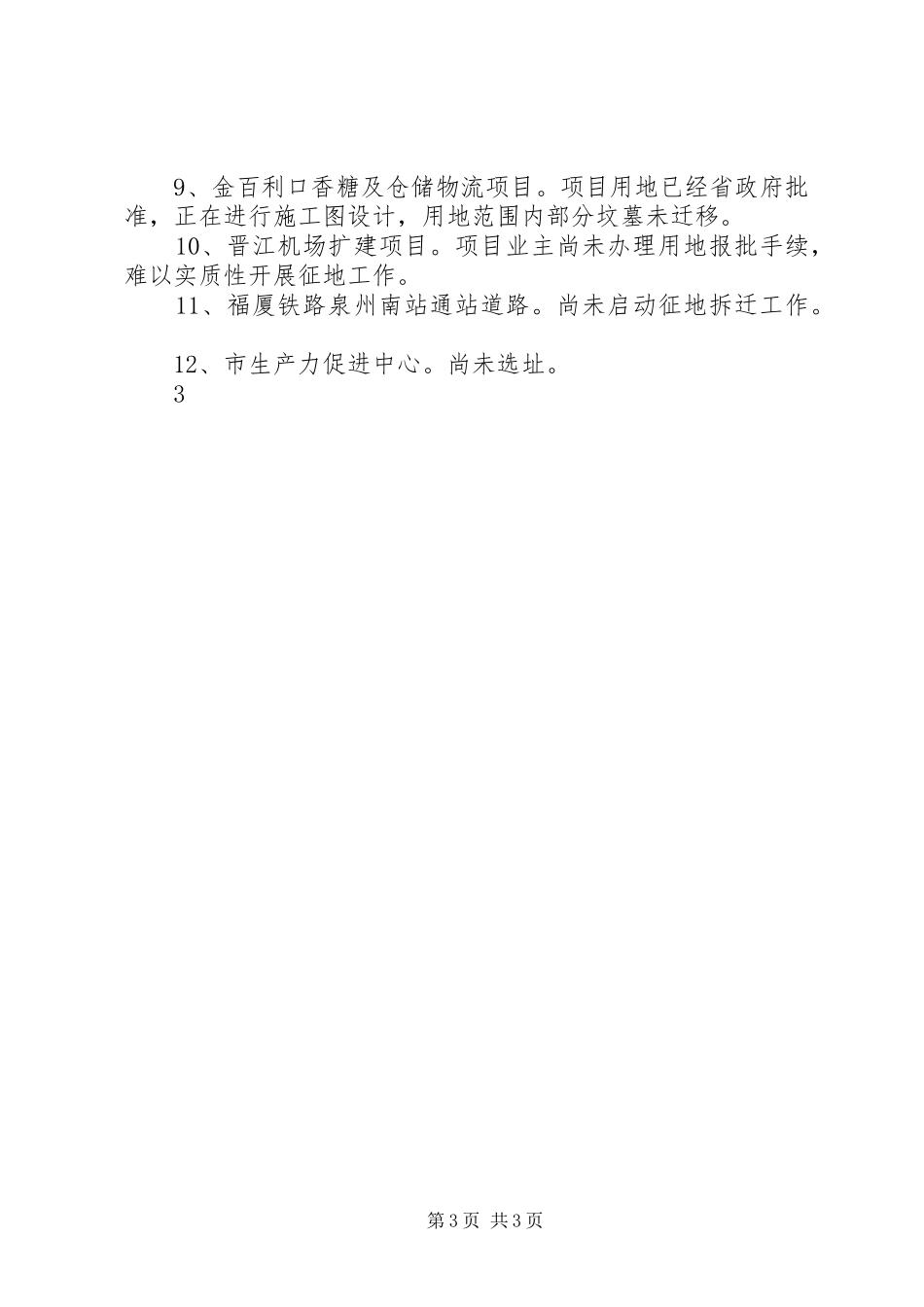

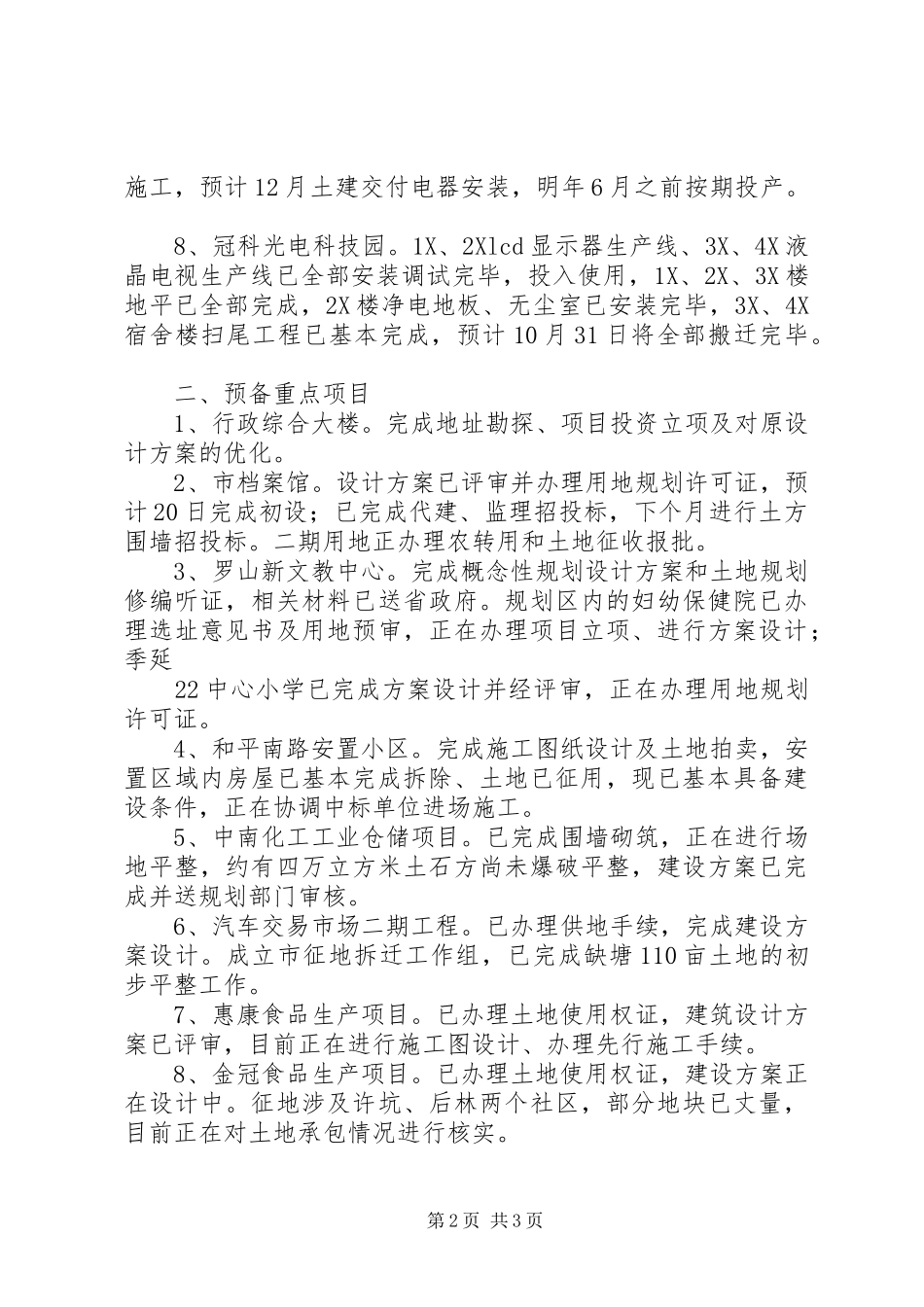

市重点项目第三季度建设情况汇报罗山街道办事处(20XX年10月19日)罗山街道辖区内现有重点项目20个,其中在建重点项目8个,预备重点项目12个
在街道全体干部职工的共同努力下,今年第三季度各个重点项目建设均取得一定的进展,现将项目进展情况汇报如下:一、在建重点项目1、市电信大楼
完成主体结构施工,外墙装修完成80%,正在进行二次装修施工,争取年底完成外墙装修和二次装修
2、市国税大楼
基本完成内外砖砌体及玻璃幕墙骨架安装,土建工程累计完成投资为1671万元,投资进度已完成62%
3、市委党校迁建工程
教学楼完成主体结构11205平方米,占总面积的90%;行政楼主体结构已完成;学员楼完成主体结构5166平方米,占总面积的14
96%;会堂、体育馆完成主体结构5128平方米,占总面积的71
4、工商局综合服务中心
已施工至主体结构的六层柱
5、垃圾焚烧发电综合处理厂二期工程:4X线锅炉设备安装已完成,并于5月24日并汽发电;15X职工宿舍及食堂已完成;2a主体框架结构已完成;3a结构已封顶及网架屋面和内外装饰;6a、6b净水车间和沉淀池设备已安装完成开始投入使用;1a主厂房地梁已完成,垃圾坑垫层底板及侧墙及1-16轴33
5框架梁完1成,已完成1-8、16-19砖砌体;5X、6X锅炉基础已完成;冷却塔剪刀墙及框架结构已完成,已完成90米烟囱和二井边廊结构
6、和平南路建设工程:已拆除房屋238座,尚有1户未签订征地拆迁补偿协议,现正向法院申请强制执行
i、ii、iii标段均已进场施工,其中:i标段已完成清表及土方挖运,已完成部分雨污管道埋设,地下人行道完成65%工程量,排洪渠完成62%工程量;ii标段已完成路面施工;iii标段完成土方挖运15万m,箱涵基本完成,排洪渠完成50%工程量
7、110千伏电网工程(罗山变及出线)
变电站正在土建第1页共3页施工,预计12月土建
