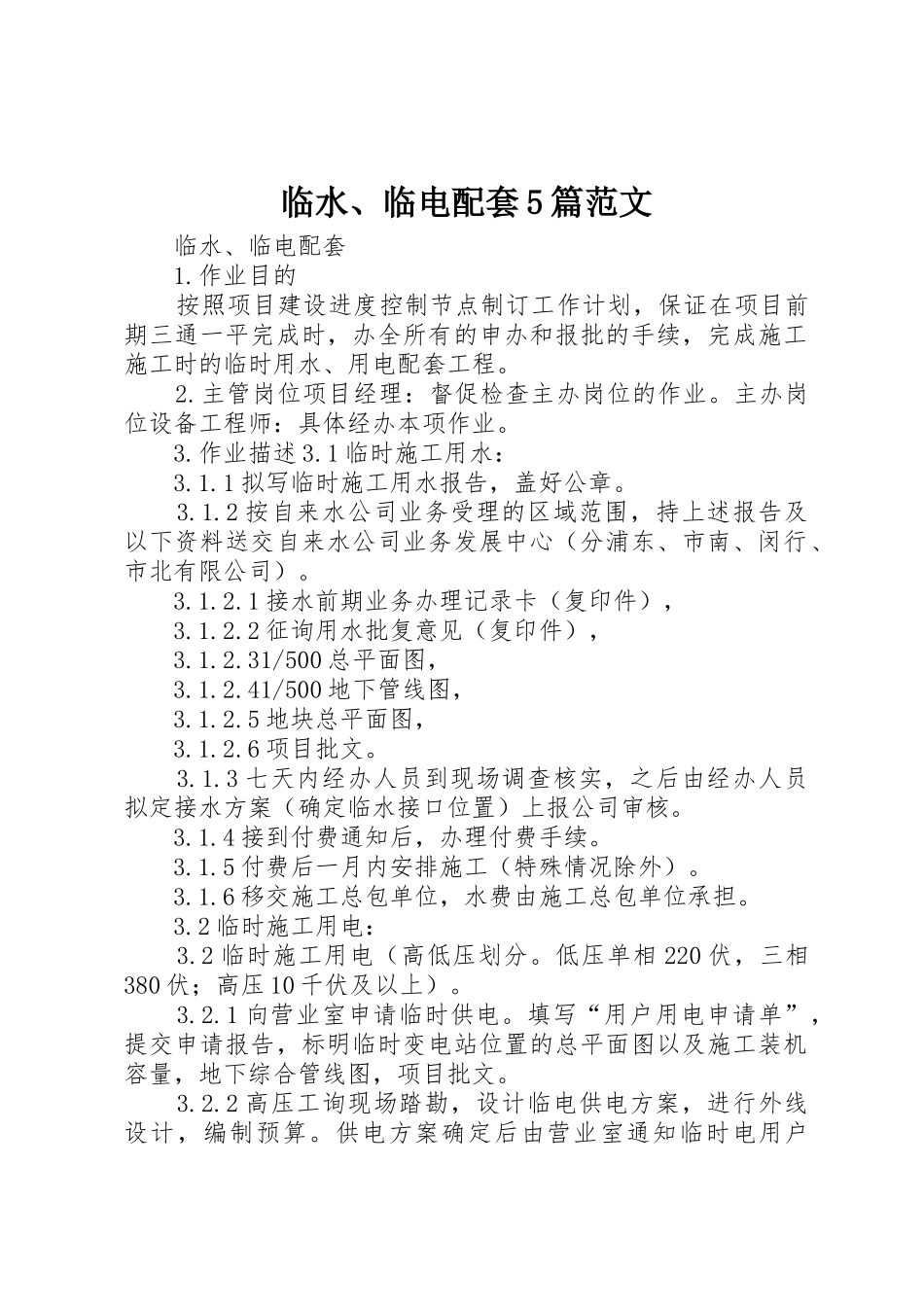

临水、临电配套 5 篇范文 临水、临电配套 1
作业目的 按照项目建设进度控制节点制订工作计划,保证在项目前期三通一平完成时,办全所有的申办和报批的手续,完成施工施工时的临时用水、用电配套工程
主管岗位项目经理:督促检查主办岗位的作业
主办岗位设备工程师:具体经办本项作业
作业描述 3
1 临时施工用水: 3
1 拟写临时施工用水报告,盖好公章
2 按自来水公司业务受理的区域范围,持上述报告及以下资料送交自来水公司业务发展中心(分浦东、市南、闵行、市北有限公司)
1 接水前期业务办理记录卡(复印件), 3
2 征询用水批复意见(复印件), 3
31/500 总平面图, 3
41/500 地下管线图, 3
5 地块总平面图, 3
6 项目批文
3 七天内经办人员到现场调查核实,之后由经办人员拟定接水方案(确定临水接口位置)上报公司审核
4 接到付费通知后,办理付费手续
5 付费后一月内安排施工(特殊情况除外)
6 移交施工总包单位,水费由施工总包单位承担
2 临时施工用电: 3
2 临时施工用电(高低压划分
低压单相 220 伏,三相380 伏;高压 10 千伏及以上)
1 向营业室申请临时供电
填写“用户用电申请单”,提交申请报告,标明临时变电站位置的总平面图以及施工装机容量,地下综合管线图,项目批文
2 高压工询现场踏勘,设计临电供电方案,进行外线设计,编制预算

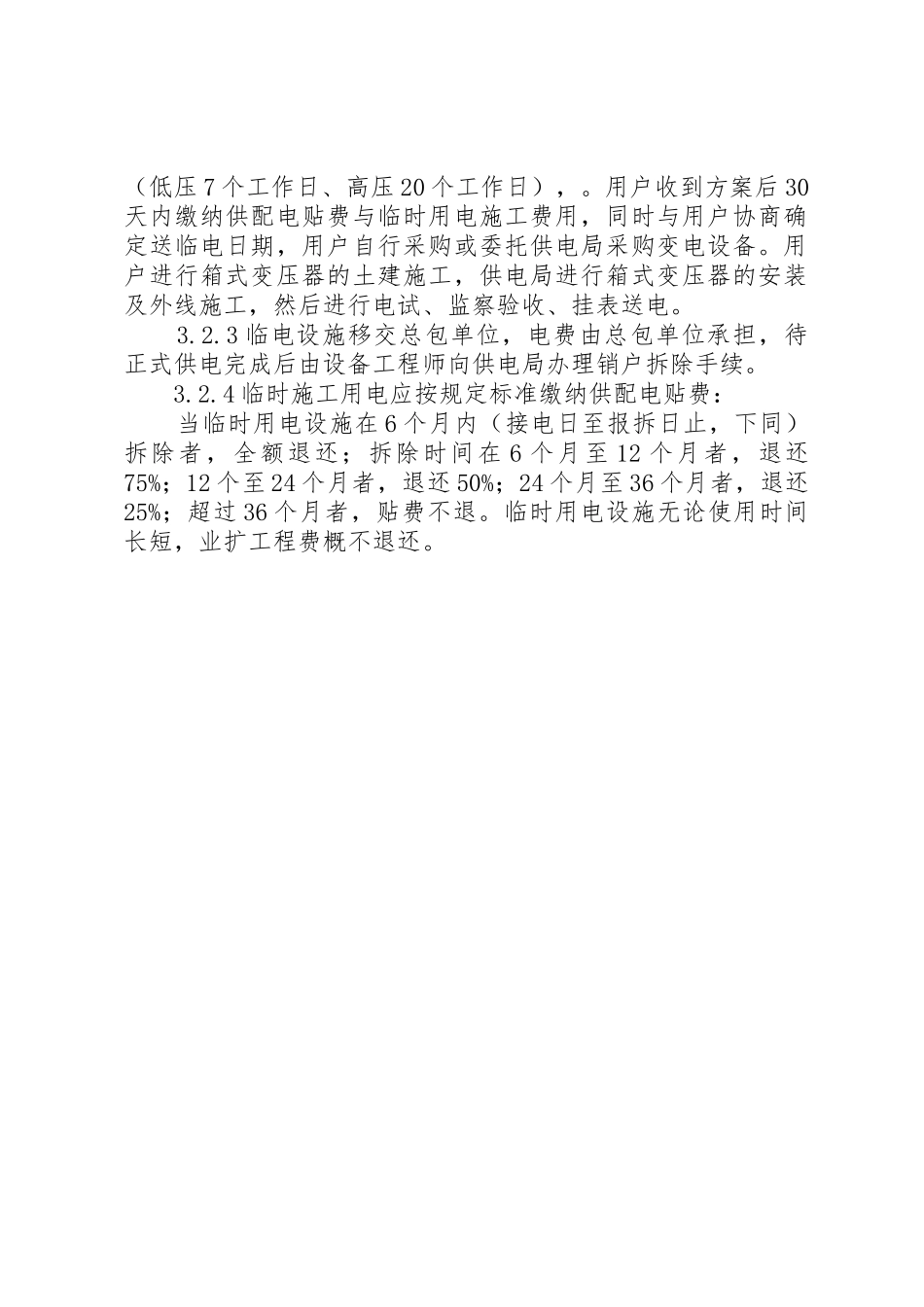

供电方案确定后由营业室通知临时电用户(低压 7 个工作日、高压 20 个工作日),
用户收到方案后 30天内缴纳供配电贴费与临时用电施工费用,同时与用户协商确定送临电日期,用户自行采购或委托供电局采购变电设备
用户进行箱式变压器的土建施工,供电局进行箱式变压器的安装及外
