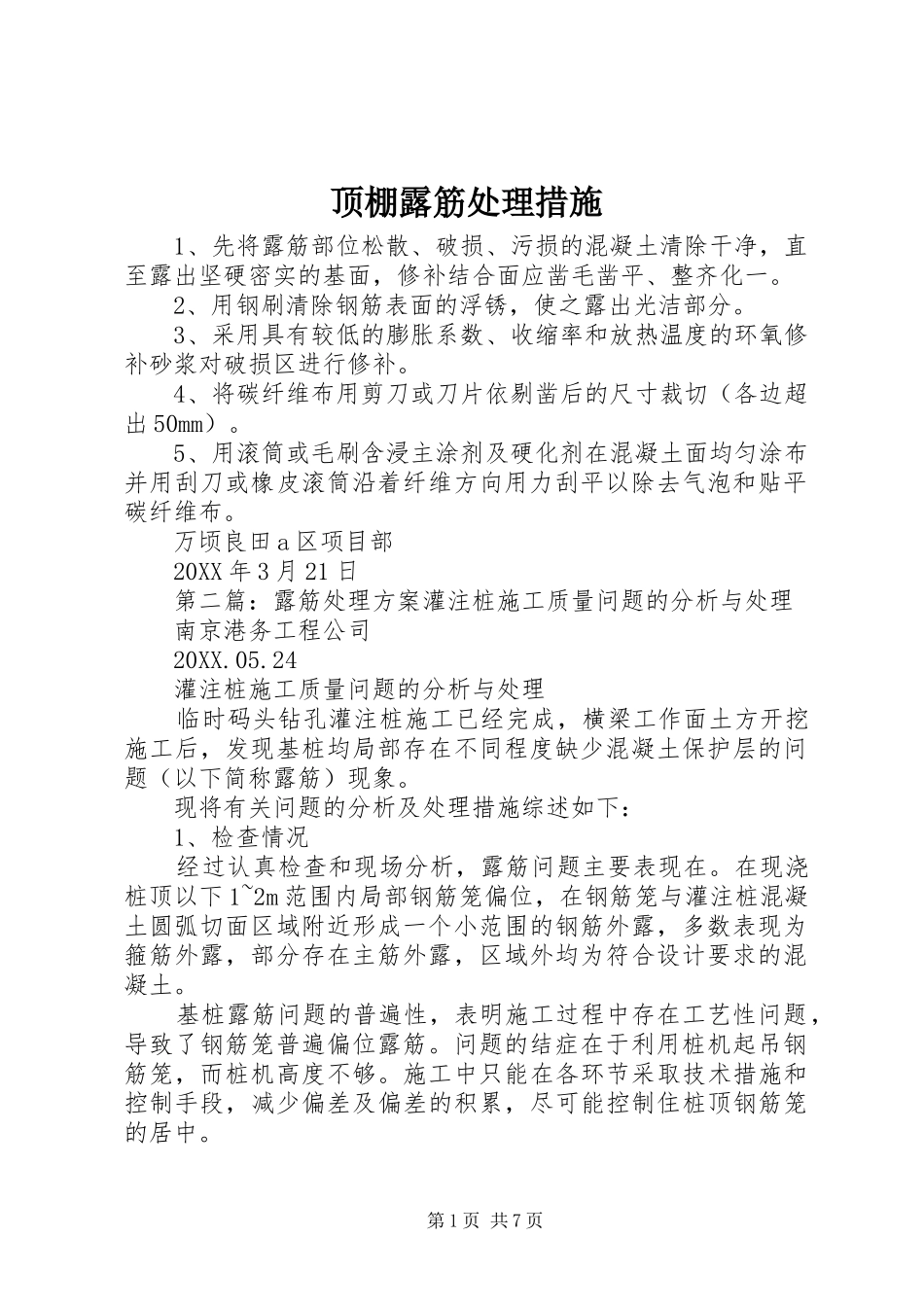

顶棚露筋处理措施1、先将露筋部位松散、破损、污损的混凝土清除干净,直至露出坚硬密实的基面,修补结合面应凿毛凿平、整齐化一
2、用钢刷清除钢筋表面的浮锈,使之露出光洁部分
3、采用具有较低的膨胀系数、收缩率和放热温度的环氧修补砂浆对破损区进行修补
4、将碳纤维布用剪刀或刀片依剔凿后的尺寸裁切(各边超出50mm)
5、用滚筒或毛刷含浸主涂剂及硬化剂在混凝土面均匀涂布并用刮刀或橡皮滚筒沿着纤维方向用力刮平以除去气泡和贴平碳纤维布
万顷良田a区项目部20XX年3月21日第二篇:露筋处理方案灌注桩施工质量问题的分析与处理南京港务工程公司20XX
24灌注桩施工质量问题的分析与处理临时码头钻孔灌注桩施工已经完成,横梁工作面土方开挖施工后,发现基桩均局部存在不同程度缺少混凝土保护层的问题(以下简称露筋)现象
现将有关问题的分析及处理措施综述如下:1、检查情况经过认真检查和现场分析,露筋问题主要表现在
在现浇桩顶以下1~2m范围内局部钢筋笼偏位,在钢筋笼与灌注桩混凝土圆弧切面区域附近形成一个小范围的钢筋外露,多数表现为箍筋外露,部分存在主筋外露,区域外均为符合设计要求的混凝土
基桩露筋问题的普遍性,表明施工过程中存在工艺性问题,导致了钢筋笼普遍偏位露筋
问题的结症在于利用桩机起吊钢筋笼,而桩机高度不够
施工中只能在各环节采取技术措施和控制手段,减少偏差及偏差的积累,尽可能控制住桩顶钢筋笼的居中

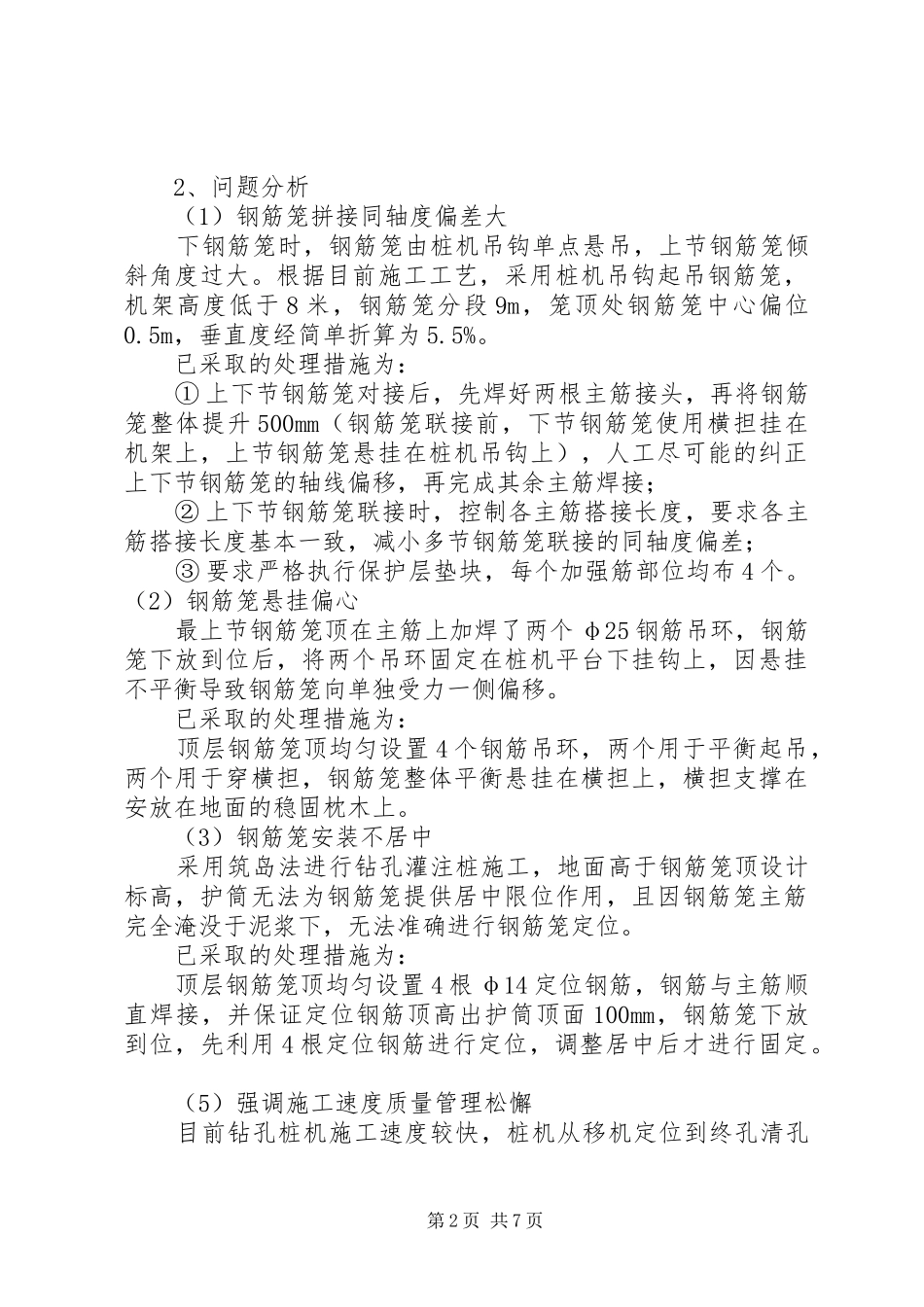

第1页共7页2、问题分析(1)钢筋笼拼接同轴度偏差大下钢筋笼时,钢筋笼由桩机吊钩单点悬吊,上节钢筋笼倾斜角度过大
根据目前施工工艺,采用桩机吊钩起吊钢筋笼,机架高度低于8米,钢筋笼分段9m,笼顶处钢筋笼中心偏位0
5m,垂直度经简单折算为5
已采取的处理措施为:①上下节钢筋笼对接后,先焊好两根主筋接头,再将钢筋笼整体提升500mm(钢筋笼联接前,下节钢筋笼使用横担挂在机架上,上节钢筋笼悬
