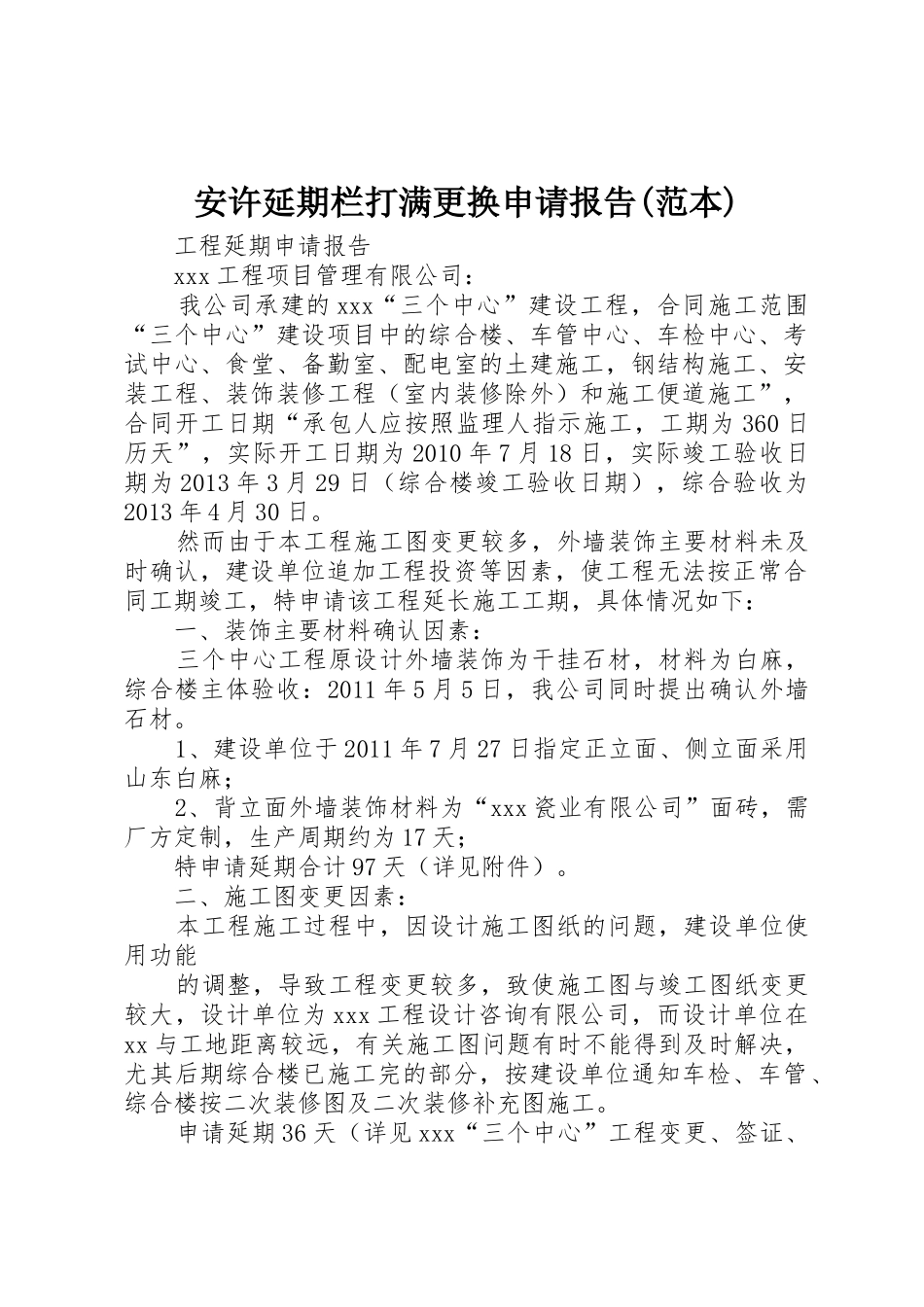

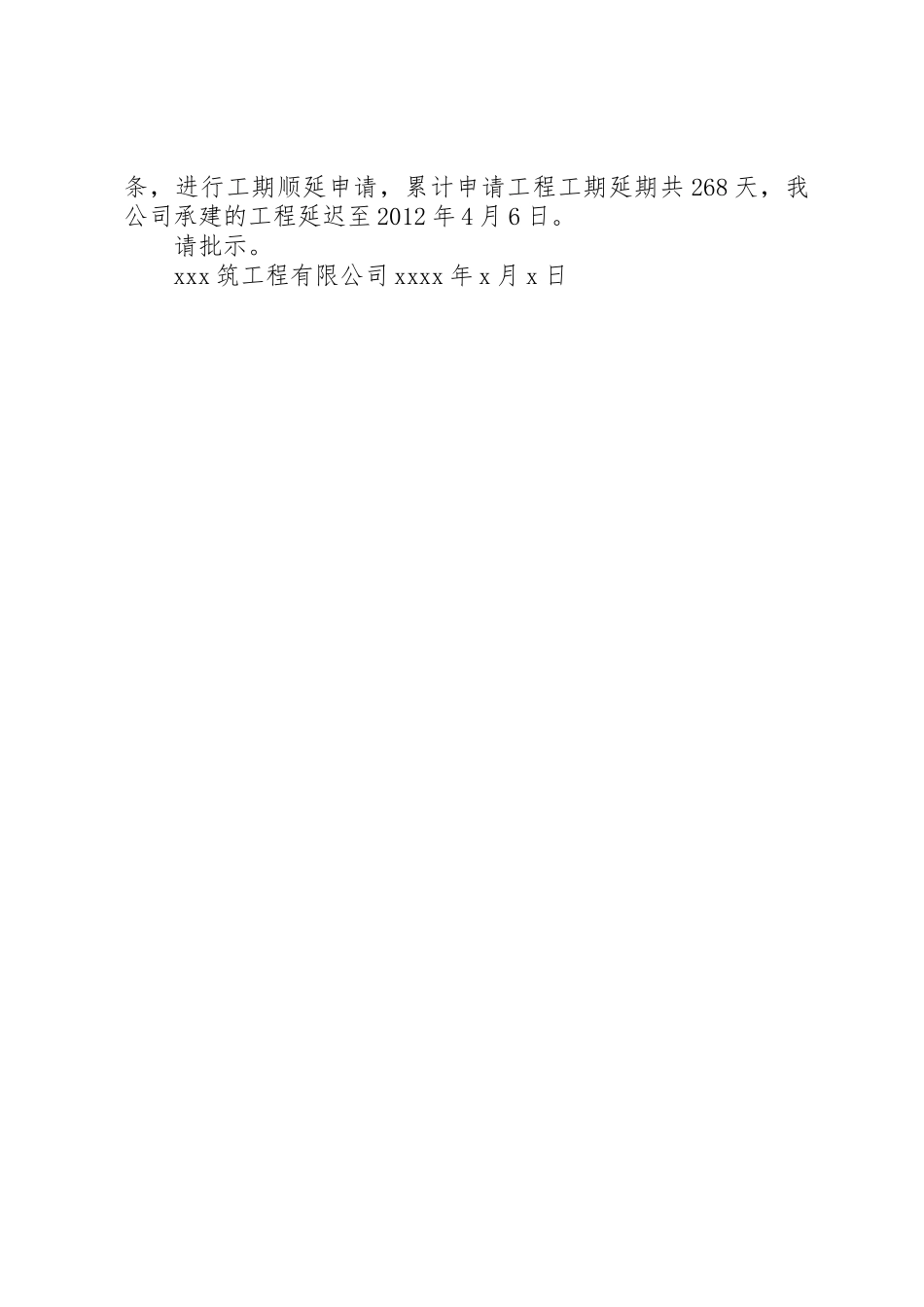

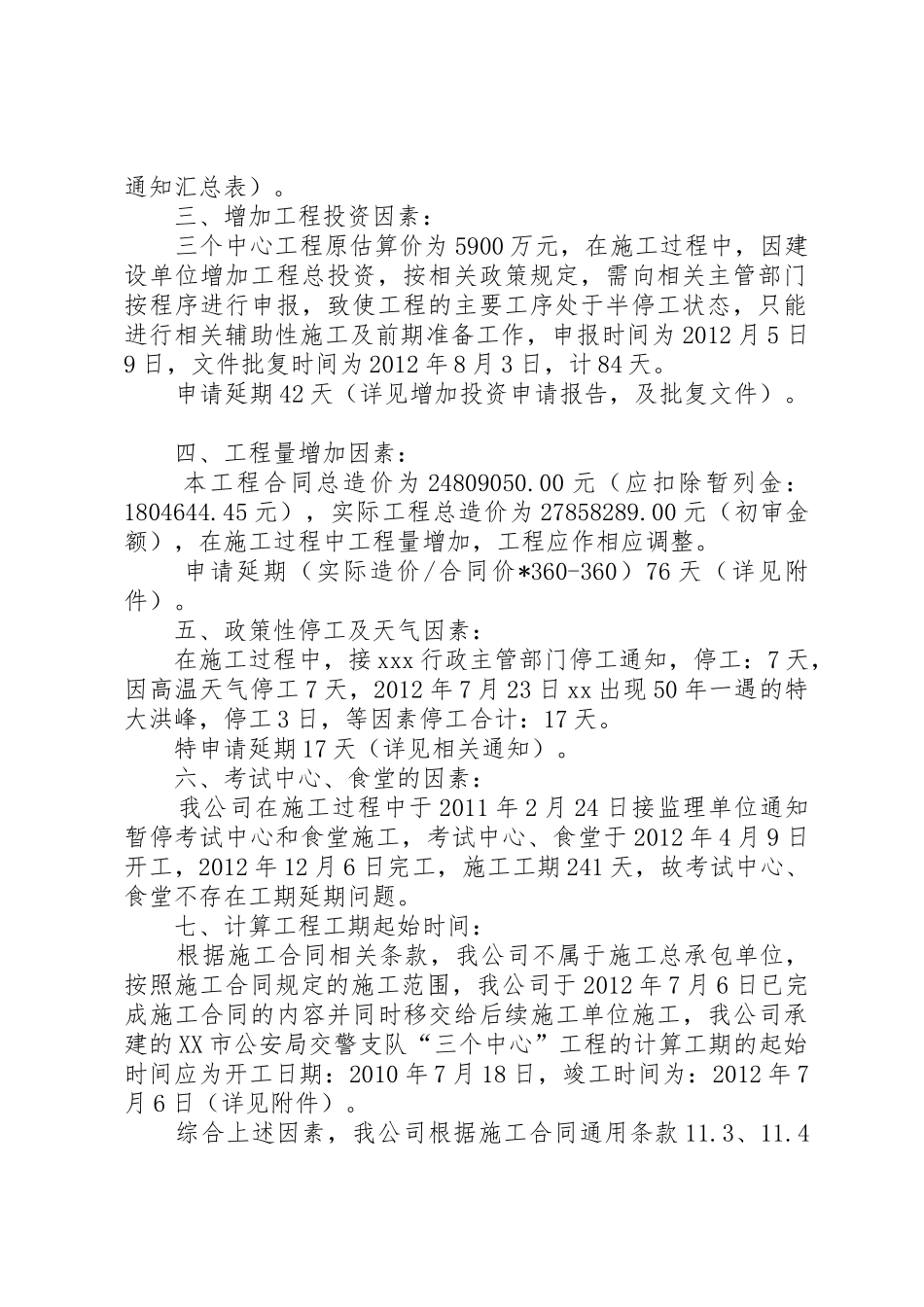

安许延期栏打满更换申请报告(范本) 工程延期申请报告 xxx 工程项目管理有限公司: 我公司承建的 xxx“三个中心”建设工程,合同施工范围“三个中心”建设项目中的综合楼、车管中心、车检中心、考试中心、食堂、备勤室、配电室的土建施工,钢结构施工、安装工程、装饰装修工程(室内装修除外)和施工便道施工”,合同开工日期“承包人应按照监理人指示施工,工期为 360 日历天”,实际开工日期为 2010 年 7 月 18 日,实际竣工验收日期为 2013 年 3 月 29 日(综合楼竣工验收日期),综合验收为2013 年 4 月 30 日。 然而由于本工程施工图变更较多,外墙装饰主要材料未及时确认,建设单位追加工程投资等因素,使工程无法按正常合同工期竣工,特申请该工程延长施工工期,具体情况如下: 一、装饰主要材料确认因素: 三个中心工程原设计外墙装饰为干挂石材,材料为白麻,综合楼主体验收:2011 年 5 月 5 日,我公司同时提出确认外墙石材。 1、建设单位于 2011 年 7 月 27 日指定正立面、侧立面采用山东白麻; 2、背立面外墙装饰材料为“xxx 瓷业有限公司”面砖,需厂方定制,生产周期约为 17 天; 特申请延期合计 97 天(详见附件)。 二、施工图变更因素: 本工程施工过程中,因设计施工图纸的问题,建设单位使用功能 的调整,导致工程变更较多,致使施工图与竣工图纸变更较大,设计单位为 xxx 工程设计咨询有限公司,而设计单位在xx 与工地距离较远,有关施工图问题有时不能得到及时解决,尤其后期综合楼已施工完的部分,按建设单位通知车检、车管、综合楼按二次装修图及二次装修补充图施工。 申请延期 36 天(详见 xxx“三个中心”工程变更、签证、通知汇总表)。 三、增加工程投资因素: 三个中心工程原估算价为 5900 万元,在施工过程中,因建设单位增加工程总投资,按相关政策规定,需向相关主管部门按程序进行申报,致使工程的主要工序处于半停工状态,只能进行相关辅助性施工及前期准备工作,申报时间为 2012 月 5 日9 日,文件批复时间为 2012 年 8 月 3 日,计 84 天。 申请延期 42 天(详见增加投资申请报告,及批复文件)。 四、工程量增加因素: 本工程合同总造价为 24809050.00 元(应扣除暂列金:1804644.45 元),实际工程总造价为 27858289.00 元(初审金额),在施工过程中工程量增加,工程应作相应调整。 申请延期(实际造价/合同价*360-360...
