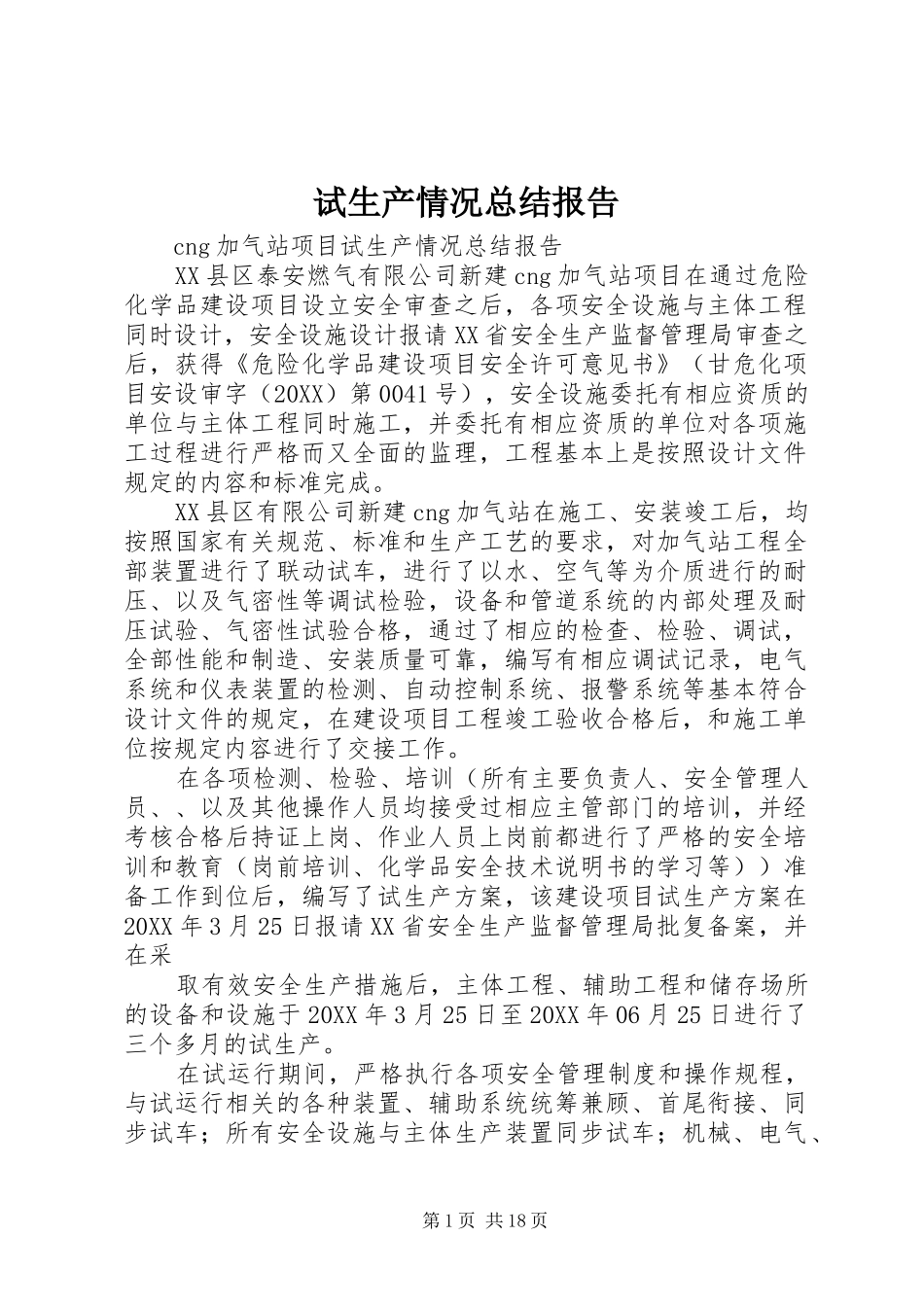

试生产情况总结报告cng加气站项目试生产情况总结报告XX县区泰安燃气有限公司新建cng加气站项目在通过危险化学品建设项目设立安全审查之后,各项安全设施与主体工程同时设计,安全设施设计报请XX省安全生产监督管理局审查之后,获得《危险化学品建设项目安全许可意见书》(甘危化项目安设审字(20XX)第0041号),安全设施委托有相应资质的单位与主体工程同时施工,并委托有相应资质的单位对各项施工过程进行严格而又全面的监理,工程基本上是按照设计文件规定的内容和标准完成
XX县区有限公司新建cng加气站在施工、安装竣工后,均按照国家有关规范、标准和生产工艺的要求,对加气站工程全部装置进行了联动试车,进行了以水、空气等为介质进行的耐压、以及气密性等调试检验,设备和管道系统的内部处理及耐压试验、气密性试验合格,通过了相应的检查、检验、调试,全部性能和制造、安装质量可靠,编写有相应调试记录,电气系统和仪表装置的检测、自动控制系统、报警系统等基本符合设计文件的规定,在建设项目工程竣工验收合格后,和施工单位按规定内容进行了交接工作
在各项检测、检验、培训(所有主要负责人、安全管理人员、、以及其他操作人员均接受过相应主管部门的培训,并经考核合格后持证上岗、作业人员上岗前都进行了严格的安全培训和教育(岗前培训、化学品安全技术说明书的学习等))准备工作到位后,编写了试生产方案,该建设项目试生产方案在20XX年3月25日报请XX省安全生产监督管理局批复备案,并在采取有效安全生产措施后,主体工程、辅助工程和储存场所的设备和设施于20XX年3月25日至20XX年06月25日进行了三个多月的试生产

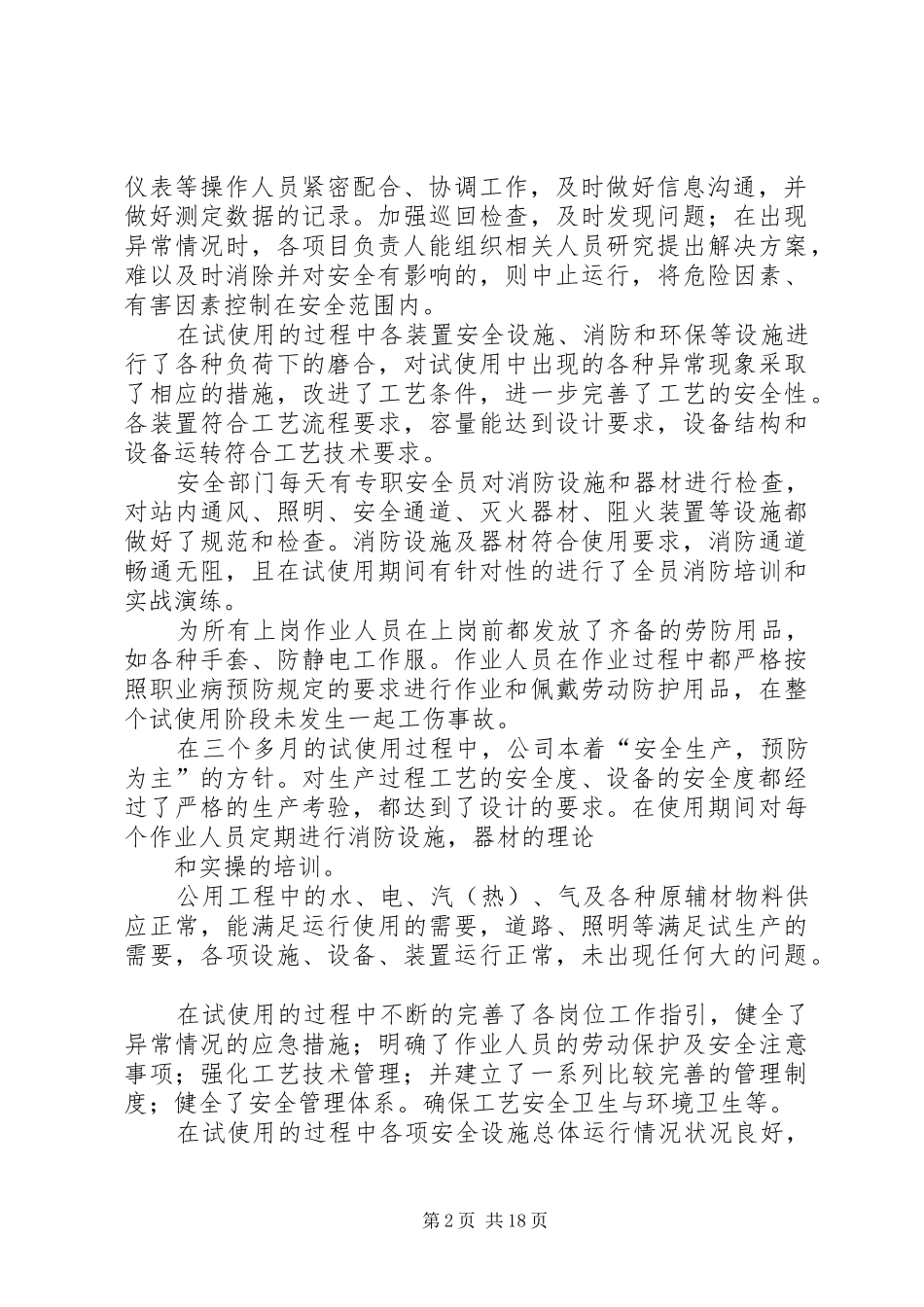

在试运行期间,严格执行各项安全管理制度和操作规程,与试运行相关的各种装置、辅助系统统筹兼顾、首尾衔接、同步试车;所有安全设施与主体生产装置同步试车;机械、电气、第1页共18页仪表等操作人员紧密配合、协调工作,及时做好
