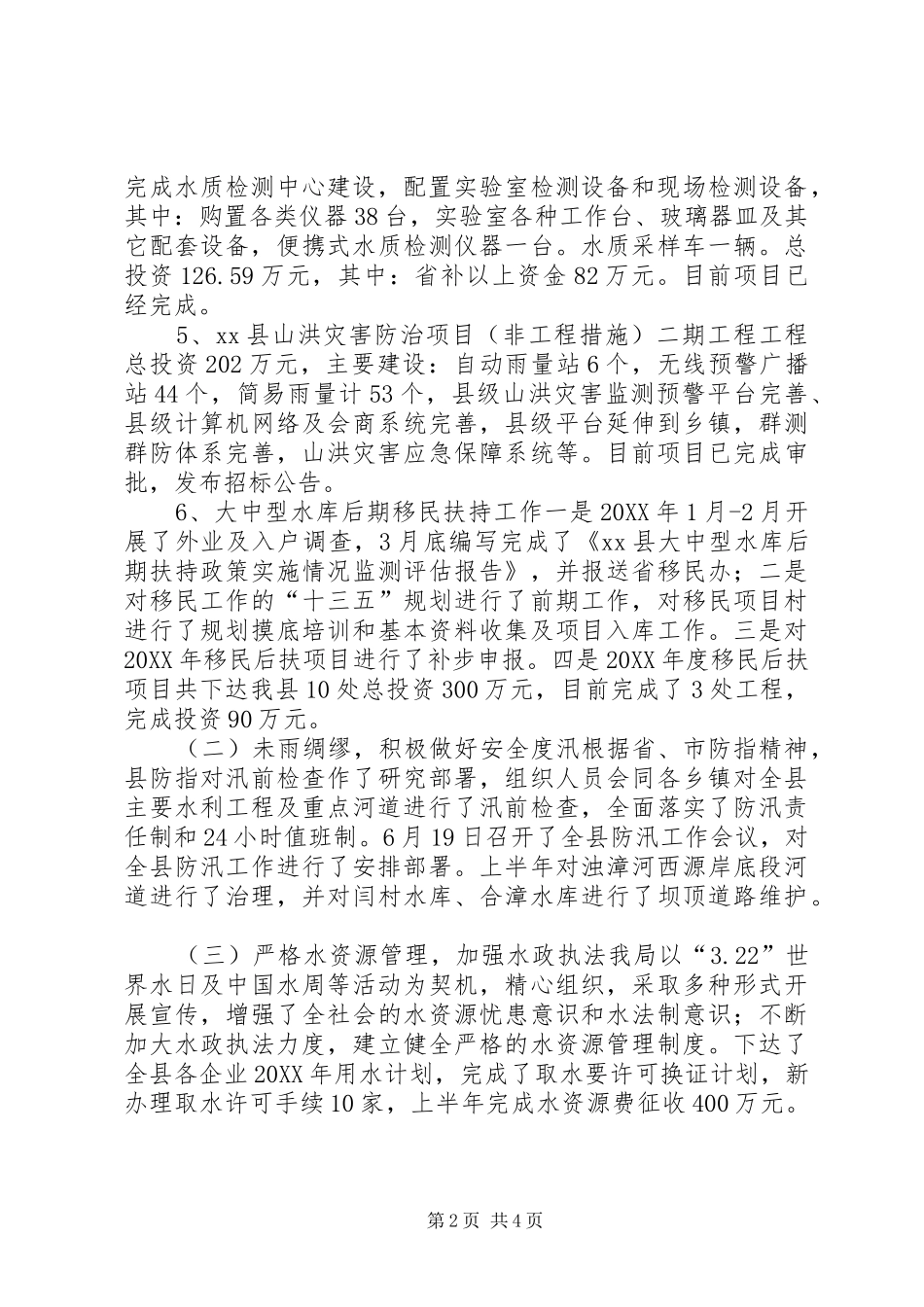

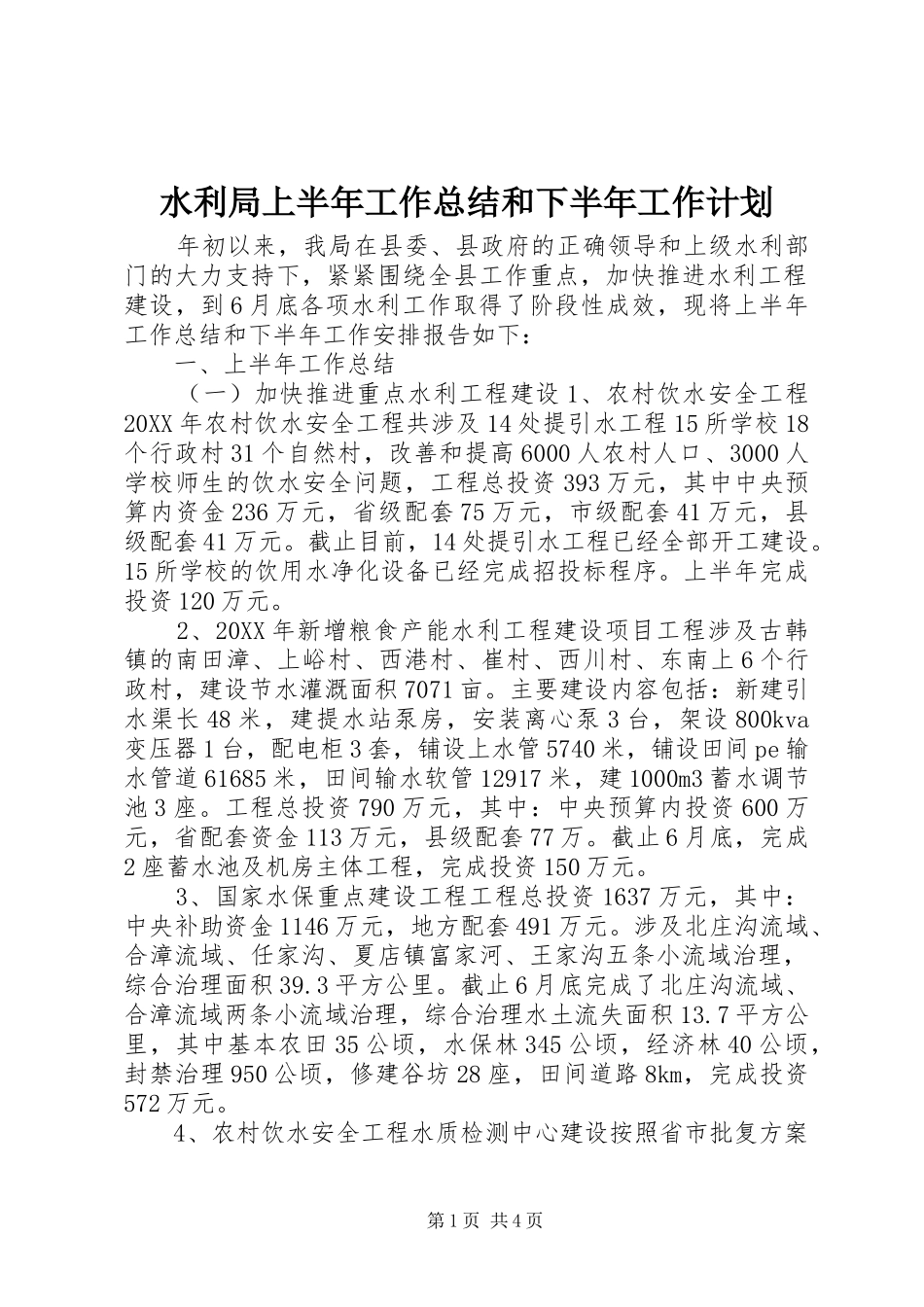

水利局上半年工作总结和下半年工作计划年初以来,我局在县委、县政府的正确领导和上级水利部门的大力支持下,紧紧围绕全县工作重点,加快推进水利工程建设,到6月底各项水利工作取得了阶段性成效,现将上半年工作总结和下半年工作安排报告如下:一、上半年工作总结(一)加快推进重点水利工程建设1、农村饮水安全工程20XX年农村饮水安全工程共涉及14处提引水工程15所学校18个行政村31个自然村,改善和提高6000人农村人口、3000人学校师生的饮水安全问题,工程总投资393万元,其中中央预算内资金236万元,省级配套75万元,市级配套41万元,县级配套41万元。截止目前,14处提引水工程已经全部开工建设。15所学校的饮用水净化设备已经完成招投标程序。上半年完成投资120万元。2、20XX年新增粮食产能水利工程建设项目工程涉及古韩镇的南田漳、上峪村、西港村、崔村、西川村、东南上6个行政村,建设节水灌溉面积7071亩。主要建设内容包括:新建引水渠长48米,建提水站泵房,安装离心泵3台,架设800kva变压器1台,配电柜3套,铺设上水管5740米,铺设田间pe输水管道61685米,田间输水软管12917米,建1000m3蓄水调节池3座。工程总投资790万元,其中:中央预算内投资600万元,省配套资金113万元,县级配套77万。截止6月底,完成2座蓄水池及机房主体工程,完成投资150万元。3、国家水保重点建设工程工程总投资1637万元,其中:中央补助资金1146万元,地方配套491万元。涉及北庄沟流域、合漳流域、任家沟、夏店镇富家河、王家沟五条小流域治理,综合治理面积39.3平方公里。截止6月底完成了北庄沟流域、合漳流域两条小流域治理,综合治理水土流失面积13.7平方公里,其中基本农田35公顷,水保林345公顷,经济林40公顷,封禁治理950公顷,修建谷坊28座,田间道路8km,完成投资572万元。4、农村饮水安全工程水质检测中心建设按照省市批复方案第1页共4页完成水质检测中心建设,配置实验室检测设备和现场检测设备,其中:购置各类仪器38台,实验室各种工作台、玻璃器皿及其它配套设备,便携式水质检测仪器一台。水质采样车一辆。总投资126.59万元,其中:省补以上资金82万元。目前项目已经完成。5、xx县山洪灾害防治项目(非工程措施)二期工程工程总投资202万元,主要建设:自动雨量站6个,无线预警广播站44个,简易雨量计53个,县级山洪灾害监测预警平台完善、县级计算机网络及会商系统完善,县级平台延伸到乡镇,群测群防体系完善,山洪灾害应急保障系统等。目前项目已完成审批,发布招标公告。6、大中型水库后期移民扶持工作一是20XX年1月-2月开展了外业及入户调查,3月底编写完成了《xx县大中型水库后期扶持政策实施情况监测评估报告》,并报送省移民办;二是对移民工作的“十三五”规划进行了前期工作,对移民项目村进行了规划摸底培训和基本资料收集及项目入库工作。三是对20XX年移民后扶项目进行了补步申报。四是20XX年度移民后扶项目共下达我县10处总投资300万元,目前完成了3处工程,完成投资90万元。(二)未雨绸缪,积极做好安全度汛根据省、市防指精神,县防指对汛前检查作了研究部署,组织人员会同各乡镇对全县主要水利工程及重点河道进行了汛前检查,全面落实了防汛责任制和24小时值班制。6月19日召开了全县防汛工作会议,对全县防汛工作进行了安排部署。上半年对浊漳河西源岸底段河道进行了治理,并对闫村水库、合漳水库进行了坝顶道路维护。(三)严格水资源管理,加强水政执法我局以“3.22”世界水日及中国水周等活动为契机,精心组织,采取多种形式开展宣传,增强了全社会的水资源忧患意识和水法制意识;不断加大水政执法力度,建立健全严格的水资源管理制度。下达了全县各企业20XX年用水计划,完成了取水要许可换证计划,新办理取水许可手续10家,上半年完成水资源费征收400万元。第2页共4页(四)积极推进六权治本工作按照县委、政府要求,为进一步厘清我局各项行政权责,加快形成权责清晰、分工合理、权责一致、运转高效、法治保障的职能体系,我局按照行政权力清理的规范要求分类进行了认真的清理。通过清理,进一步推进了行政权力规范运用。(五)切实做好党建工作今年以来...
