水利局重点工作意见安排一、市属重点工作1、*干流工业园区段二期堤防建设工程该工程20*年计划建设长度为1000米,计划投资500万元
工程计划于20*年4月开工,10月末完工
2、*电站工程建设项目20*年计划建设引水洞、拦河坝、压力方涵,计划完成投资600万元
3、望江楼、长川电站工程建设项目两座电站20*年开工建设,计划投资5025万元
4、做好跃进桥上段通沟河左岸堤防改造项目前期工作
二、局属重点工作1、青石镇秋皮村堤防工程、太王镇大青沟村堤防工程20*年两处堤防计划建设长度为800米,计划投资90万元,工程计划于20*年10月末完工
2、头道镇梨树村塘坝工程该工程建设长度180米,设计库容9
6万立方米,灌溉面积为320亩,计划投资50万元
工程计划于20*年10月末完工
3、台上镇台上村打井工程该工程计划打井20眼,投资60万元,预计于20*年10月末完工
4、人畜饮水工程20*年计划修建下解放、六叶、苇沙河、大阳岔等4处人畜饮水工程4处,计划投资165万元,预计于20*年11月末完工
5、绿江源种鱼繁殖基地建设20*年完成10个鱼池的砌护工程,计划投资200万元,预计于20*年11月末完工

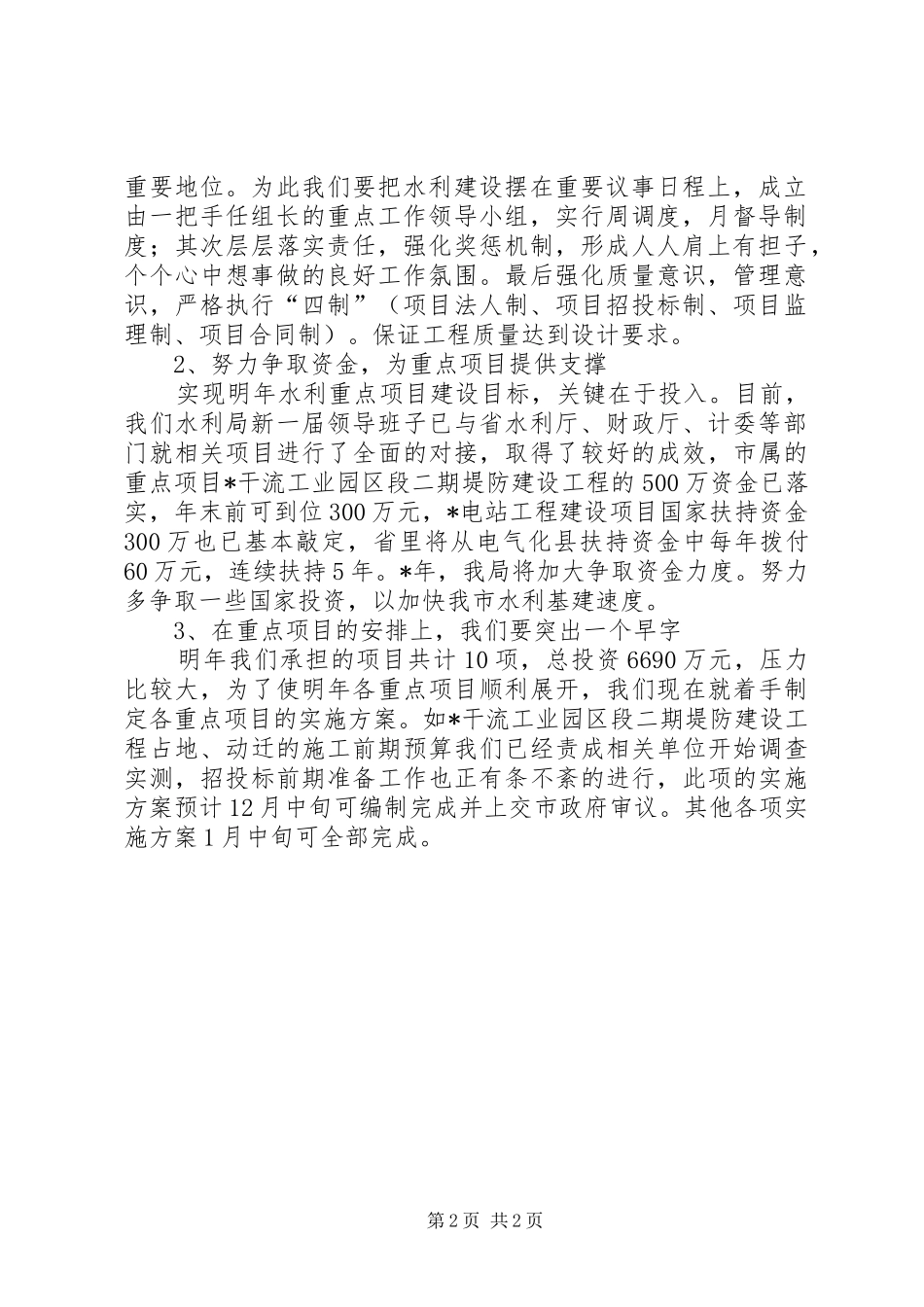

三、保证措施1、加强领导,严格监督,确保质量水利建设是国民经济的基础产业,在基础设施建设中占有第1页共2页重要地位
为此我们要把水利建设摆在重要议事日程上,成立由一把手任组长的重点工作领导小组,实行周调度,月督导制度;其次层层落实责任,强化奖惩机制,形成人人肩上有担子,个个心中想事做的良好工作氛围
最后强化质量意识,管理意识,严格执行“四制”(项目法人制、项目招投标制、项目监理制、项目合同制)
保证工程质量达到设计要求
2、努力争取资金,为重点项目提供支撑实现明年水利重点项目建设目标,关键在于投入
目前,我们水利局新一届领导班子已与省水利厅、财政厅、计委等部门就相关项目进行了
