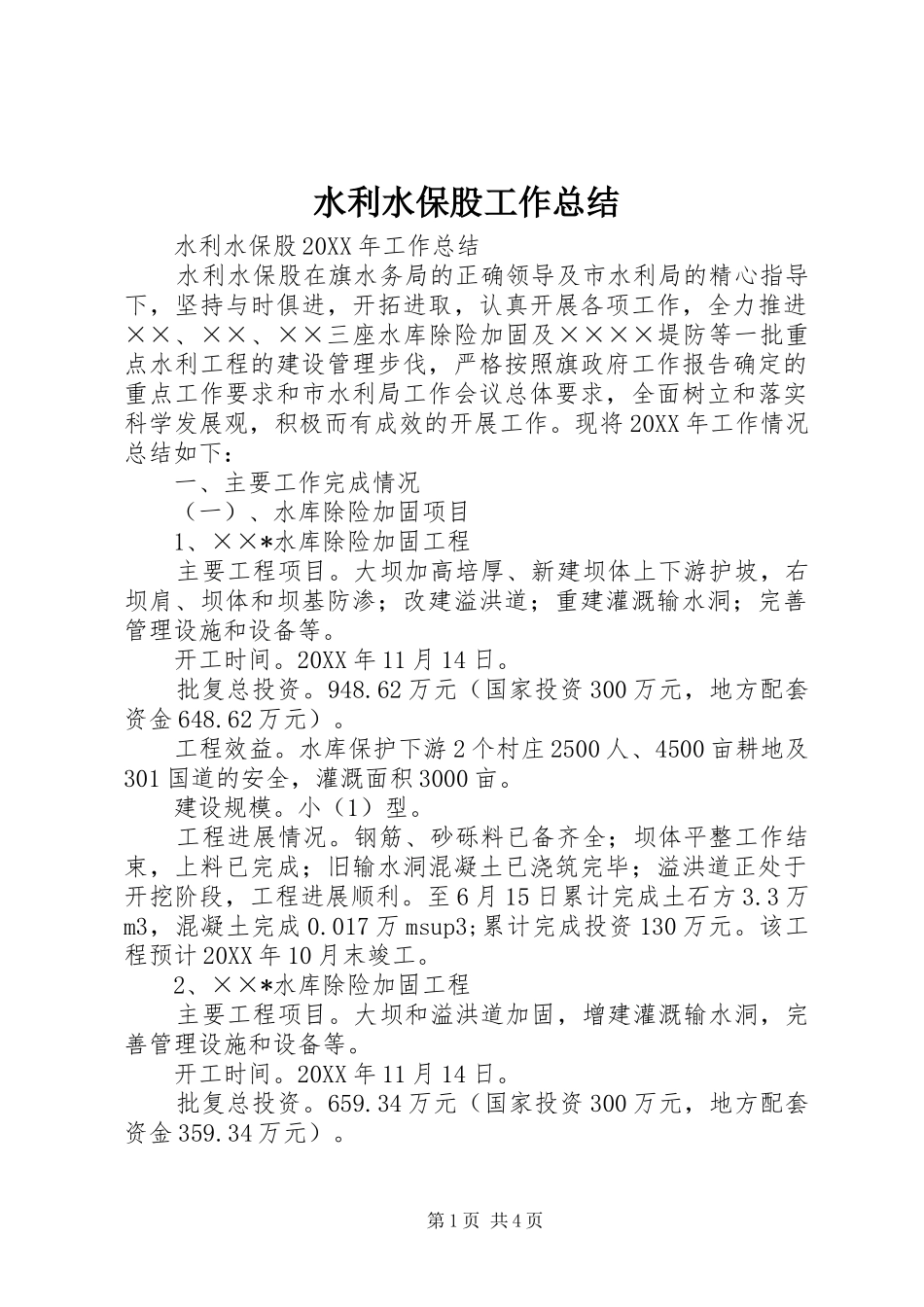

水利水保股工作总结水利水保股20XX年工作总结水利水保股在旗水务局的正确领导及市水利局的精心指导下,坚持与时俱进,开拓进取,认真开展各项工作,全力推进××、××、××三座水库除险加固及××××堤防等一批重点水利工程的建设管理步伐,严格按照旗政府工作报告确定的重点工作要求和市水利局工作会议总体要求,全面树立和落实科学发展观,积极而有成效的开展工作
现将20XX年工作情况总结如下:一、主要工作完成情况(一)、水库除险加固项目1、××*水库除险加固工程主要工程项目
大坝加高培厚、新建坝体上下游护坡,右坝肩、坝体和坝基防渗;改建溢洪道;重建灌溉输水洞;完善管理设施和设备等
20XX年11月14日
62万元(国家投资300万元,地方配套资金648
水库保护下游2个村庄2500人、4500亩耕地及301国道的安全,灌溉面积3000亩
工程进展情况
钢筋、砂砾料已备齐全;坝体平整工作结束,上料已完成;旧输水洞混凝土已浇筑完毕;溢洪道正处于开挖阶段,工程进展顺利
至6月15日累计完成土石方3
3万m3,混凝土完成0
017万msup3;累计完成投资130万元
该工程预计20XX年10月末竣工
2、××*水库除险加固工程主要工程项目
大坝和溢洪道加固,增建灌溉输水洞,完善管理设施和设备等
20XX年11月14日
34万元(国家投资300万元,地方配套资金359

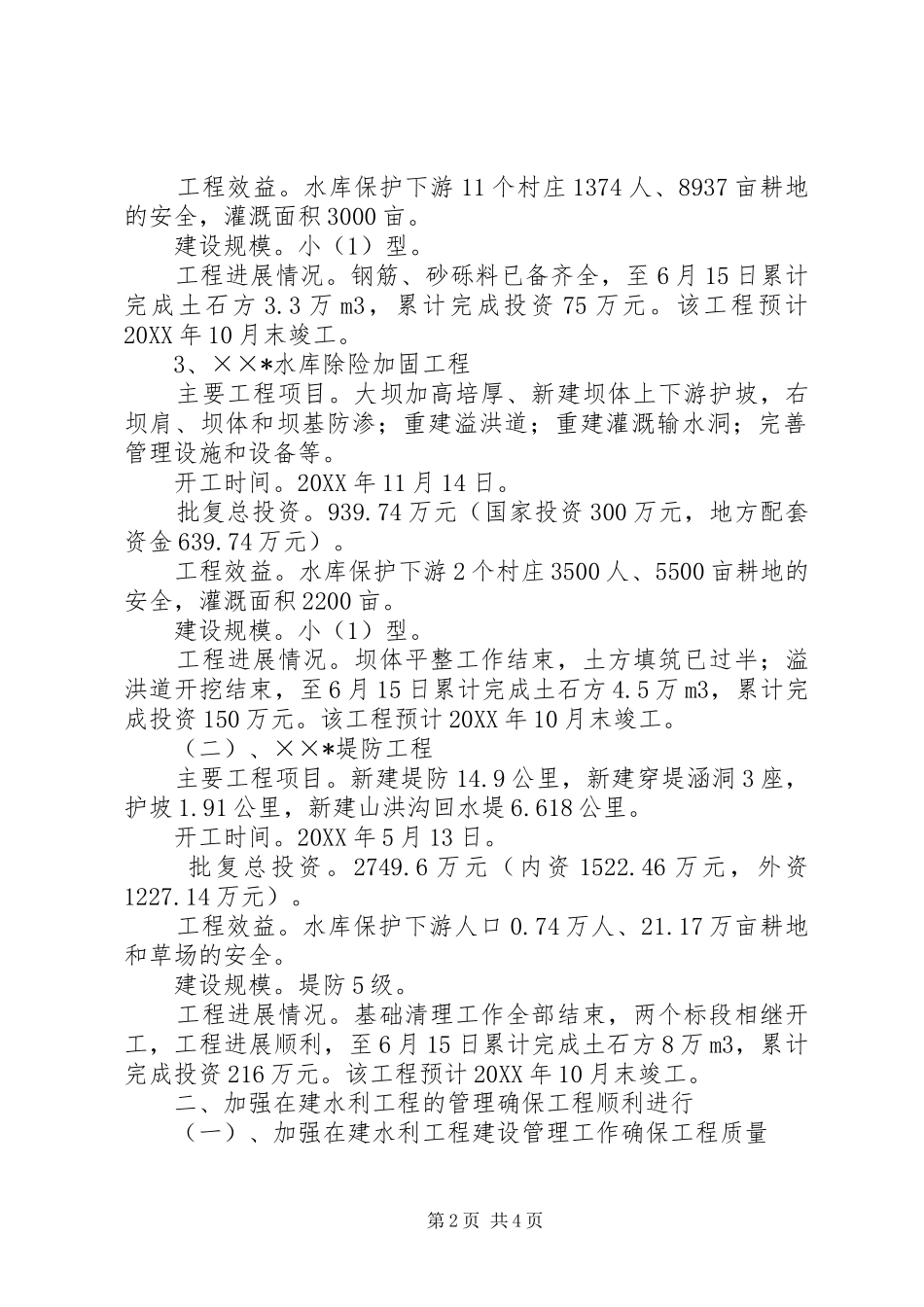

第1页共4页工程效益
水库保护下游11个村庄1374人、8937亩耕地的安全,灌溉面积3000亩
工程进展情况
钢筋、砂砾料已备齐全,至6月15日累计完成土石方3
3万m3,累计完成投资75万元
该工程预计20XX年10月末竣工
3、××*水库除险加固工程主要工程项目
大坝加高培厚、新建坝体上下游护
