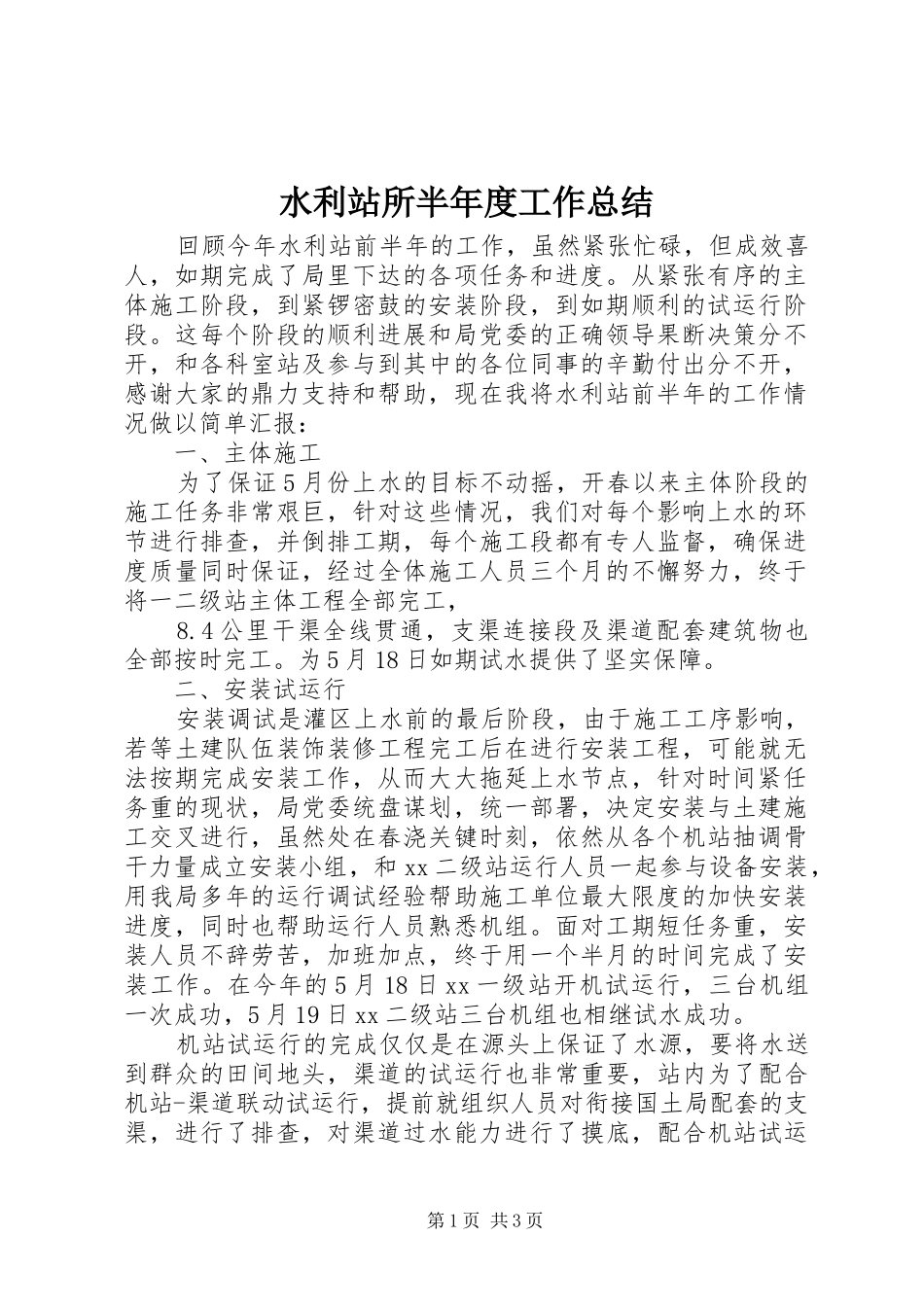

水利站所半年度工作总结回顾今年水利站前半年的工作,虽然紧张忙碌,但成效喜人,如期完成了局里下达的各项任务和进度
从紧张有序的主体施工阶段,到紧锣密鼓的安装阶段,到如期顺利的试运行阶段
这每个阶段的顺利进展和局党委的正确领导果断决策分不开,和各科室站及参与到其中的各位同事的辛勤付出分不开,感谢大家的鼎力支持和帮助,现在我将水利站前半年的工作情况做以简单汇报:一、主体施工为了保证5月份上水的目标不动摇,开春以来主体阶段的施工任务非常艰巨,针对这些情况,我们对每个影响上水的环节进行排查,并倒排工期,每个施工段都有专人监督,确保进度质量同时保证,经过全体施工人员三个月的不懈努力,终于将一二级站主体工程全部完工,8
4公里干渠全线贯通,支渠连接段及渠道配套建筑物也全部按时完工
为5月18日如期试水提供了坚实保障
二、安装试运行安装调试是灌区上水前的最后阶段,由于施工工序影响,若等土建队伍装饰装修工程完工后在进行安装工程,可能就无法按期完成安装工作,从而大大拖延上水节点,针对时间紧任务重的现状,局党委统盘谋划,统一部署,决定安装与土建施工交叉进行,虽然处在春浇关键时刻,依然从各个机站抽调骨干力量成立安装小组,和xx二级站运行人员一起参与设备安装,用我局多年的运行调试经验帮助施工单位最大限度的加快安装进度,同时也帮助运行人员熟悉机组
面对工期短任务重,安装人员不辞劳苦,加班加点,终于用一个半月的时间完成了安装工作
在今年的5月18日xx一级站开机试运行,三台机组一次成功,5月19日xx二级站三台机组也相继试水成功

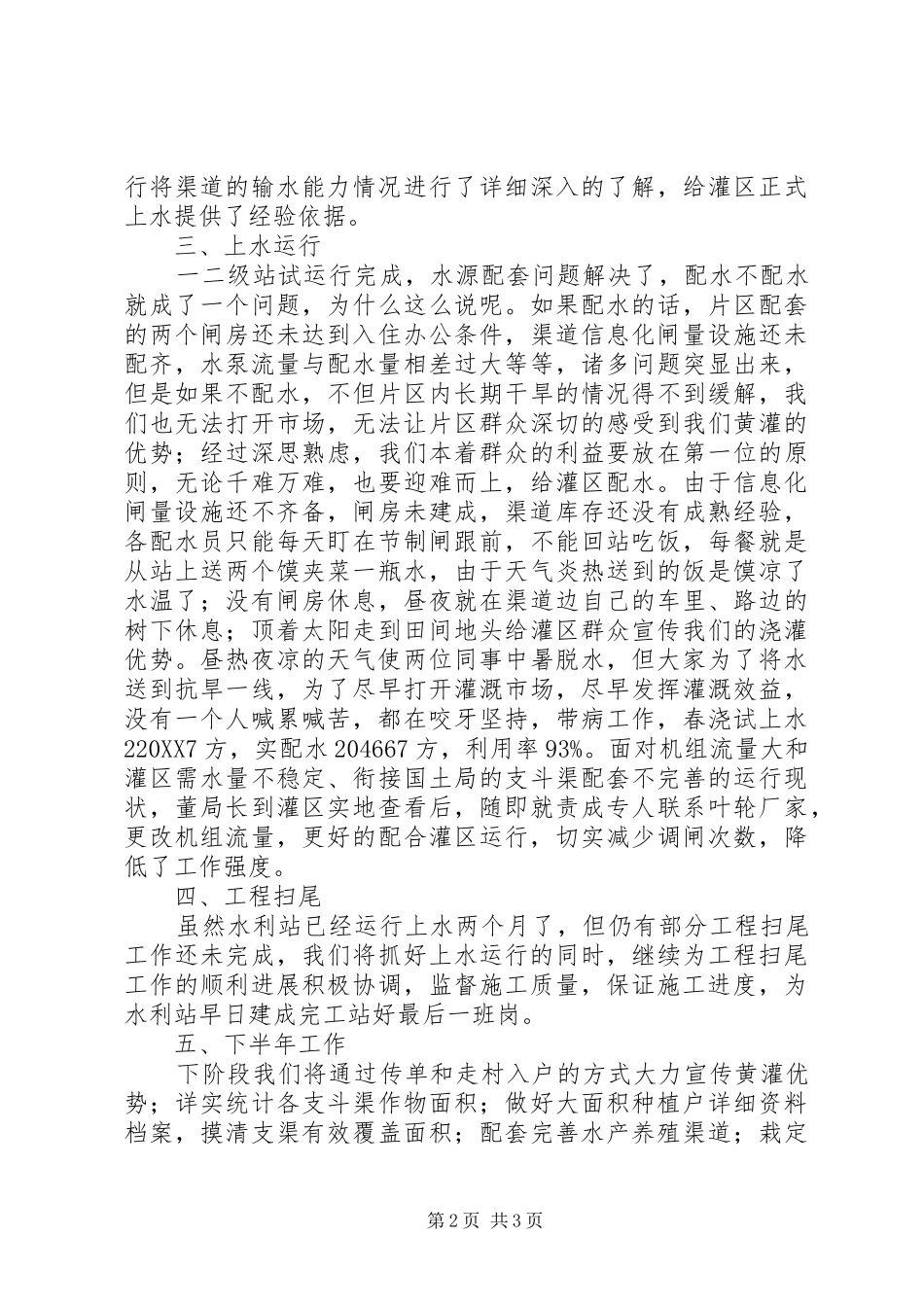

机站试运行的完成仅仅是在源头上保证了水源,要将水送到群众的田间地头,渠道的试运行也非常重要,站内为了配合机站-渠道联动试运行,提前就组织人员对衔接国土局配套的支渠,进行了排查,对渠道过水能力进行了摸底,配合机站试运第1页共3页行将渠道的输水能力情况进行了详细深入的了解,给灌区正
