水务局年度工作总结暨工作打算水务局年度工作总结暨工作打算20XX年县水务局在县委、县政府的正确领导下,全局上下乘势而上,敢于担当,开拓进取,紧紧围绕“强县战略、小康行动、幸福工程”目标,以水利建设“三大会战”为契机、以重点水源工程建设为核心,以安全饮水为重点,以续建配套为抓手,以改善民生水利为突破口,以防汛保安、工程安全、资金安全和干部安全为核心、以实现美丽乡村为目的,20XX年完成固定资产投资4
5亿元,水利工作努力保持了良好的发展态势
一、20XX年工作开展情况(一)重点水源工程:为加快推进骨干水源工程前期工作,促进经济社会更好更快发展
全年以来重点水源工程建设已完成投资2
其中:一是**水库已完成投资6500万元,大坝枢纽基本完成,坝顶的沥青铺路已完成,渠系工程在进行基础开挖、隧洞开挖、倒虹管安装工作和砌浆块石砌筑,整个渠系完成进度形象在60%左右,其中左右干渠尾端的管道部分施工进度达100%;二是**湖水库完成投资3000万元,溢流段工程量完成80%,非溢流段完成70%,坝体浇筑完成80%,坝基开挖完成,进坝公路回填渣石50%;三是**水库目前完成投资5257万元,正进行征地拆迁,赔偿部分征地拆迁费,坝基灌浆完成98%,枢纽完成进度40%,进坝公路施工;四是**水库完成投资1380万元,完成征地拆迁,完成施工招标程序,前期施工准备中;五是**引水工程完成投资2936万元,在进行施工放线,以及修复渠道的前期准备中;六是**水库完成投资5927万元,导流洞已贯通,在进行导流洞的施工,枢纽工程征地拆迁已完成,正在进行主体工程施工招标
(二)农村安全饮水工程
20XX年农村饮水安全完成固定资产投资3300万元,目前正在实施水池基础开挖、管槽开挖,该工程涉及26个镇乡177个工程点,总投资4000万元
(三)小型农田水利重点及专项县

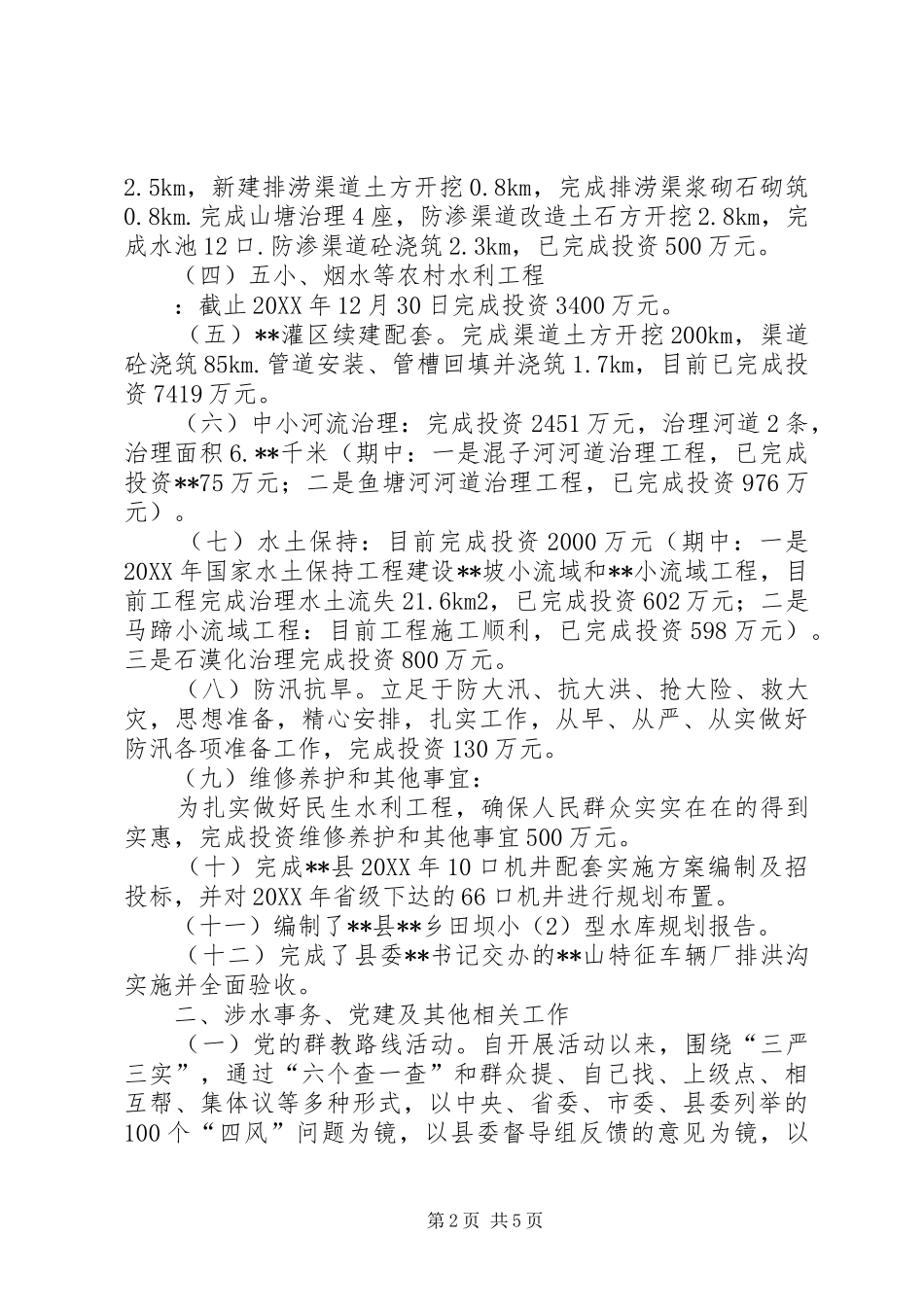

完成三岔管道安装第1页共5页2
