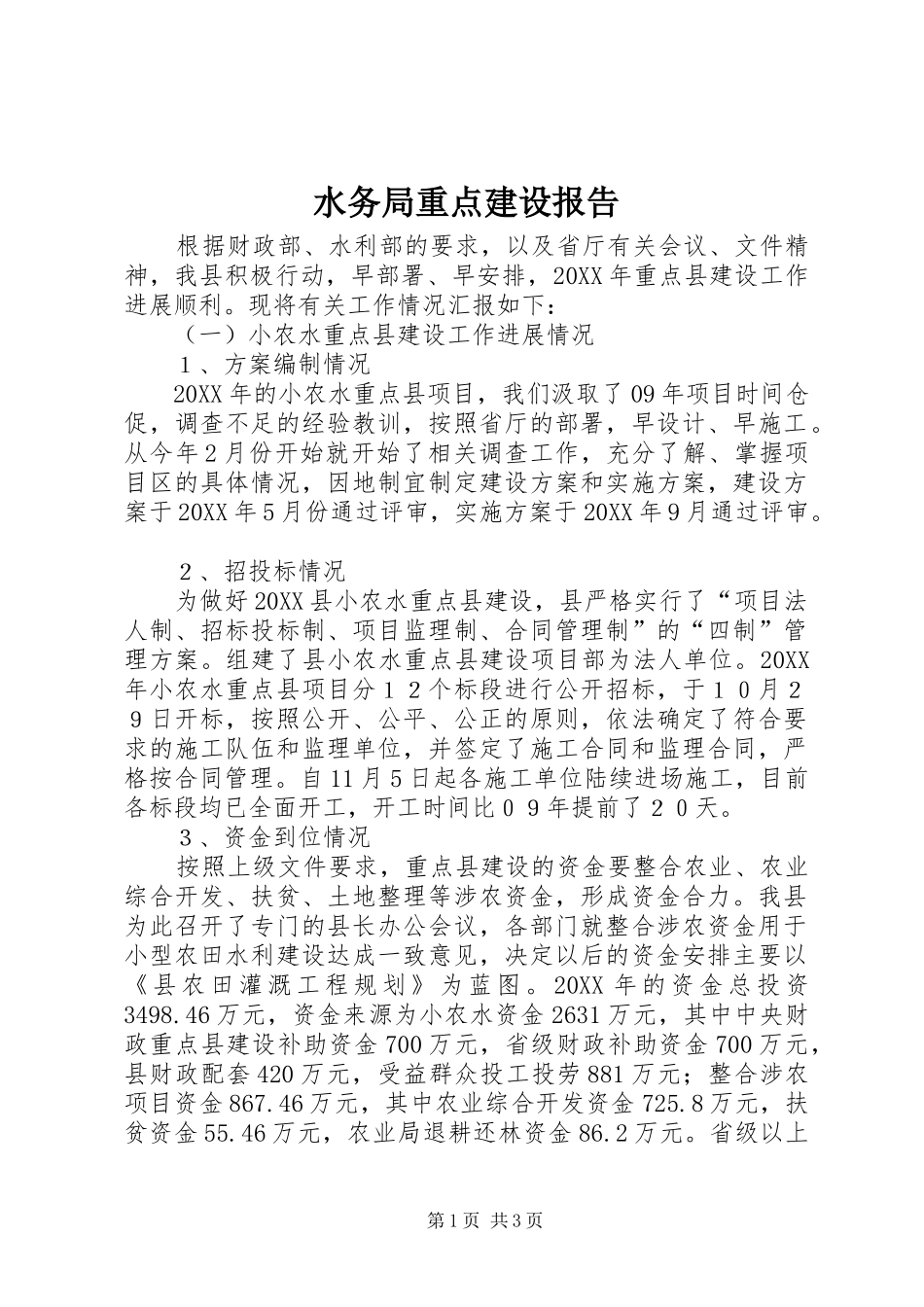

水务局重点建设报告根据财政部、水利部的要求,以及省厅有关会议、文件精神,我县积极行动,早部署、早安排,20XX年重点县建设工作进展顺利
现将有关工作情况汇报如下:(一)小农水重点县建设工作进展情况1、方案编制情况20XX年的小农水重点县项目,我们汲取了09年项目时间仓促,调查不足的经验教训,按照省厅的部署,早设计、早施工
从今年2月份开始就开始了相关调查工作,充分了解、掌握项目区的具体情况,因地制宜制定建设方案和实施方案,建设方案于20XX年5月份通过评审,实施方案于20XX年9月通过评审
2、招投标情况为做好20XX县小农水重点县建设,县严格实行了“项目法人制、招标投标制、项目监理制、合同管理制”的“四制”管理方案
组建了县小农水重点县建设项目部为法人单位
20XX年小农水重点县项目分12个标段进行公开招标,于10月29日开标,按照公开、公平、公正的原则,依法确定了符合要求的施工队伍和监理单位,并签定了施工合同和监理合同,严格按合同管理
自11月5日起各施工单位陆续进场施工,目前各标段均已全面开工,开工时间比09年提前了20天
3、资金到位情况按照上级文件要求,重点县建设的资金要整合农业、农业综合开发、扶贫、土地整理等涉农资金,形成资金合力
我县为此召开了专门的县长办公会议,各部门就整合涉农资金用于小型农田水利建设达成一致意见,决定以后的资金安排主要以《县农田灌溉工程规划》为蓝图
20XX年的资金总投资3498
46万元,资金来源为小农水资金2631万元,其中中央财政重点县建设补助资金700万元,省级财政补助资金700万元,县财政配套420万元,受益群众投工投劳881万元;整合涉农项目资金867
46万元,其中农业综合开发资金725
8万元,扶贫资金55
46万元,农业局退耕还林资金86
省级以上第1页共3页1400万元补助资金到位后,县财政承诺按要求及时将配套资
