农林局新年工作计划1、继续建设5000亩无公害蔬菜基地引水工程
春雷绿色种植园区建设以来,灌溉用水一直是制约园区发展的瓶颈,解决园区供水、降低用水价格势在必行
为此,区领导经多方努力,协调供水公司承建5000亩无公害蔬菜基地引水工程
该工程从301国道原水管线处铺设1980延长米高压供水管线至种植园区,预算投资542万元,其中区政府投资350万元,供水公司投资192万元,由供水公司承建
该工程于去年9月底全面开工建设,主管线1980米已安装完毕
由于资金不到位,剩余9980米副管线铺设及配套工程不能按期竣工投入使用
明年我们将继续加大协调力度,促成该后续工程开工建设,近早投入使用
2、继续推进春雷种植园区电网改造工程
虽经区、企两级领导的共同努力,协调有关主管部门建设春雷农场养殖园区及种植园区一、二期电网改造工程,但种植园区三、四期电网尚未改造,还需进一步协调,加以彻底解决
同时还要协调两个园区用电权属移交电业部门管理的事宜,以减轻企业管理和电损成本,促进企业发展
3、继续推进国债建设项目
利用国债扶持资金,在两个园区继续推进四位一体沼气开发项目,力争在20XX年5月末保质保量建设完成剩余580套沼气池,全面完成1000套沼气池国债项目,为用户提供能源、肥料支持
4、积极争取通村公路建设项目
春雷农场各连队的主干道大多为砂石路或土路,年久失修、破损严重,而且又远离国道,交通不畅,严重制约了该地区工农业生产的发展,道路急待改造,总长度23
我们早已将该工程项目有关情况上报,并列入市里通村公路工程建设计划
我局将继续协调市交通局近早建设通村公路,以彻底解决该地区的交通环境
5、认真完成盐碱地造林任务
积极做好秋季造林整地工作,认真落实任务,争取明年4月份全面完成500亩盐碱地造林任务
6、协调项目支持农村水利建设
一是继续实施膜下滴灌项第1页共4页目

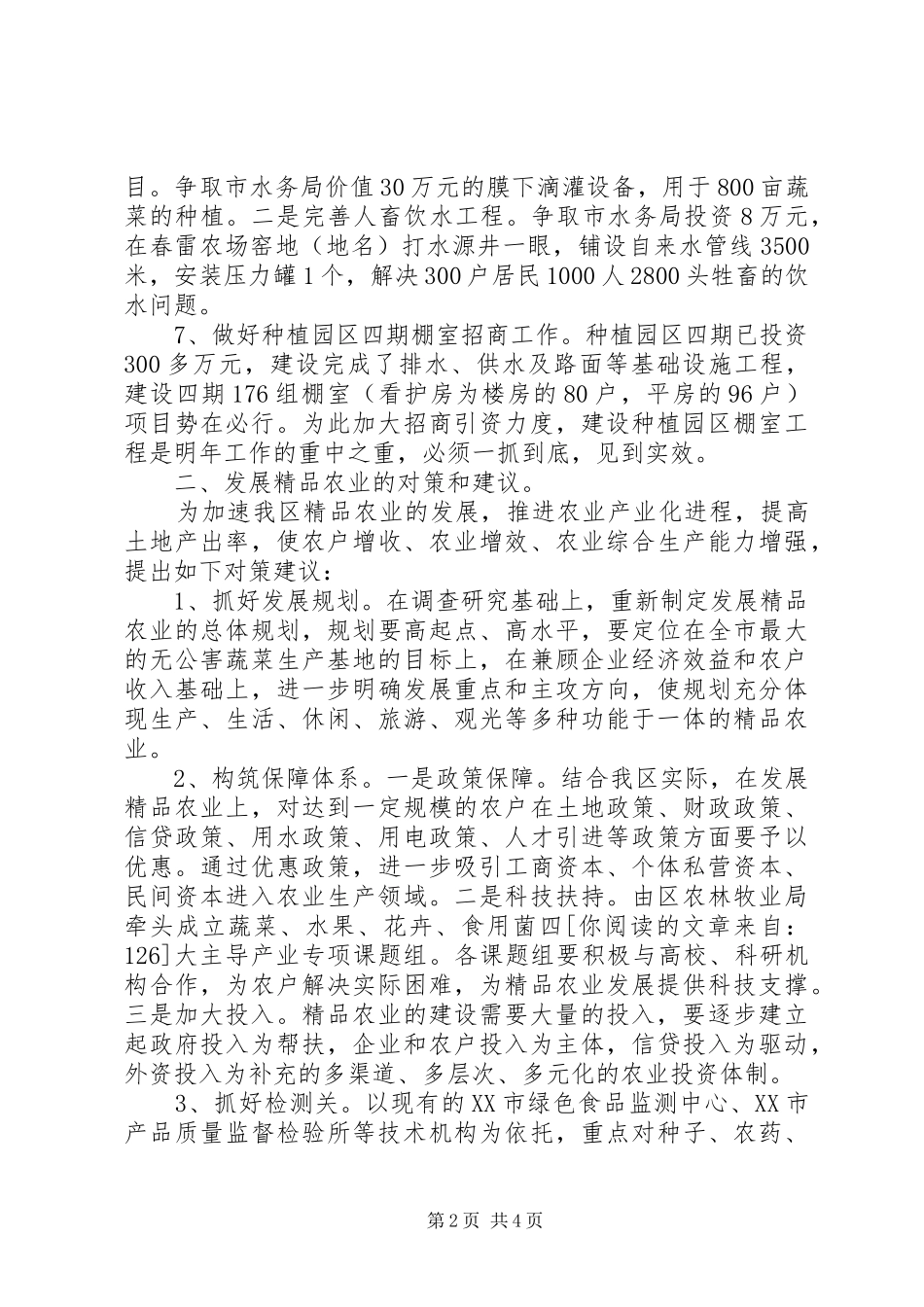

争取市水务局价值
