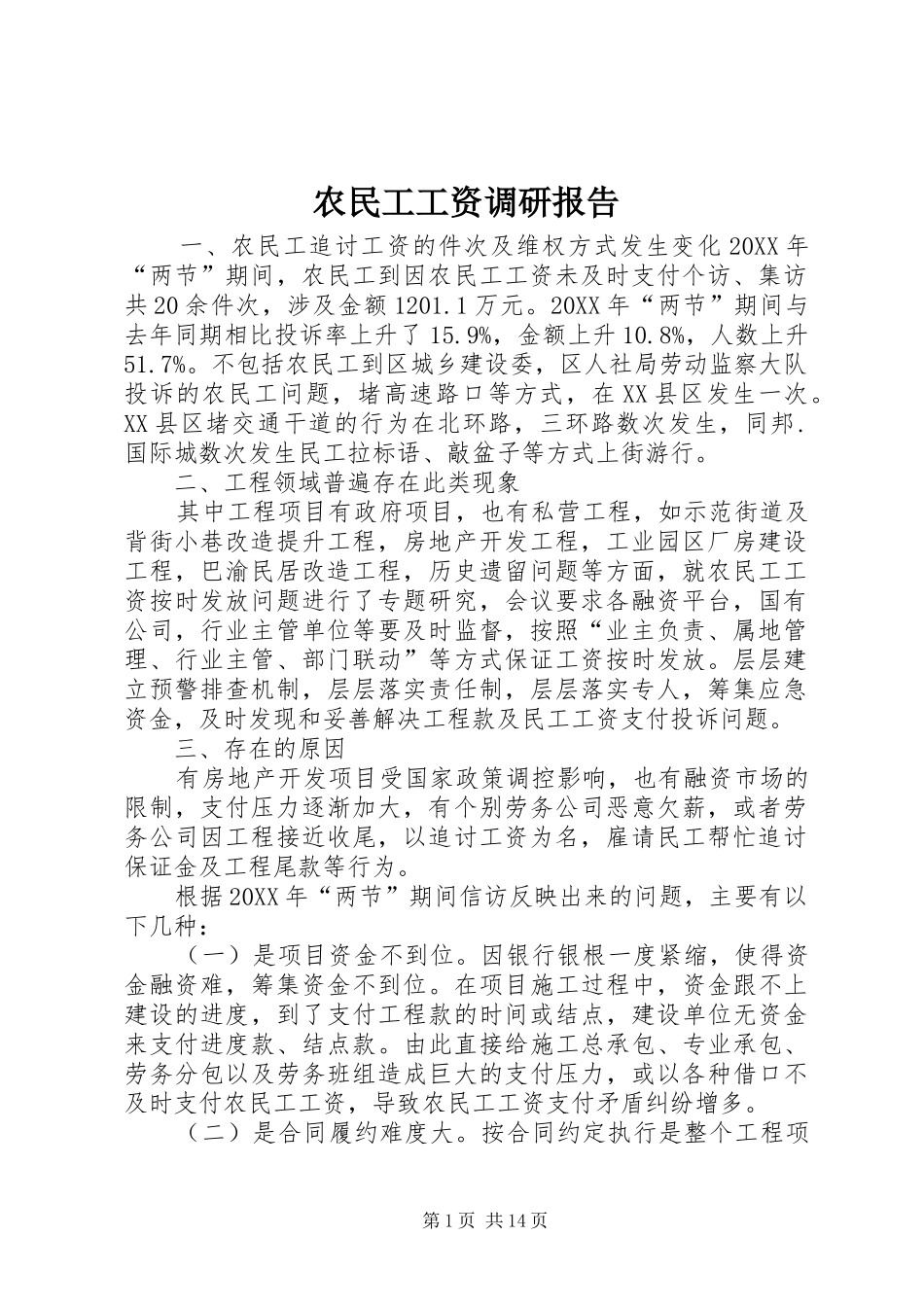

农民工工资调研报告一、农民工追讨工资的件次及维权方式发生变化20XX年“两节”期间,农民工到因农民工工资未及时支付个访、集访共20余件次,涉及金额1201
20XX年“两节”期间与去年同期相比投诉率上升了15
9%,金额上升10
8%,人数上升51
不包括农民工到区城乡建设委,区人社局劳动监察大队投诉的农民工问题,堵高速路口等方式,在XX县区发生一次
XX县区堵交通干道的行为在北环路,三环路数次发生,同邦
国际城数次发生民工拉标语、敲盆子等方式上街游行
二、工程领域普遍存在此类现象其中工程项目有政府项目,也有私营工程,如示范街道及背街小巷改造提升工程,房地产开发工程,工业园区厂房建设工程,巴渝民居改造工程,历史遗留问题等方面,就农民工工资按时发放问题进行了专题研究,会议要求各融资平台,国有公司,行业主管单位等要及时监督,按照“业主负责、属地管理、行业主管、部门联动”等方式保证工资按时发放
层层建立预警排查机制,层层落实责任制,层层落实专人,筹集应急资金,及时发现和妥善解决工程款及民工工资支付投诉问题
三、存在的原因有房地产开发项目受国家政策调控影响,也有融资市场的限制,支付压力逐渐加大,有个别劳务公司恶意欠薪,或者劳务公司因工程接近收尾,以追讨工资为名,雇请民工帮忙追讨保证金及工程尾款等行为
根据20XX年“两节”期间信访反映出来的问题,主要有以下几种:(一)是项目资金不到位
因银行银根一度紧缩,使得资金融资难,筹集资金不到位
在项目施工过程中,资金跟不上建设的进度,到了支付工程款的时间或结点,建设单位无资金来支付进度款、结点款
由此直接给施工总承包、专业承包、劳务分包以及劳务班组造成巨大的支付压力,或以各种借口不及时支付农民工工资,导致农民工工资支付矛盾纠纷增多
(二)是合同履约难度大

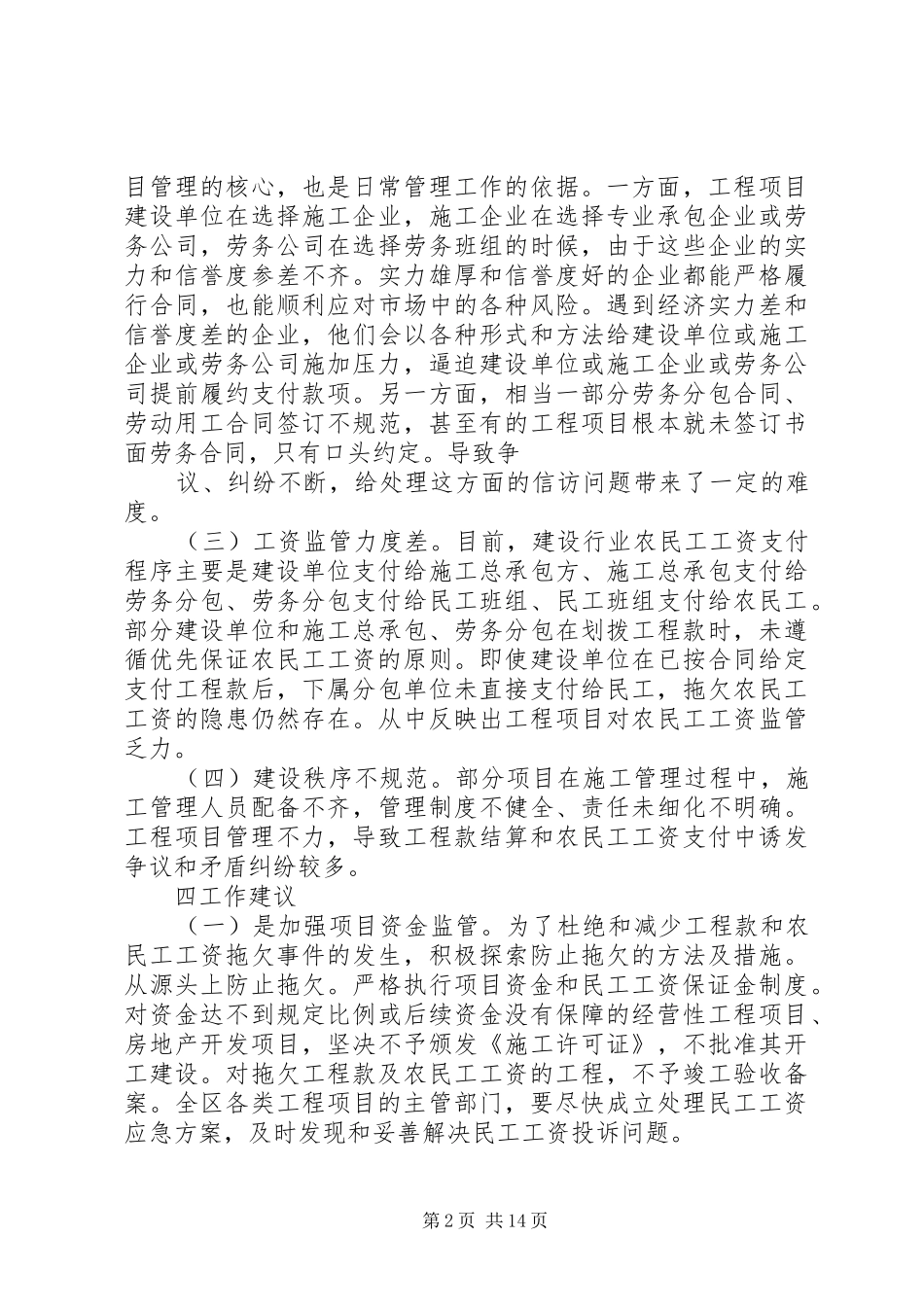

按合同约定执行是整个工程项第1页共14页目管理的核心,也是日常管理工作的
