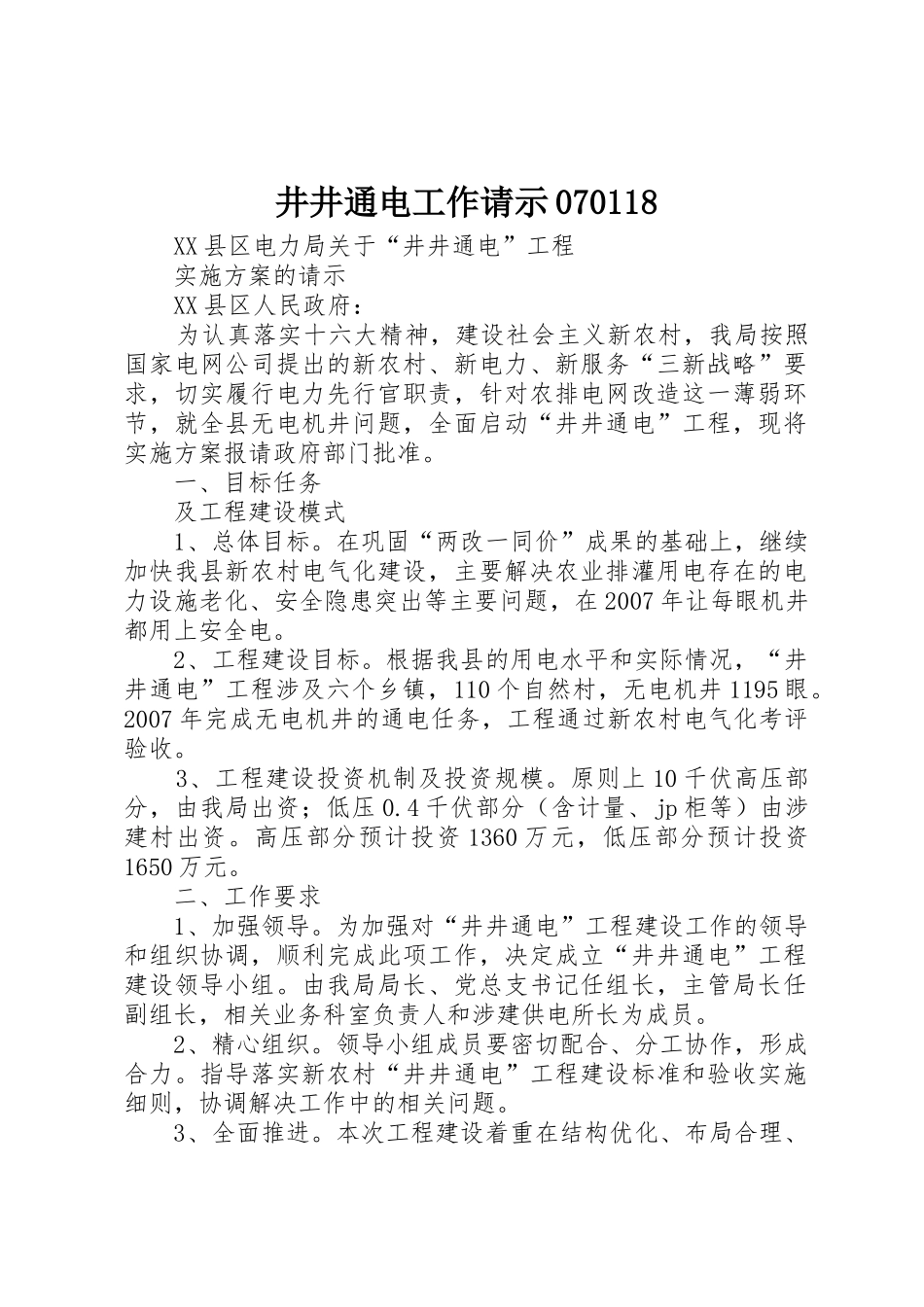

井井通电工作请示 070118 XX 县区电力局关于“井井通电”工程 实施方案的请示 XX 县区人民政府: 为认真落实十六大精神,建设社会主义新农村,我局按照国家电网公司提出的新农村、新电力、新服务“三新战略”要求,切实履行电力先行官职责,针对农排电网改造这一薄弱环节,就全县无电机井问题,全面启动“井井通电”工程,现将实施方案报请政府部门批准。 一、目标任务 及工程建设模式 1、总体目标。在巩固“两改一同价”成果的基础上,继续加快我县新农村电气化建设,主要解决农业排灌用电存在的电力设施老化、安全隐患突出等主要问题,在 2007 年让每眼机井都用上安全电。 2、工程建设目标。根据我县的用电水平和实际情况,“井井通电”工程涉及六个乡镇,110 个自然村,无电机井 1195 眼。2007 年完成无电机井的通电任务,工程通过新农村电气化考评验收。 3、工程建设投资机制及投资规模。原则上 10 千伏高压部分,由我局出资;低压 0.4 千伏部分(含计量、jp 柜等)由涉建村出资。高压部分预计投资 1360 万元,低压部分预计投资1650 万元。 二、工作要求 1、加强领导。为加强对“井井通电”工程建设工作的领导和组织协调,顺利完成此项工作,决定成立“井井通电”工程建设领导小组。由我局局长、党总支书记任组长,主管局长任副组长,相关业务科室负责人和涉建供电所长为成员。 2、精心组织。领导小组成员要密切配合、分工协作,形成合力。指导落实新农村“井井通电”工程建设标准和验收实施细则,协调解决工作中的相关问题。 3、全面推进。本次工程建设着重在结构优化、布局合理、技术先进、降低能耗、提高电能质量和供电可靠性上下功夫。全面提升农村电排电网自动化水平,积极采用新技术、新设备、新工艺,彻底解决农村部分地区的机井用电问题,满足新农村发展的用电需求。 三、工程勘测设计 2007 年 1 至 2 月为工程勘测设计阶段,勘设单位要严格按照工程考评标准要求进行,对达不到标准要求的农排浇地设备要进行全面建设与改造。 四、工程施工 3 月至 11 月为工程施工阶段,施工责任单位为管辖供电所。选拔业务精通、施工经验丰富的人员担任施工队员。施工现场应明确一名具有安全管理经验且责任心强的同志为 2 安全员,全过程、全方位进行安全监督。施工期间科学合理安排施工停电,保证施工期间不因停电影响群众的生产生活。 五、工程总结验收 12 月为工程总结验收阶段。工程竣工后,涉建...
