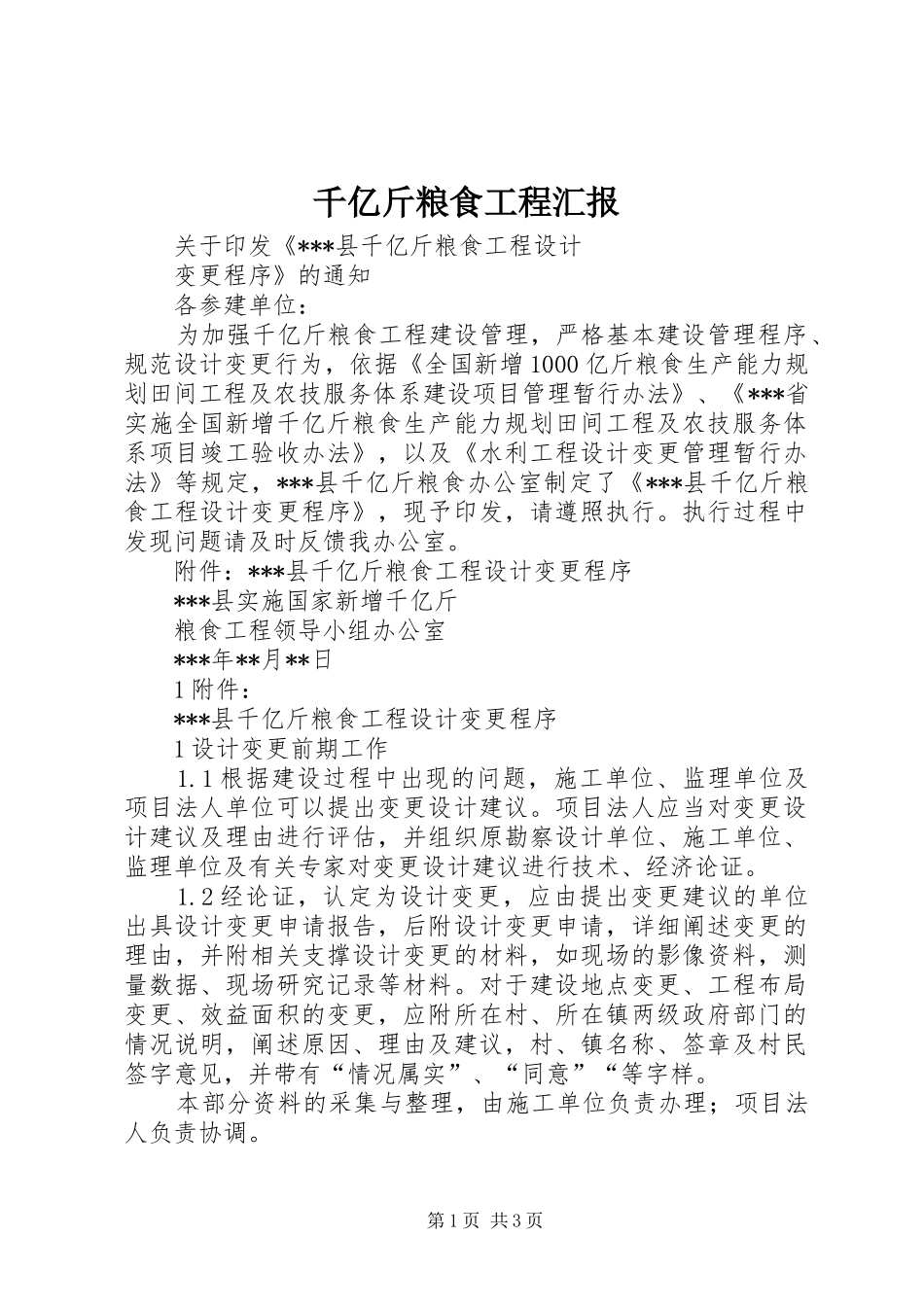

千亿斤粮食工程汇报关于印发《***县千亿斤粮食工程设计变更程序》的通知各参建单位:为加强千亿斤粮食工程建设管理,严格基本建设管理程序、规范设计变更行为,依据《全国新增1000亿斤粮食生产能力规划田间工程及农技服务体系建设项目管理暂行办法》、《***省实施全国新增千亿斤粮食生产能力规划田间工程及农技服务体系项目竣工验收办法》,以及《水利工程设计变更管理暂行办法》等规定,***县千亿斤粮食办公室制定了《***县千亿斤粮食工程设计变更程序》,现予印发,请遵照执行
执行过程中发现问题请及时反馈我办公室
附件:***县千亿斤粮食工程设计变更程序***县实施国家新增千亿斤粮食工程领导小组办公室***年**月**日1附件:***县千亿斤粮食工程设计变更程序1设计变更前期工作1
1根据建设过程中出现的问题,施工单位、监理单位及项目法人单位可以提出变更设计建议
项目法人应当对变更设计建议及理由进行评估,并组织原勘察设计单位、施工单位、监理单位及有关专家对变更设计建议进行技术、经济论证
2经论证,认定为设计变更,应由提出变更建议的单位出具设计变更申请报告,后附设计变更申请,详细阐述变更的理由,并附相关支撑设计变更的材料,如现场的影像资料,测量数据、现场研究记录等材料
对于建设地点变更、工程布局变更、效益面积的变更,应附所在村、所在镇两级政府部门的情况说明,阐述原因、理由及建议,村、镇名称、签章及村民签字意见,并带有“情况属实”、“同意”“等字样
本部分资料的采集与整理,由施工单位负责办理;项目法人负责协调

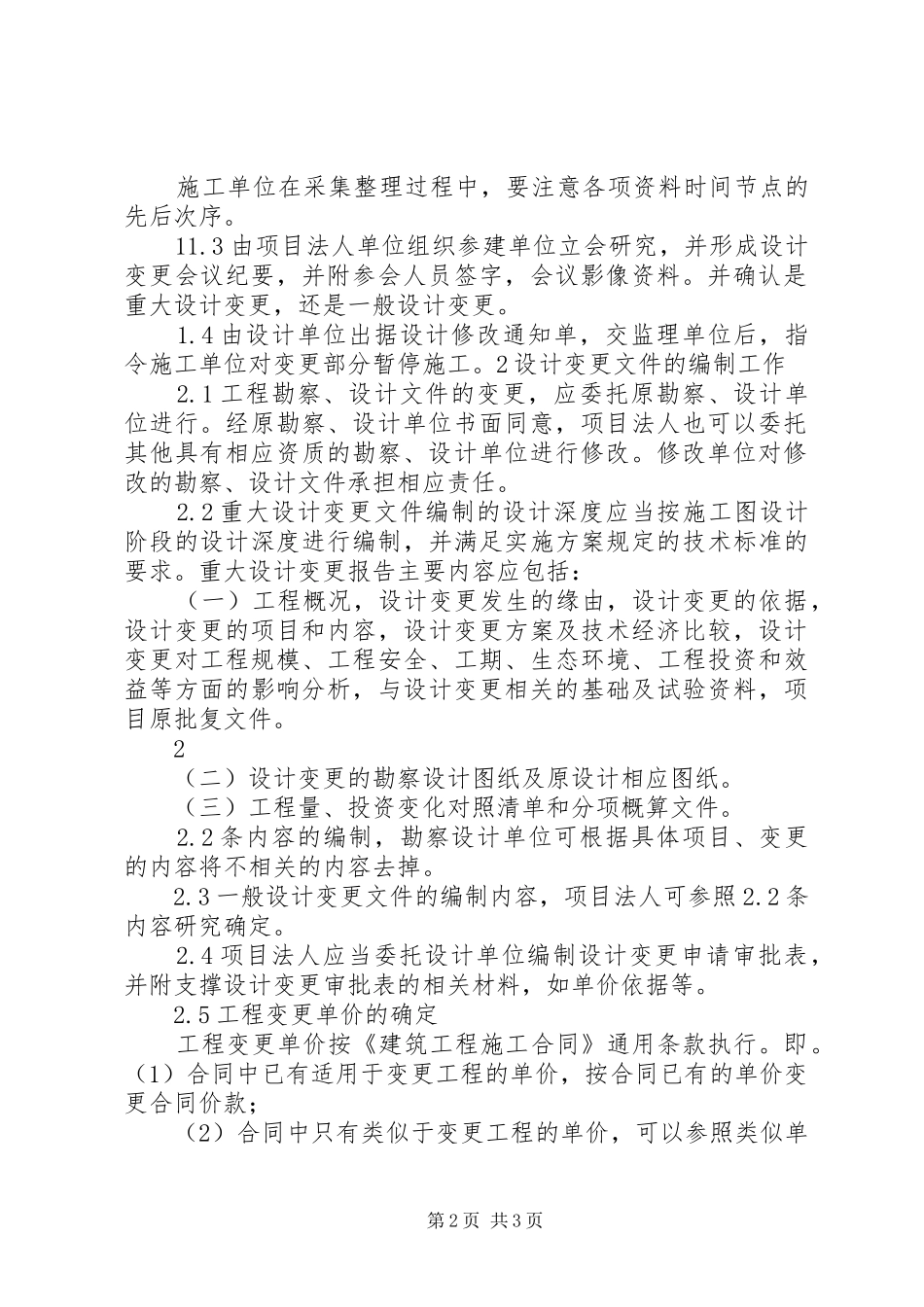

第1页共3页施工单位在采集整理过程中,要注意各项资料时间节点的先后次序
3由项目法人单位组织参建单位立会研究,并形成设计变更会议纪要,并附参会人员签字,会议影像资料
并确认是重大设计变更,还是一般设计变更
4由设计单位出据设计修改通知单,交监理单位后,指令施工单位对变更部分暂停
