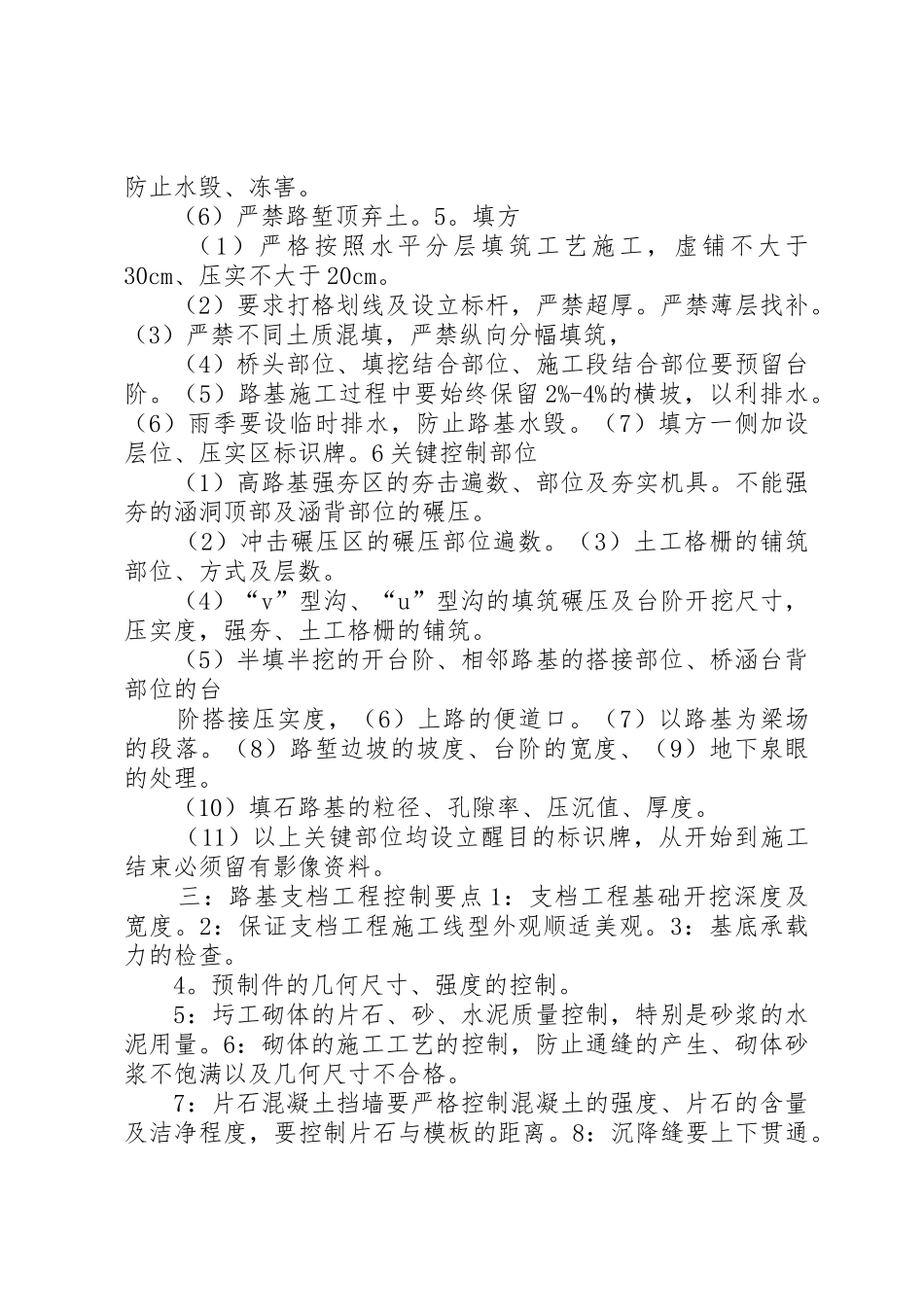

XX 年工程质量安全工作要点 s31 线大饭铺至龙口段(蒙晋界)高速公路工程建设项目 质量控制要点 (试行) s31 线大饭铺至龙口段(蒙晋界)高速公路工程建设项目 2016 年 12 月 第一部分总则 一:总体质量目标:竣工验收工程质量评定优良 二 : 质 量 评 定 : 质 量 评 分 ≥ 95 分 , 路 面 平 整 度σ≤0.7mm(单点极值 σ≤1.2mm) 三:保证措施:健全的质量管理体系;有效的质量运行机制;科学的施工组织;严格的检查验收制度。 四:编制依据:现行的各类施工规范;评定标准;设计文件;本项目的特点。 第二部分路基工程 一:主要质量指标 1:路基填料液限不大于 50%,塑性指数不大于 26,2:cbr值: 上路床(0-0.3m)≥8;下路床(0.3-1.2m)≥5;上路堤(1.2-1.9m)≥4:下路堤(>1.9m)≥3;零填及挖方路基(0-0.3m)≥8;(0.3-1.2m)≥53:压实度 上路床(0-0.3m)≥96%;下路床(0.3-1.2m)≥96%;上路堤(1.2-1.9m)≥94%,(填土高度大于 8m 时≥95%);下路堤(>1.9m)≥93%;(填土高度大于 8m 时≥94%); 零填及挖方路基(0-0.3m)≥96%;(0.3-1.2m)≥96%;填方路基清表压实度≥ 90%,高路堤 h≥20m 的清表压实度≥92%4:检查频率:填方路基 2 点/1000m25:路基弯沉:179.1/100mm;6 : 填 土 路 基 填 料 最 大 粒 径 : mm 上 路 床 ( 0-0.3m ) ≤ 100; 下 路 床 ( 0.3-1.2m ) ≤ 100 上 路 堤 ( 1.2-1.9m)≤100:下路堤(>1.9m)≤150;零填及挖方路基(0-1.2m)≥100;7:填石路基填料最大粒径:mm 填料最大粒径不大于 500mm,并小于层厚的 2/3,不均匀系数 15-20,路床底面以 下 400mm 范 围 内 , 小 于 150mm.8 : 桥 涵 台 背 回 填 压 实 度≥96%。二:路基施工一般要求 (一)测量 1。公路路基施工前,对导线点、水准点进行复测。相邻标段必须搭接。 2:大桥、高填深挖等特殊部位应加密导线点、水准点。丢失的补齐。3:根据不同的施工部位,对水准点进行布设,但必须与原设计联网闭合。 4。施工过程中,填方每 3 层对中线、标高、宽度(包含超宽部分)、坡度进行测量放样;挖方应经常对中线、标高、宽度、坡度进行测量放样。严防路基宽度不足。 (二)施工 1:场地清理 填方路基施工前,对路基范围内的附着物,树根、草皮、农作物、表土、腐殖土、坑道、洞穴等清理干净。坑道、洞穴必须分层回...
