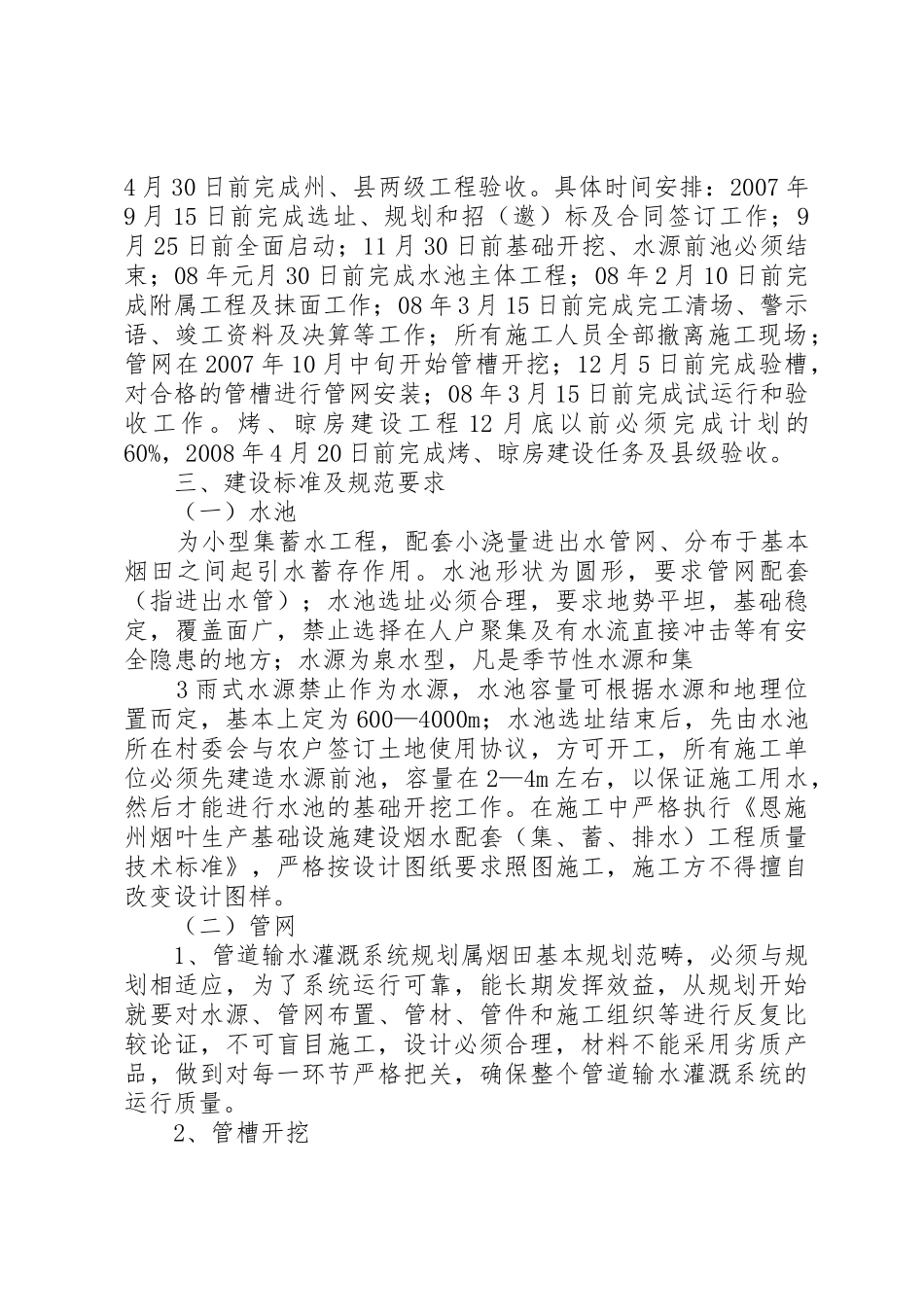

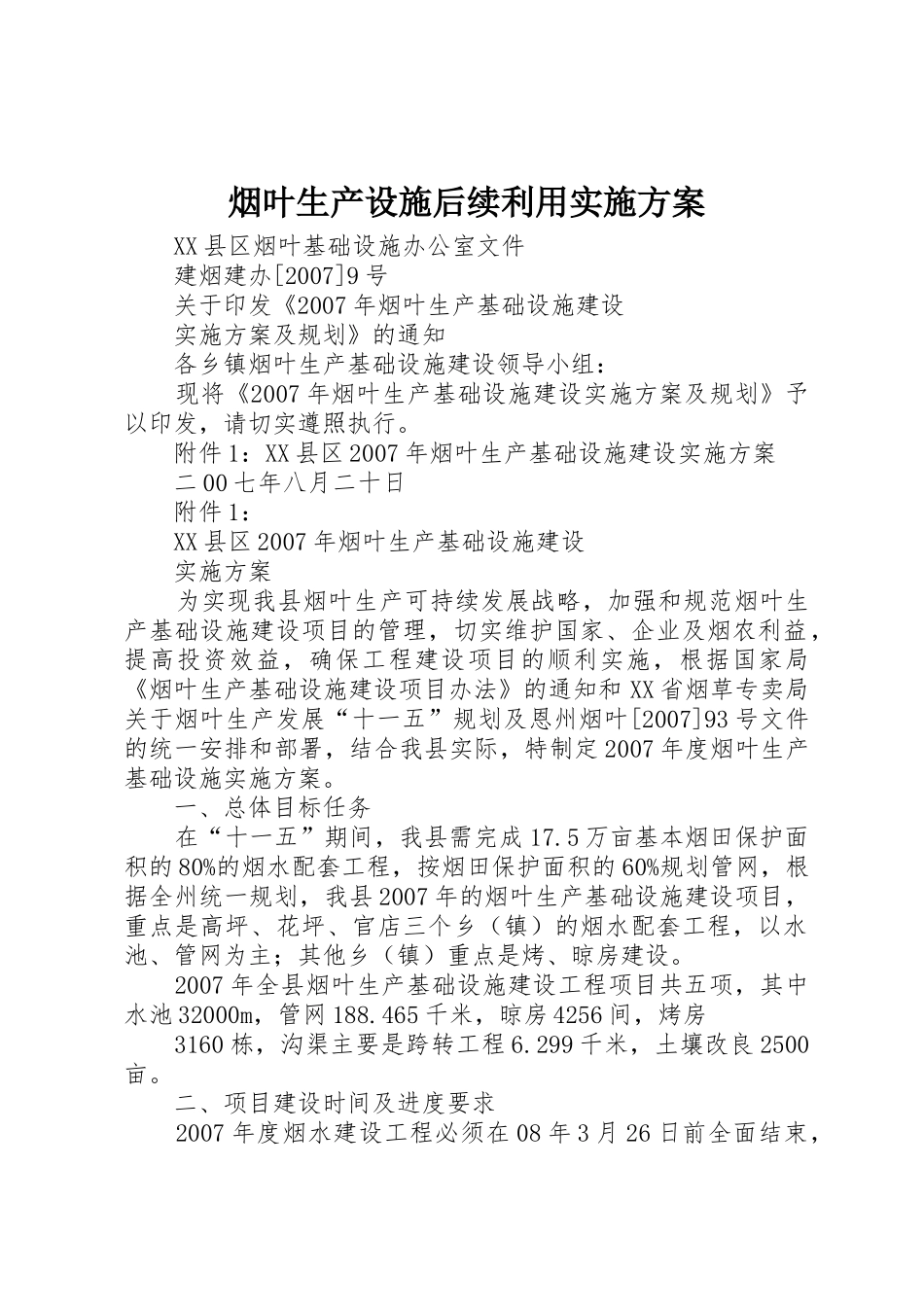

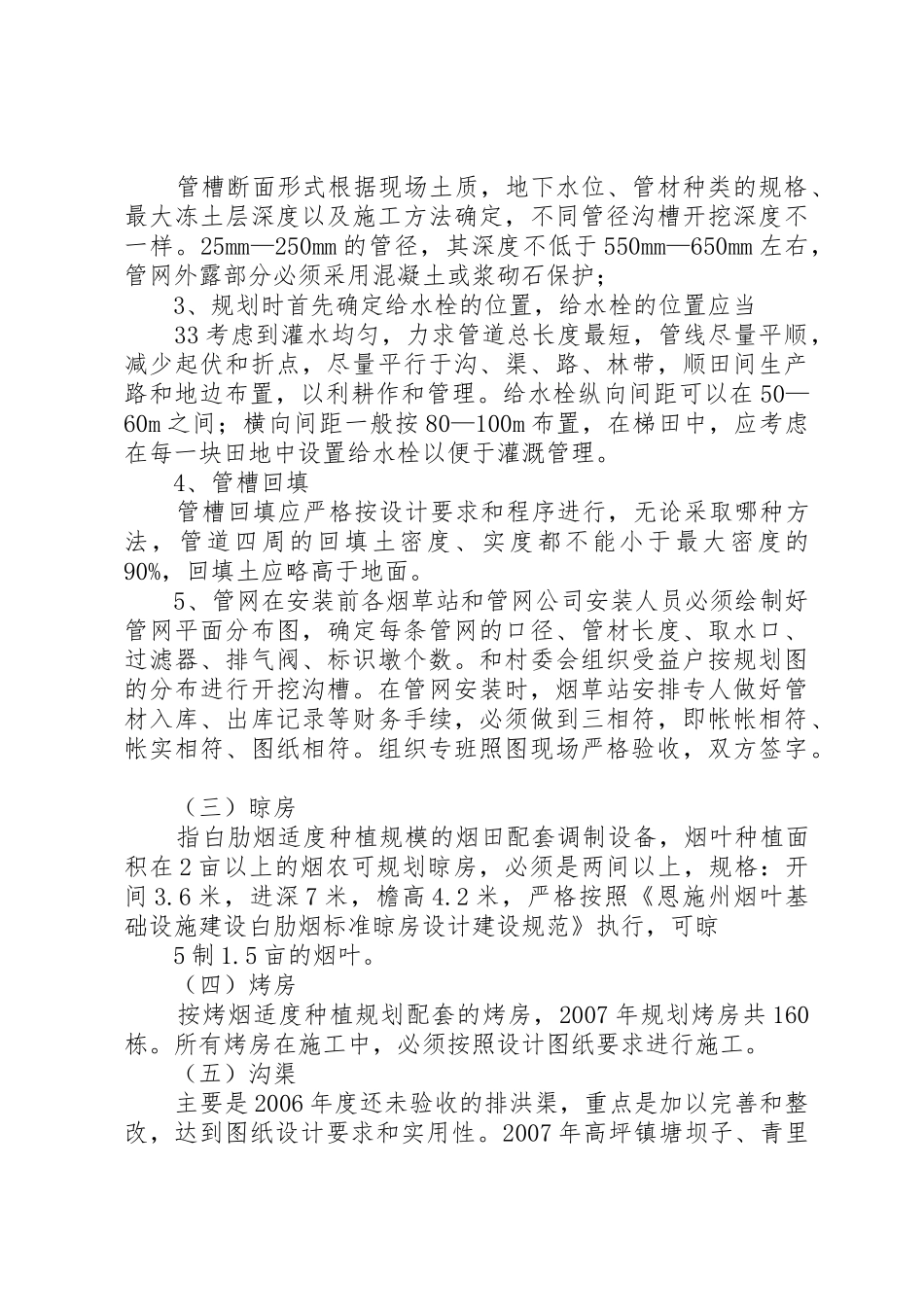

烟叶生产设施后续利用实施方案 XX 县区烟叶基础设施办公室文件 建烟建办[2007]9 号 关于印发《2007 年烟叶生产基础设施建设 实施方案及规划》的通知 各乡镇烟叶生产基础设施建设领导小组: 现将《2007 年烟叶生产基础设施建设实施方案及规划》予以印发,请切实遵照执行。 附件 1:XX 县区 2007 年烟叶生产基础设施建设实施方案 二 00 七年八月二十日 附件 1: XX 县区 2007 年烟叶生产基础设施建设 实施方案 为实现我县烟叶生产可持续发展战略,加强和规范烟叶生产基础设施建设项目的管理,切实维护国家、企业及烟农利益,提高投资效益,确保工程建设项目的顺利实施,根据国家局《烟叶生产基础设施建设项目办法》的通知和 XX 省烟草专卖局关于烟叶生产发展“十一五”规划及恩州烟叶[2007]93 号文件的统一安排和部署,结合我县实际,特制定 2007 年度烟叶生产基础设施实施方案。 一、总体目标任务 在“十一五”期间,我县需完成 17.5 万亩基本烟田保护面积的 80%的烟水配套工程,按烟田保护面积的 60%规划管网,根据全州统一规划,我县 2007 年的烟叶生产基础设施建设项目,重点是高坪、花坪、官店三个乡(镇)的烟水配套工程,以水池、管网为主;其他乡(镇)重点是烤、晾房建设。 2007 年全县烟叶生产基础设施建设工程项目共五项,其中水池 32000m,管网 188.465 千米,晾房 4256 间,烤房 3160 栋,沟渠主要是跨转工程 6.299 千米,土壤改良 2500亩。 二、项目建设时间及进度要求 2007 年度烟水建设工程必须在 08 年 3 月 26 日前全面结束,4 月 30 日前完成州、县两级工程验收。具体时间安排:2007 年9 月 15 日前完成选址、规划和招(邀)标及合同签订工作;9月 25 日前全面启动;11 月 30 日前基础开挖、水源前池必须结束;08 年元月 30 日前完成水池主体工程;08 年 2 月 10 日前完成附属工程及抹面工作;08 年 3 月 15 日前完成完工清场、警示语、竣工资料及决算等工作;所有施工人员全部撤离施工现场;管网在 2007 年 10 月中旬开始管槽开挖;12 月 5 日前完成验槽,对合格的管槽进行管网安装;08 年 3 月 15 日前完成试运行和验收工作。烤、晾房建设工程 12 月底以前必须完成计划的60%,2008 年 4 月 20 日前完成烤、晾房建设任务及县级验收。 三、建设标准及规范要求 (一)水池 为小型集蓄水工程,配套小浇量进出水管网、...
