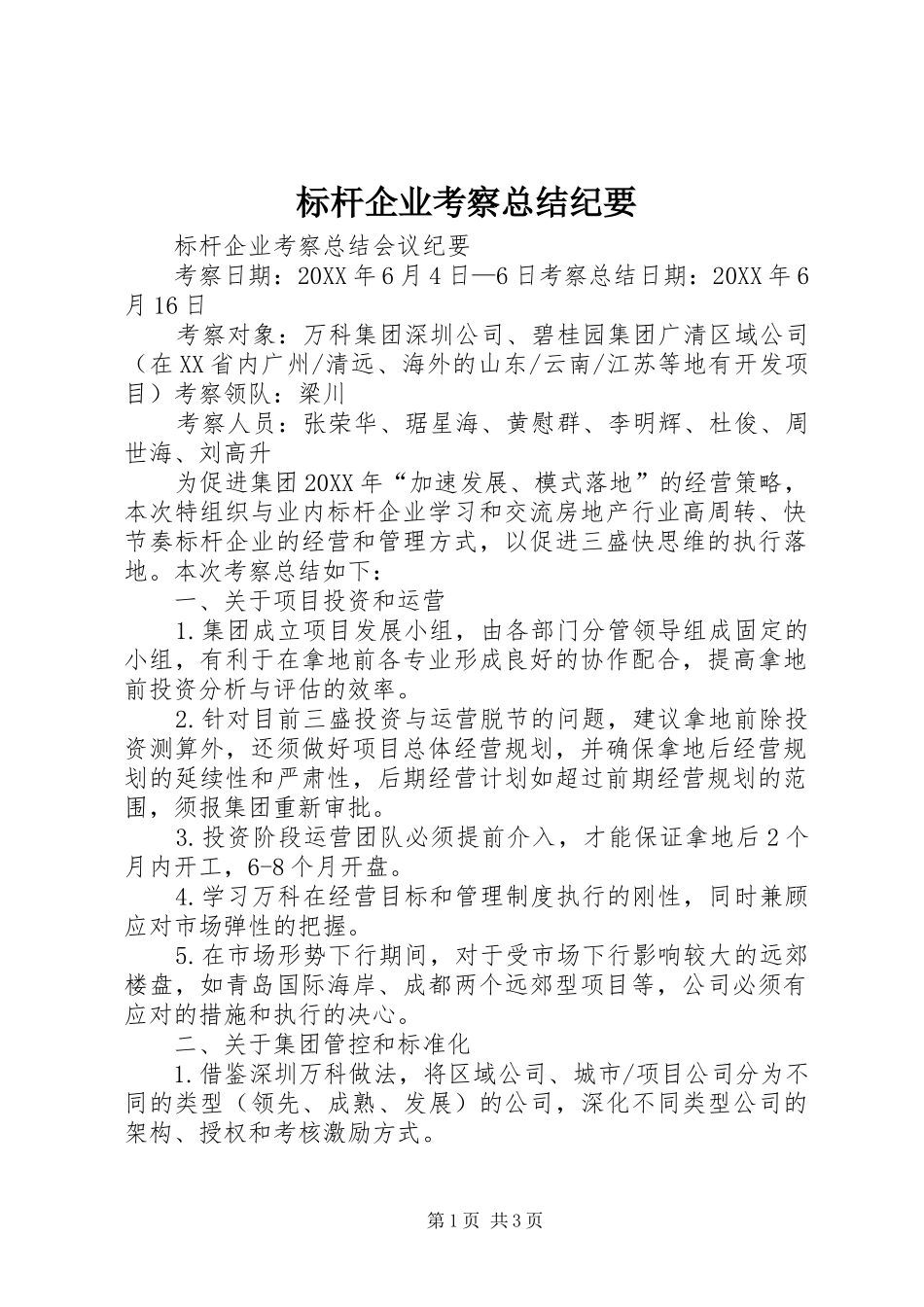

标杆企业考察总结纪要标杆企业考察总结会议纪要考察日期:20XX年6月4日—6日考察总结日期:20XX年6月16日考察对象:万科集团深圳公司、碧桂园集团广清区域公司(在XX省内广州/清远、海外的山东/云南/江苏等地有开发项目)考察领队:梁川考察人员:张荣华、琚星海、黄慰群、李明辉、杜俊、周世海、刘高升为促进集团20XX年“加速发展、模式落地”的经营策略,本次特组织与业内标杆企业学习和交流房地产行业高周转、快节奏标杆企业的经营和管理方式,以促进三盛快思维的执行落地
本次考察总结如下:一、关于项目投资和运营1
集团成立项目发展小组,由各部门分管领导组成固定的小组,有利于在拿地前各专业形成良好的协作配合,提高拿地前投资分析与评估的效率
针对目前三盛投资与运营脱节的问题,建议拿地前除投资测算外,还须做好项目总体经营规划,并确保拿地后经营规划的延续性和严肃性,后期经营计划如超过前期经营规划的范围,须报集团重新审批
投资阶段运营团队必须提前介入,才能保证拿地后2个月内开工,6-8个月开盘
学习万科在经营目标和管理制度执行的刚性,同时兼顾应对市场弹性的把握
在市场形势下行期间,对于受市场下行影响较大的远郊楼盘,如青岛国际海岸、成都两个远郊型项目等,公司必须有应对的措施和执行的决心
二、关于集团管控和标准化1
借鉴深圳万科做法,将区域公司、城市/项目公司分为不同的类型(领先、成熟、发展)的公司,深化不同类型公司的架构、授权和考核激励方式
第1页共3页2
加强集团对区域公司管控的权威性,加强集团各系统领导对区域相关部门管理人员的入职、晋升、调薪和考核的权限
借鉴万科标准化工作自上而下和自下而上相结合的方式:由集团制定标准化原则和框架,负责下达标准化任务并进行成果评估,区域公司负责具体标准化总结
该方式可有效解决集团人手不足的问题,此外为提高积极性可设置标准化成果的专项奖励
