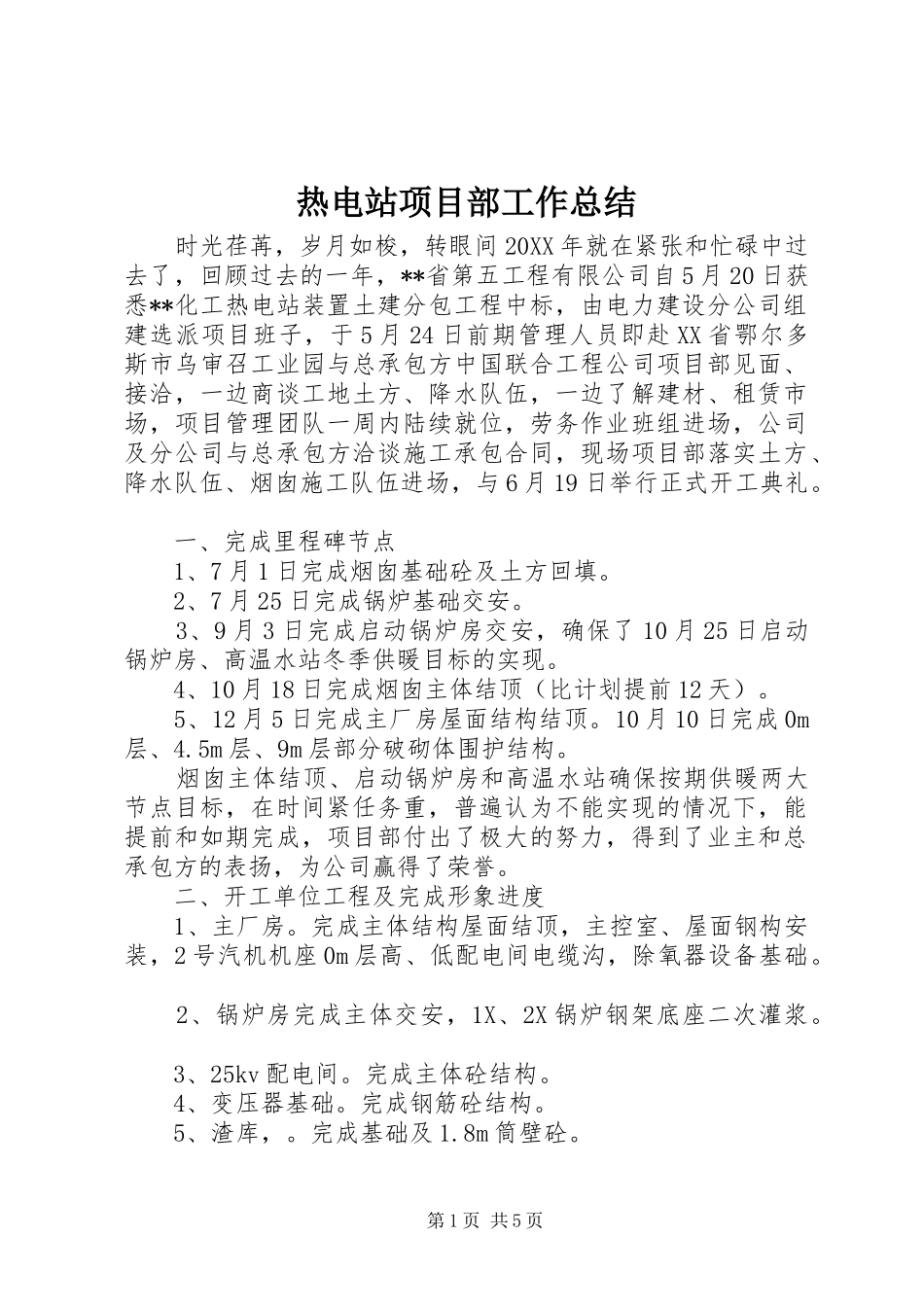

热电站项目部工作总结时光荏苒,岁月如梭,转眼间20XX年就在紧张和忙碌中过去了,回顾过去的一年,**省第五工程有限公司自5月20日获悉**化工热电站装置土建分包工程中标,由电力建设分公司组建选派项目班子,于5月24日前期管理人员即赴XX省鄂尔多斯市乌审召工业园与总承包方中国联合工程公司项目部见面、接洽,一边商谈工地土方、降水队伍,一边了解建材、租赁市场,项目管理团队一周内陆续就位,劳务作业班组进场,公司及分公司与总承包方洽谈施工承包合同,现场项目部落实土方、降水队伍、烟囱施工队伍进场,与6月19日举行正式开工典礼
一、完成里程碑节点1、7月1日完成烟囱基础砼及土方回填
2、7月25日完成锅炉基础交安
3、9月3日完成启动锅炉房交安,确保了10月25日启动锅炉房、高温水站冬季供暖目标的实现
4、10月18日完成烟囱主体结顶(比计划提前12天)
5、12月5日完成主厂房屋面结构结顶
10月10日完成0m层、4
5m层、9m层部分破砌体围护结构
烟囱主体结顶、启动锅炉房和高温水站确保按期供暖两大节点目标,在时间紧任务重,普遍认为不能实现的情况下,能提前和如期完成,项目部付出了极大的努力,得到了业主和总承包方的表扬,为公司赢得了荣誉
二、开工单位工程及完成形象进度1、主厂房
完成主体结构屋面结顶,主控室、屋面钢构安装,2号汽机机座0m层高、低配电间电缆沟,除氧器设备基础
2、锅炉房完成主体交安,1X、2X锅炉钢架底座二次灌浆
3、25kv配电间
完成主体砼结构
4、变压器基础
完成钢筋砼结构
完成基础及1

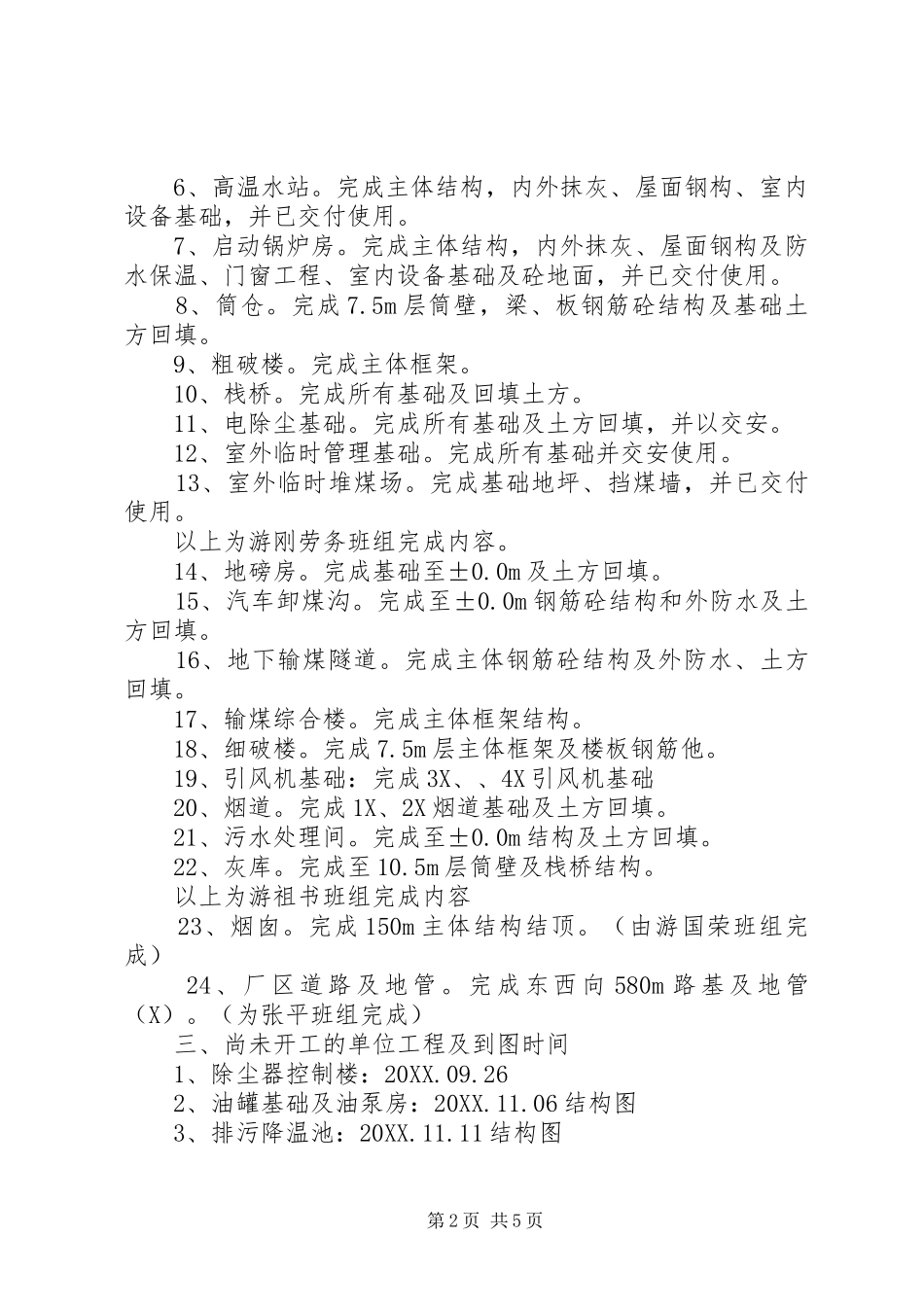

第1页共5页6、高温水站
完成主体结构,内外抹灰、屋面钢构、室内设备基础,并已交付使用
7、启动锅炉房
完成主体结构,内外抹灰、屋面钢构及防水保温、门窗工程、室内设备基础及砼地面,并已交付使用
5m层筒壁,梁、板钢筋砼结构及基础土方回填
