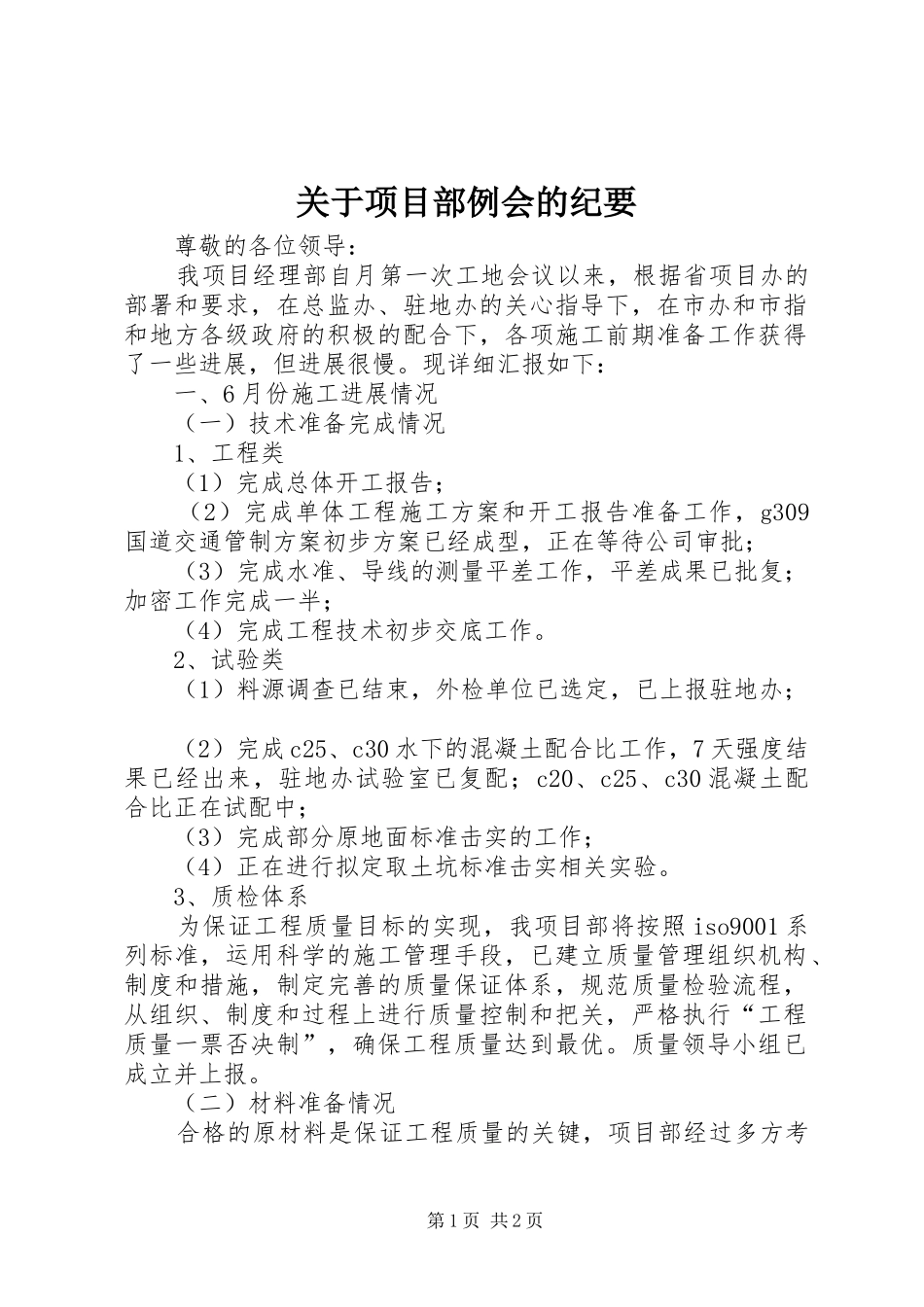

关于项目部例会的纪要尊敬的各位领导:我项目经理部自月第一次工地会议以来,根据省项目办的部署和要求,在总监办、驻地办的关心指导下,在市办和市指和地方各级政府的积极的配合下,各项施工前期准备工作获得了一些进展,但进展很慢
现详细汇报如下:一、6月份施工进展情况(一)技术准备完成情况1、工程类(1)完成总体开工报告;(2)完成单体工程施工方案和开工报告准备工作,g309国道交通管制方案初步方案已经成型,正在等待公司审批;(3)完成水准、导线的测量平差工作,平差成果已批复;加密工作完成一半;(4)完成工程技术初步交底工作
2、试验类(1)料源调查已结束,外检单位已选定,已上报驻地办;(2)完成c25、c30水下的混凝土配合比工作,7天强度结果已经出来,驻地办试验室已复配;c20、c25、c30混凝土配合比正在试配中;(3)完成部分原地面标准击实的工作;(4)正在进行拟定取土坑标准击实相关实验
3、质检体系为保证工程质量目标的实现,我项目部将按照iso9001系列标准,运用科学的施工管理手段,已建立质量管理组织机构、制度和措施,制定完善的质量保证体系,规范质量检验流程,从组织、制度和过程上进行质量控制和把关,严格执行“工程质量一票否决制”,确保工程质量达到最优
质量领导小组已成立并上报
(二)材料准备情况合格的原材料是保证工程质量的关键,项目部经过多方考第1页共2页察,选择了多家合格供应商,均已上报,能够满足施工所需
(三)临时用地情况取土场
意向已有,实际解决还要时间
二、月份的施工计划和保证措施(一)生产计划1、完成临时道路和便桥施工;2、组织三个路基队的进场,做好麦收后立即进行田路分家准备、尽快进行清表和1-2个路基试验段试验工作;3
落实单体工程施工中的试验桩工作和部分桩基施工;4、胶济铁路立交桥的预制场准备和实施;5、完成拌和站的安装与调试;6、拌和站、胶济铁路立交桥、青州
