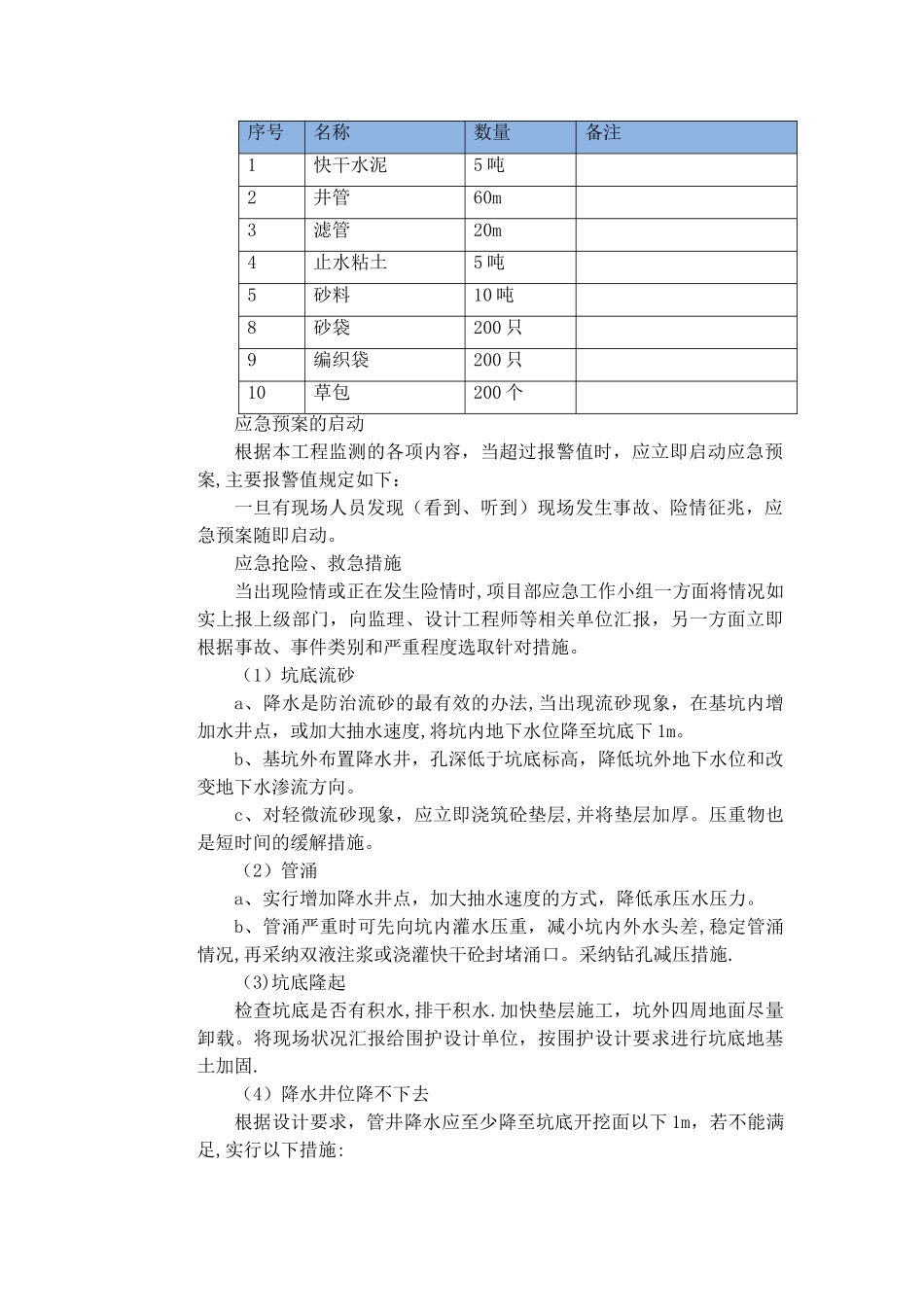

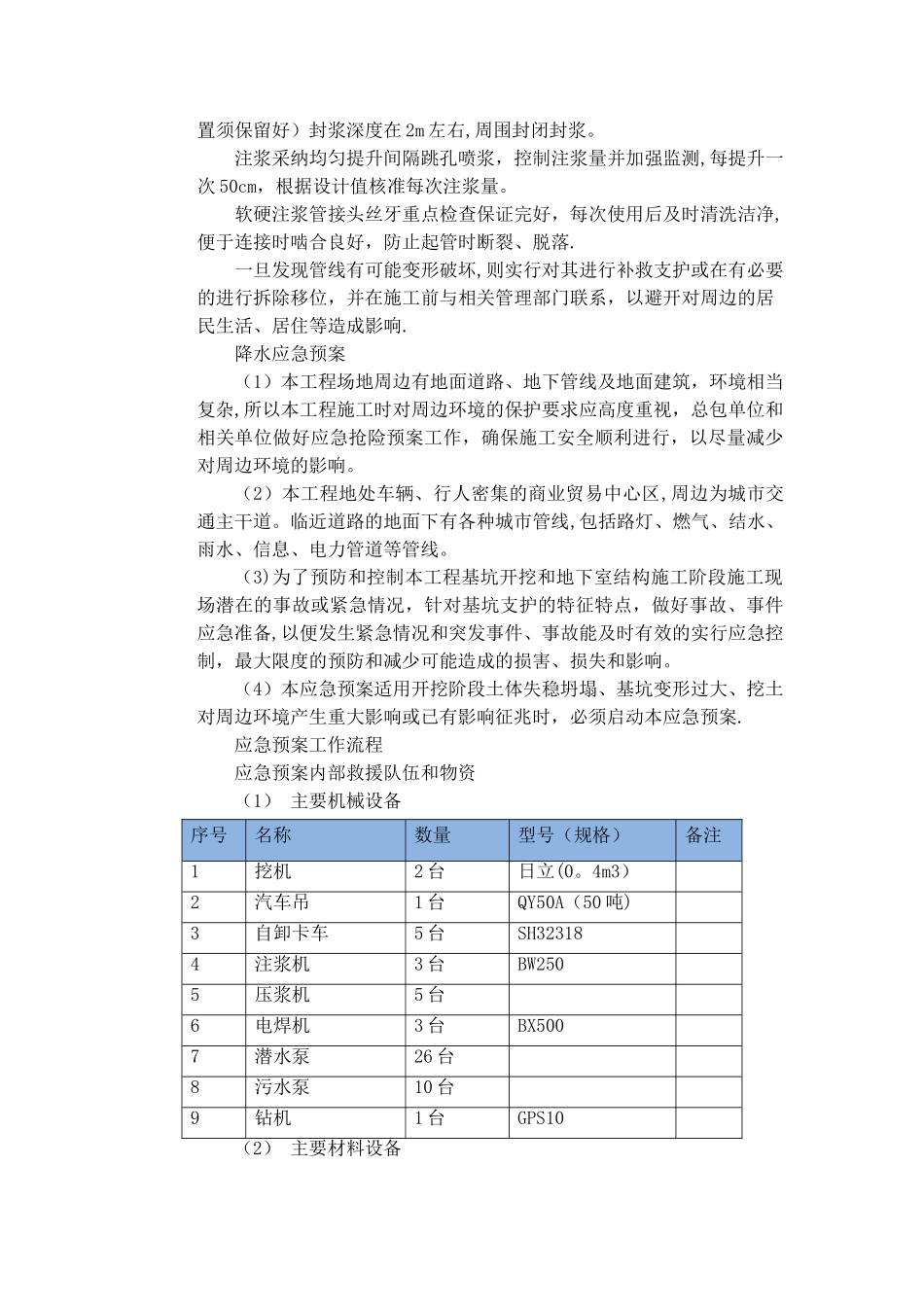

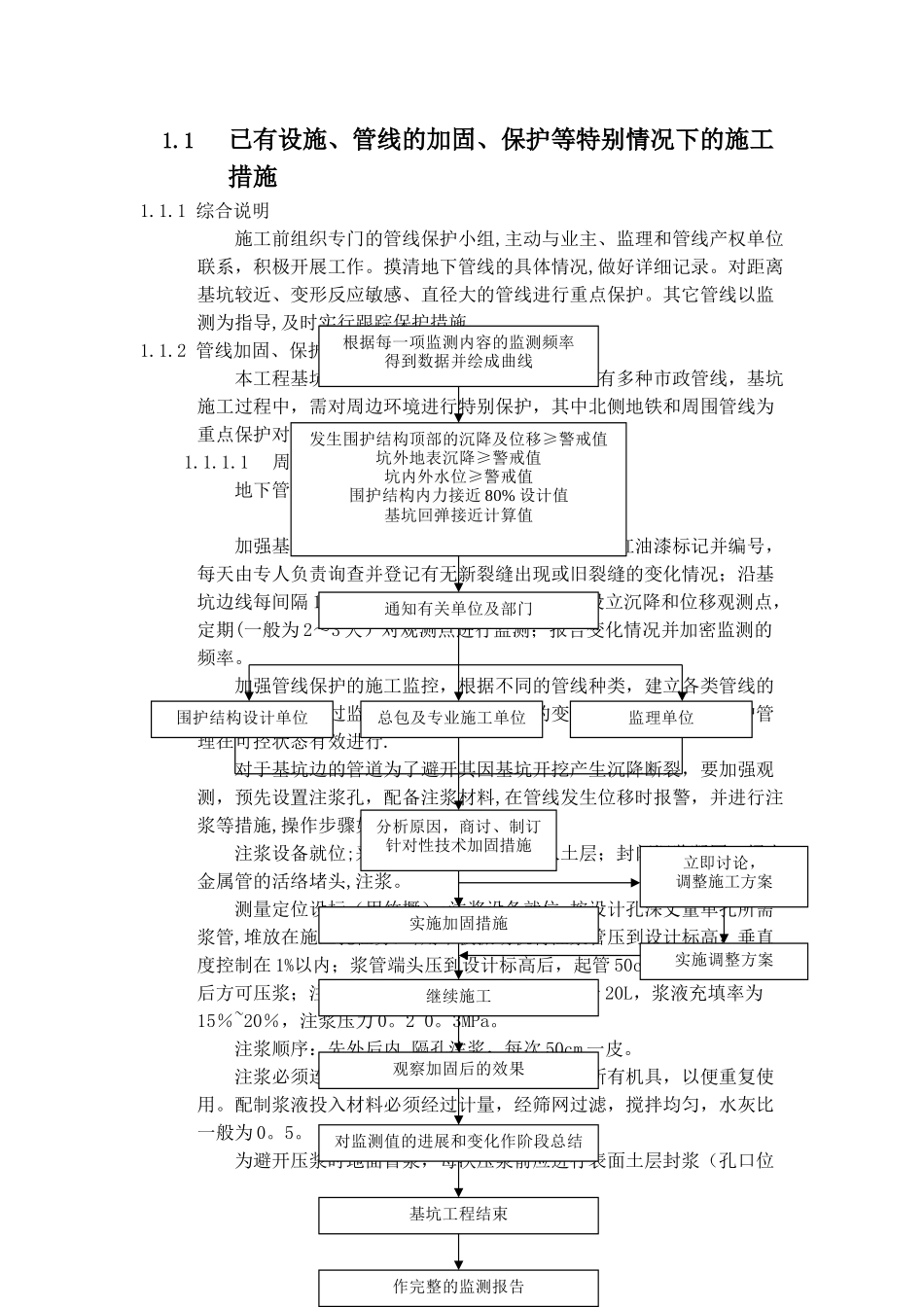

1.1已有设施、管线的加固、保护等特别情况下的施工措施1.1.1 综合说明施工前组织专门的管线保护小组,主动与业主、监理和管线产权单位联系,积极开展工作。摸清地下管线的具体情况,做好详细记录。对距离基坑较近、变形反应敏感、直径大的管线进行重点保护。其它管线以监测为指导,及时实行跟踪保护措施.1.1.2 管线加固、保护施工措施本工程基坑深度、范围特别大,基坑周边分布有多种市政管线,基坑施工过程中,需对周边环境进行特别保护,其中北侧地铁和周围管线为重点保护对象。1.1.1.1周边管线及设施针对性保护措施地下管线应急处理措施的工作流程如下:加强基坑周边管线的观测.在管线位置的地面用红油漆标记并编号,每天由专人负责询查并登记有无新裂缝出现或旧裂缝的变化情况;沿基坑边线每间隔 15~20m 对重要管线(如排水管)设立沉降和位移观测点,定期(一般为 2~3 天)对观测点进行监测;报告变化情况并加密监测的频率。加强管线保护的施工监控,根据不同的管线种类,建立各类管线的管理基准值,通过监控量测及时掌握管线的变形状况,确保管线保护管理在可控状态有效进行.对于基坑边的管道为了避开其因基坑开挖产生沉降断裂,要加强观测,预先设置注浆孔,配备注浆材料,在管线发生位移时报警,并进行注浆等措施,操作步骤如下:注浆设备就位;采纳振动法将注浆管压入土层;封闭泥浆凝固,捅去金属管的活络堵头,注浆。测量定位设标(用竹橛):注浆设备就位,按设计孔深丈量单孔所需浆管,堆放在施工孔位旁,;用平板振动机将注浆管压到设计标高,垂直度控制在 1%以内;浆管端头压到设计标高后,起管 50cm,检查系统正常后方可压浆;注浆流量一般为 7~10L/s,不得大于 20L,浆液充填率为15%~20%,注浆压力 0。2~0。3MPa。注浆顺序:先外后内,隔孔注浆,每次 50cm 一皮。注浆必须连续,注浆结束后必须用清水清洗所有机具,以便重复使用。配制浆液投入材料必须经过计量,经筛网过滤,搅拌均匀,水灰比一般为 0。5。为避开压浆时地面冒浆,每次压浆前应进行表面土层封浆(孔口位根据每一项监测内容的监测频率得到数据并绘成曲线发生围护结构顶部的沉降及位移≥警戒值坑外地表沉降≥警戒值坑内外水位≥警戒值围护结构内力接近 80% 设计值基坑回弹接近计算值通知有关单位及部门分析原因,商讨、制订针对性技术加固措施实施加固措施继续施工观察加固后的效果对监测值的进展和变化作阶段总结基坑工程结束作完整的监测报告立即讨论,调整施...
