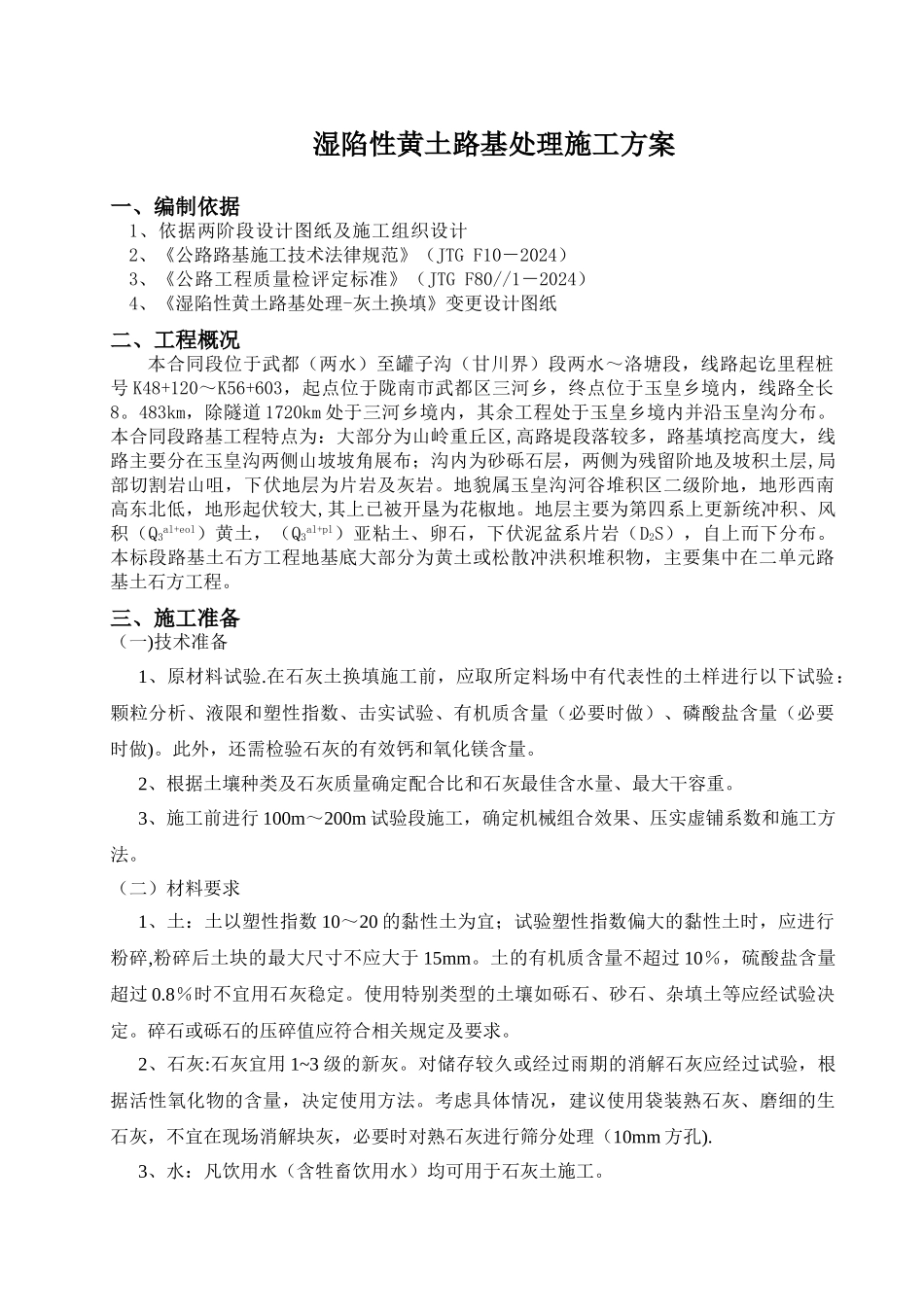

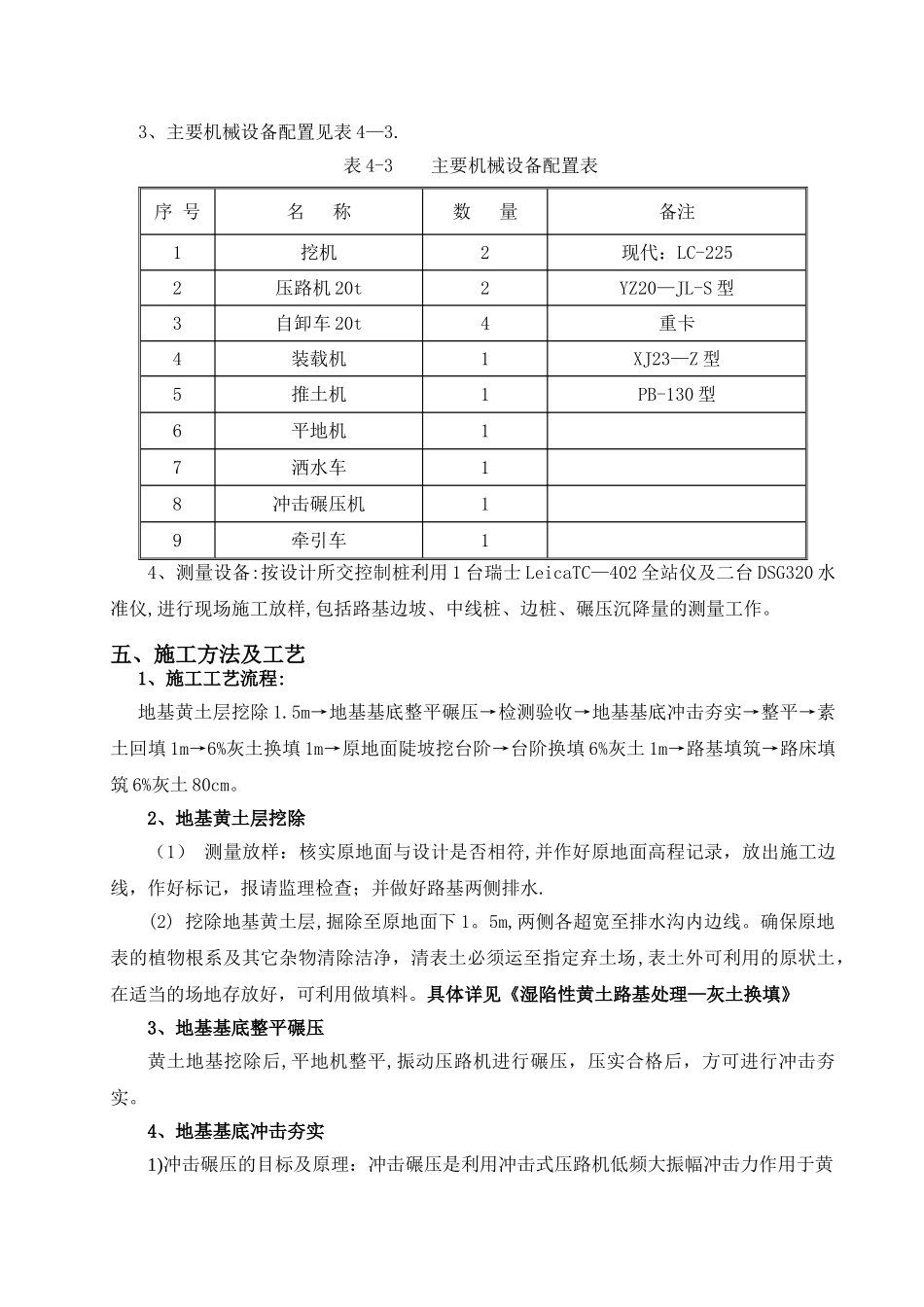

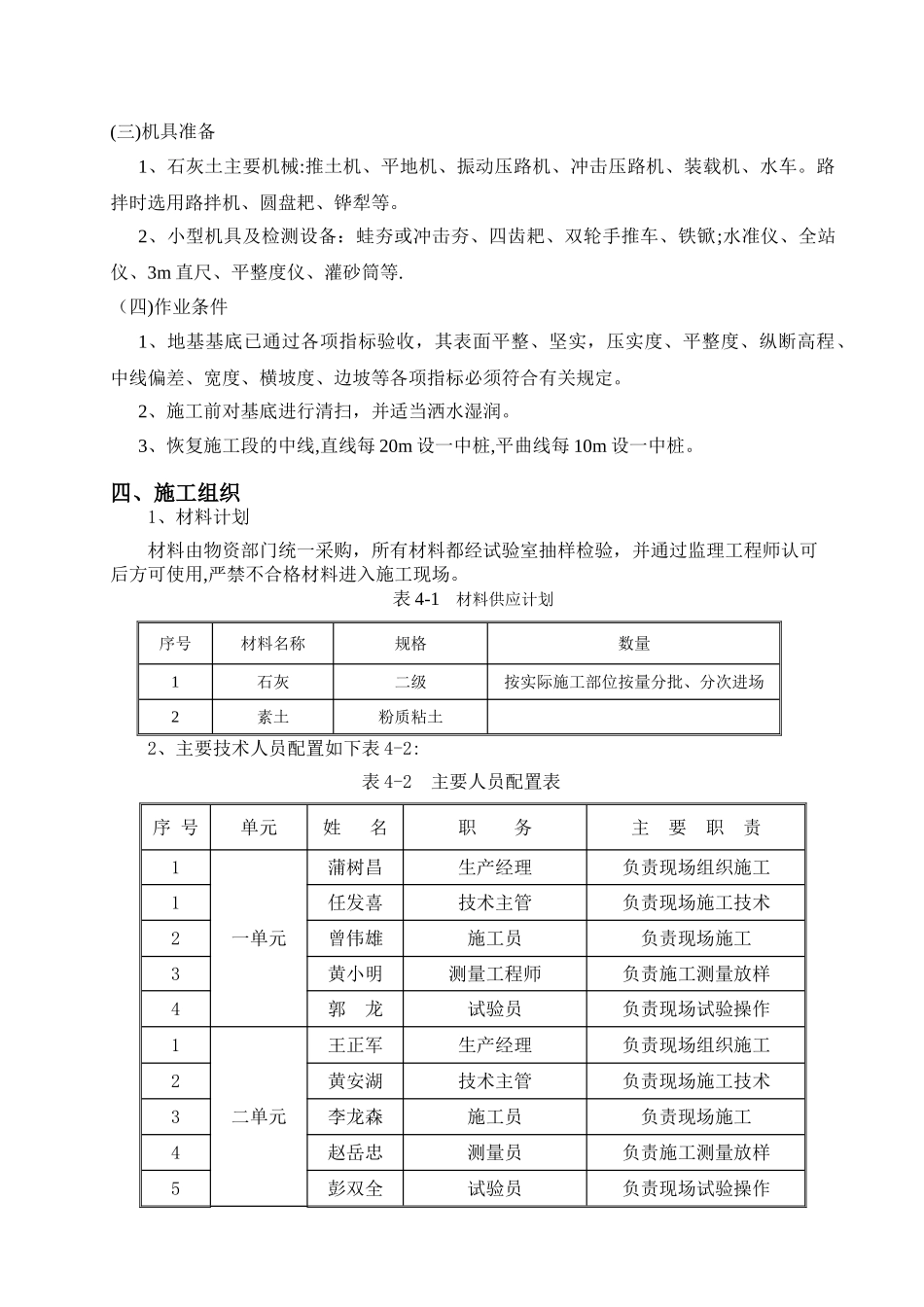

湿陷性黄土路基处理施工方案一、编制依据1、依据两阶段设计图纸及施工组织设计2、《公路路基施工技术法律规范》(JTG F10-2024)3、《公路工程质量检评定标准》(JTG F80//1-2024)4、《湿陷性黄土路基处理-灰土换填》变更设计图纸二、工程概况本合同段位于武都(两水)至罐子沟(甘川界)段两水~洛塘段,线路起讫里程桩号 K48+120~K56+603,起点位于陇南市武都区三河乡,终点位于玉皇乡境内,线路全长8。483km,除隧道 1720km 处于三河乡境内,其余工程处于玉皇乡境内并沿玉皇沟分布。本合同段路基工程特点为:大部分为山岭重丘区,高路堤段落较多,路基填挖高度大,线路主要分在玉皇沟两侧山坡坡角展布;沟内为砂砾石层,两侧为残留阶地及坡积土层,局部切割岩山咀,下伏地层为片岩及灰岩。地貌属玉皇沟河谷堆积区二级阶地,地形西南高东北低,地形起伏较大,其上已被开垦为花椒地。地层主要为第四系上更新统冲积、风积(Q3al+eol)黄土,(Q3al+pl)亚粘土、卵石,下伏泥盆系片岩(D2S),自上而下分布。本标段路基土石方工程地基底大部分为黄土或松散冲洪积堆积物,主要集中在二单元路基土石方工程。三、施工准备(一)技术准备1、原材料试验.在石灰土换填施工前,应取所定料场中有代表性的土样进行以下试验:颗粒分析、液限和塑性指数、击实试验、有机质含量(必要时做)、磷酸盐含量(必要时做)。此外,还需检验石灰的有效钙和氧化镁含量。2、根据土壤种类及石灰质量确定配合比和石灰最佳含水量、最大干容重。3、施工前进行 100m~200m 试验段施工,确定机械组合效果、压实虚铺系数和施工方法。(二)材料要求1、土:土以塑性指数 10~20 的黏性土为宜;试验塑性指数偏大的黏性土时,应进行粉碎,粉碎后土块的最大尺寸不应大于 15mm。土的有机质含量不超过 10%,硫酸盐含量超过 0.8%时不宜用石灰稳定。使用特别类型的土壤如砾石、砂石、杂填土等应经试验决定。碎石或砾石的压碎值应符合相关规定及要求。2、石灰:石灰宜用 1~3 级的新灰。对储存较久或经过雨期的消解石灰应经过试验,根据活性氧化物的含量,决定使用方法。考虑具体情况,建议使用袋装熟石灰、磨细的生石灰,不宜在现场消解块灰,必要时对熟石灰进行筛分处理(10mm 方孔).3、水:凡饮用水(含牲畜饮用水)均可用于石灰土施工。(三)机具准备1、石灰土主要机械:推土机、平地机、振动压路机、冲击压路机、装载机、水车。路拌时选用路拌机、圆盘耙、铧犁等。2、小型...
