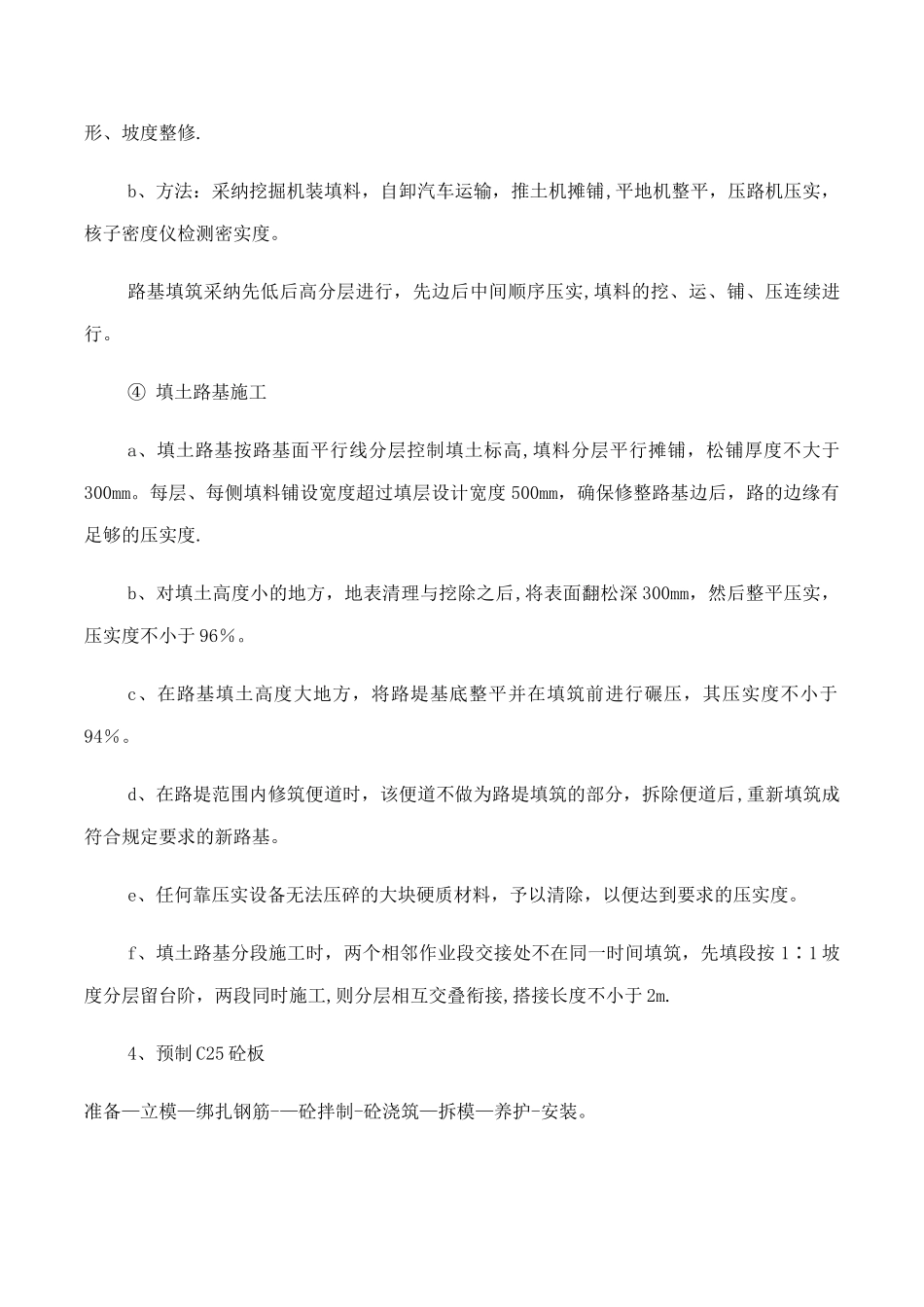

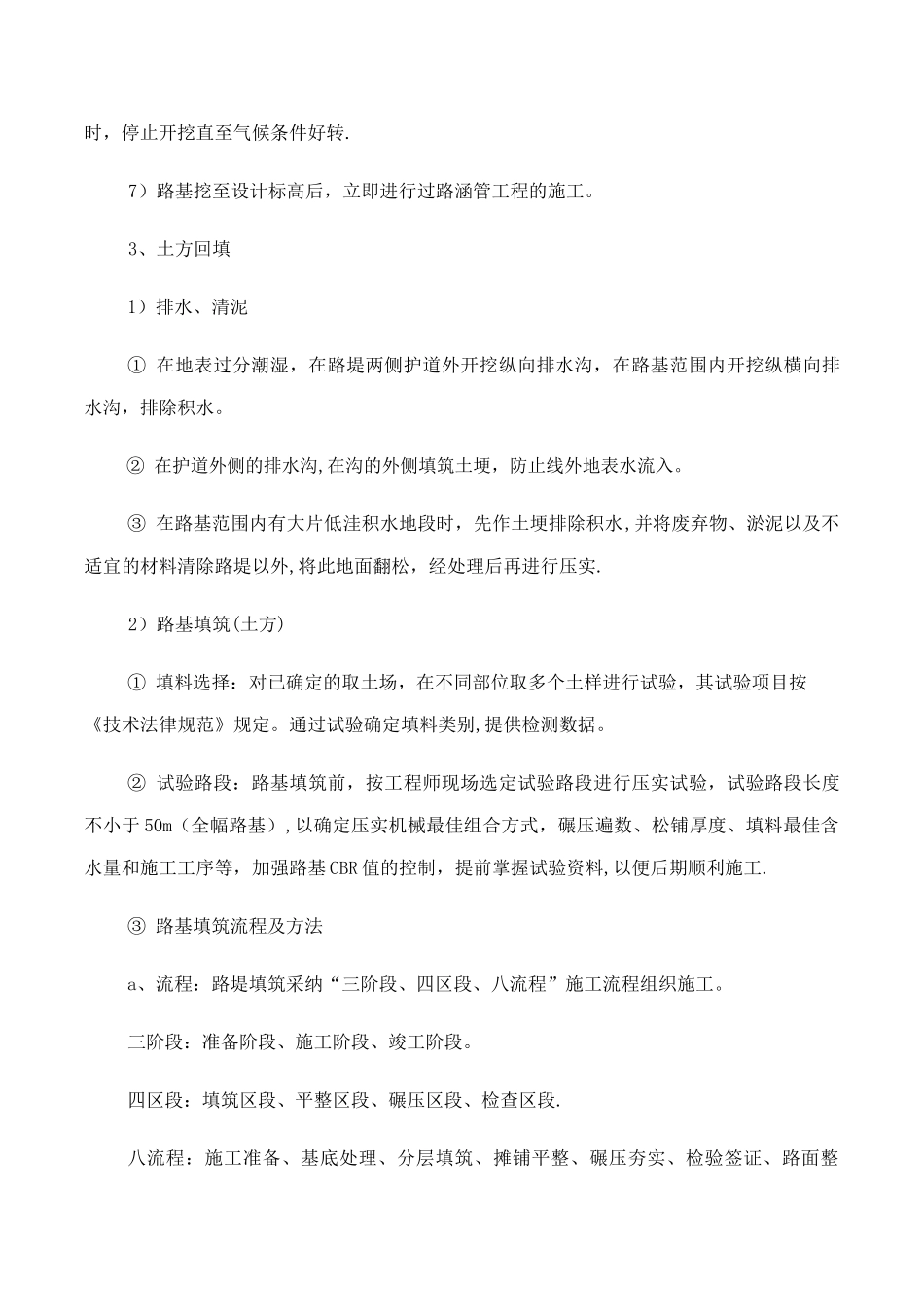

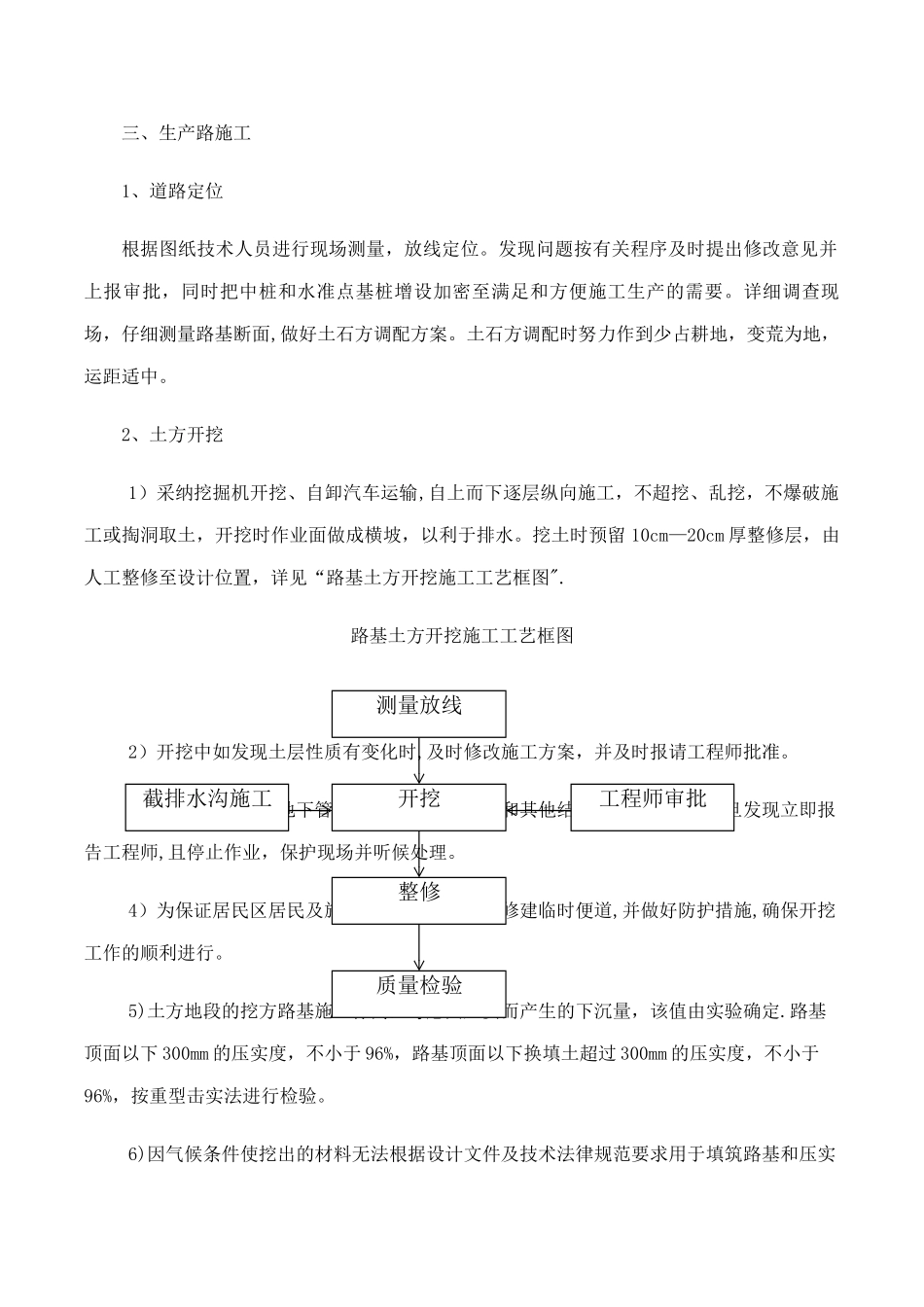

三、生产路施工1、道路定位根据图纸技术人员进行现场测量,放线定位。发现问题按有关程序及时提出修改意见并上报审批,同时把中桩和水准点基桩增设加密至满足和方便施工生产的需要。详细调查现场,仔细测量路基断面,做好土石方调配方案。土石方调配时努力作到少占耕地,变荒为地,运距适中。2、土方开挖1)采纳挖掘机开挖、自卸汽车运输,自上而下逐层纵向施工,不超挖、乱挖,不爆破施工或掏洞取土,开挖时作业面做成横坡,以利于排水。挖土时预留 10cm—20cm 厚整修层,由人工整修至设计位置,详见“路基土方开挖施工工艺框图".路基土方开挖施工工艺框图2)开挖中如发现土层性质有变化时,及时修改施工方案,并及时报请工程师批准。3)对图纸未标出的地下管线、缆线、文物古迹和其他结构物进行保护,一旦发现立即报告工程师,且停止作业,保护现场并听候处理。4)为保证居民区居民及施工人员的安全,首先修建临时便道,并做好防护措施,确保开挖工作的顺利进行。5)土方地段的挖方路基施工标高,考虑因压实而产生的下沉量,该值由实验确定.路基顶面以下 300mm 的压实度,不小于 96%,路基顶面以下换填土超过 300mm 的压实度,不小于96%,按重型击实法进行检验。6)因气候条件使挖出的材料无法根据设计文件及技术法律规范要求用于填筑路基和压实质量检验整修工程师审批开挖截排水沟施工测量放线时,停止开挖直至气候条件好转.7)路基挖至设计标高后,立即进行过路涵管工程的施工。3、土方回填1)排水、清泥① 在地表过分潮湿,在路堤两侧护道外开挖纵向排水沟,在路基范围内开挖纵横向排水沟,排除积水。② 在护道外侧的排水沟,在沟的外侧填筑土埂,防止线外地表水流入。③ 在路基范围内有大片低洼积水地段时,先作土埂排除积水,并将废弃物、淤泥以及不适宜的材料清除路堤以外,将此地面翻松,经处理后再进行压实.2)路基填筑(土方)① 填料选择:对已确定的取土场,在不同部位取多个土样进行试验,其试验项目按《技术法律规范》规定。通过试验确定填料类别,提供检测数据。② 试验路段:路基填筑前,按工程师现场选定试验路段进行压实试验,试验路段长度不小于 50m(全幅路基),以确定压实机械最佳组合方式,碾压遍数、松铺厚度、填料最佳含水量和施工工序等,加强路基 CBR 值的控制,提前掌握试验资料,以便后期顺利施工.③ 路基填筑流程及方法a、流程:路堤填筑采纳“三阶段、四区段、八流程”施工流程组织施工。三阶段:准备阶段、施工阶段...
