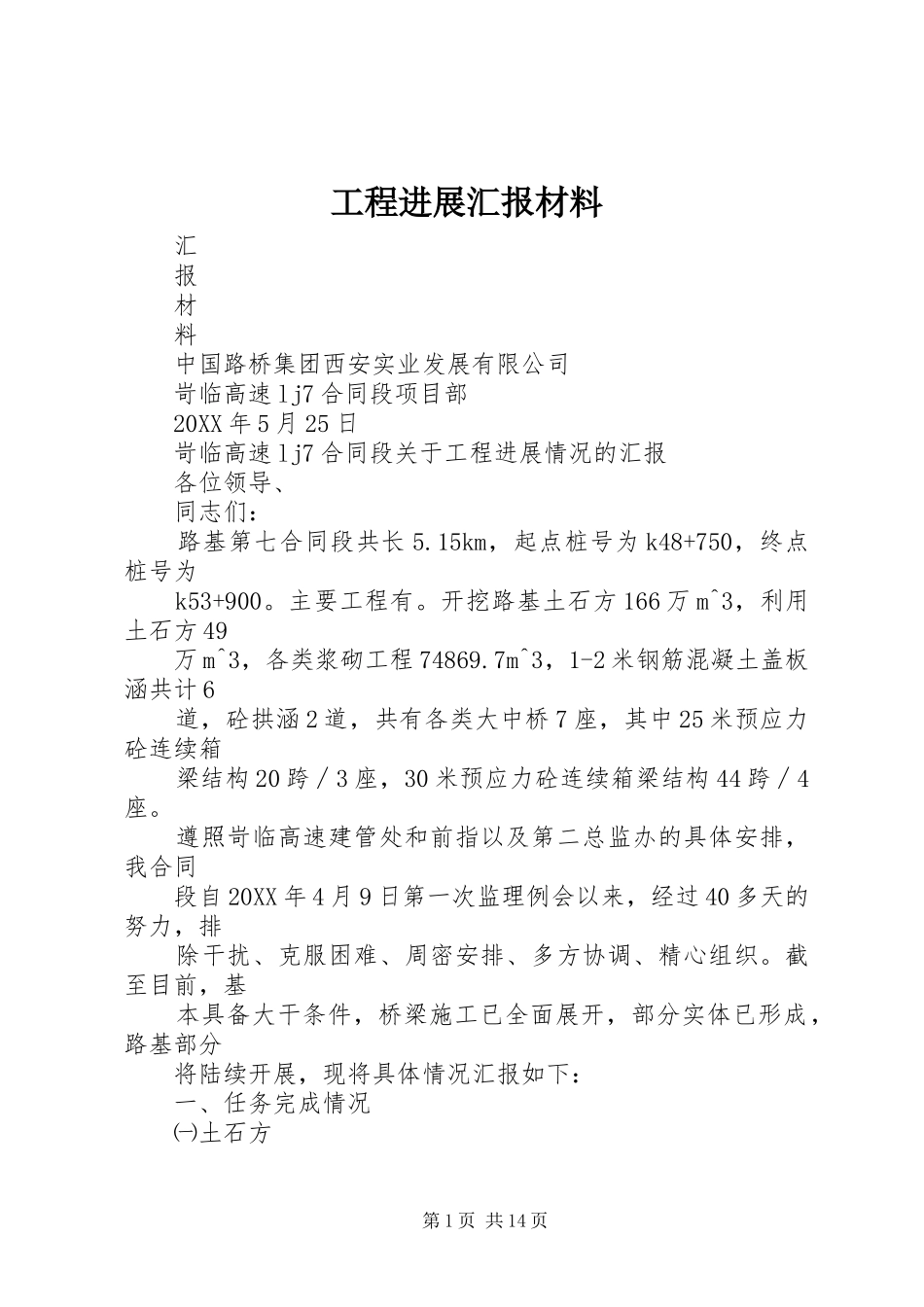

工程进展汇报材料汇报材料中国路桥集团西安实业发展有限公司岢临高速lj7合同段项目部20XX年5月25日岢临高速lj7合同段关于工程进展情况的汇报各位领导、同志们:路基第七合同段共长5
15km,起点桩号为k48+750,终点桩号为k53+900
开挖路基土石方166万m^3,利用土石方49万m^3,各类浆砌工程74869
7m^3,1-2米钢筋混凝土盖板涵共计6道,砼拱涵2道,共有各类大中桥7座,其中25米预应力砼连续箱梁结构20跨∕3座,30米预应力砼连续箱梁结构44跨∕4座
遵照岢临高速建管处和前指以及第二总监办的具体安排,我合同段自20XX年4月9日第一次监理例会以来,经过40多天的努力,排除干扰、克服困难、周密安排、多方协调、精心组织

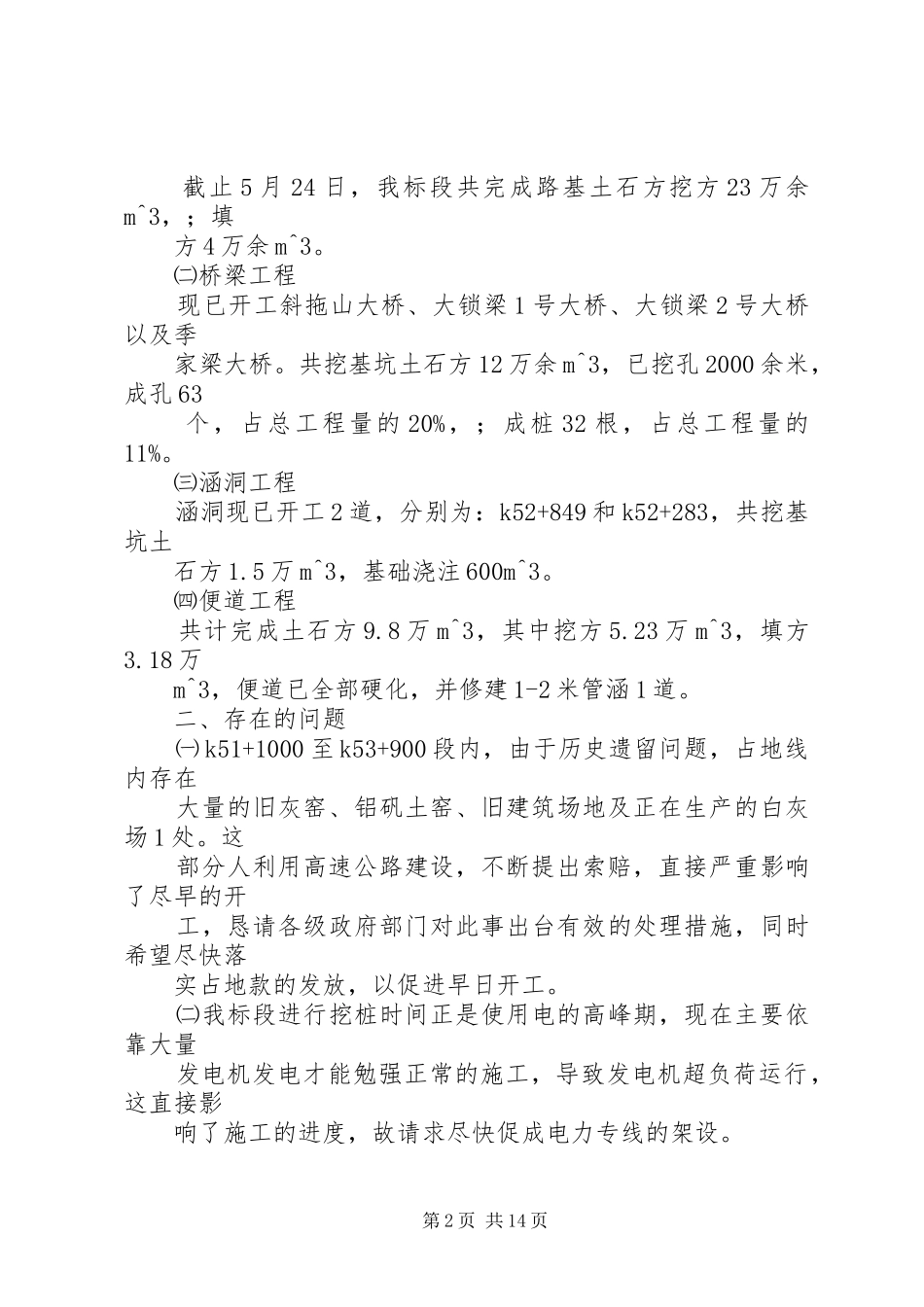

截至目前,基本具备大干条件,桥梁施工已全面展开,部分实体已形成,路基部分将陆续开展,现将具体情况汇报如下:一、任务完成情况㈠土石方第1页共14页截止5月24日,我标段共完成路基土石方挖方23万余m^3,;填方4万余m^3
㈡桥梁工程现已开工斜拖山大桥、大锁梁1号大桥、大锁梁2号大桥以及季家梁大桥
共挖基坑土石方12万余m^3,已挖孔2000余米,成孔63个,占总工程量的20%,;成桩32根,占总工程量的11%
㈢涵洞工程涵洞现已开工2道,分别为:k52+849和k52+283,共挖基坑土石方1
5万m^3,基础浇注600m^3
㈣便道工程共计完成土石方9
8万m^3,其中挖方5
23万m^3,填方3
18万m^3,便道已全部硬化,并修建1-2米管涵1道
二、存在的问题㈠k51+1000至k53+900段内,由于历史遗留问题,占地线内存在大量的旧灰窑、铝矾土窑、旧建筑场地及正在生产的白灰场1处
这部分人利用高速公路建设,不断提出索赔,直接严重影响了尽早的开工,恳请各级政府部门对此事出台有效的处理措施,同时希望尽快落实占地款的
